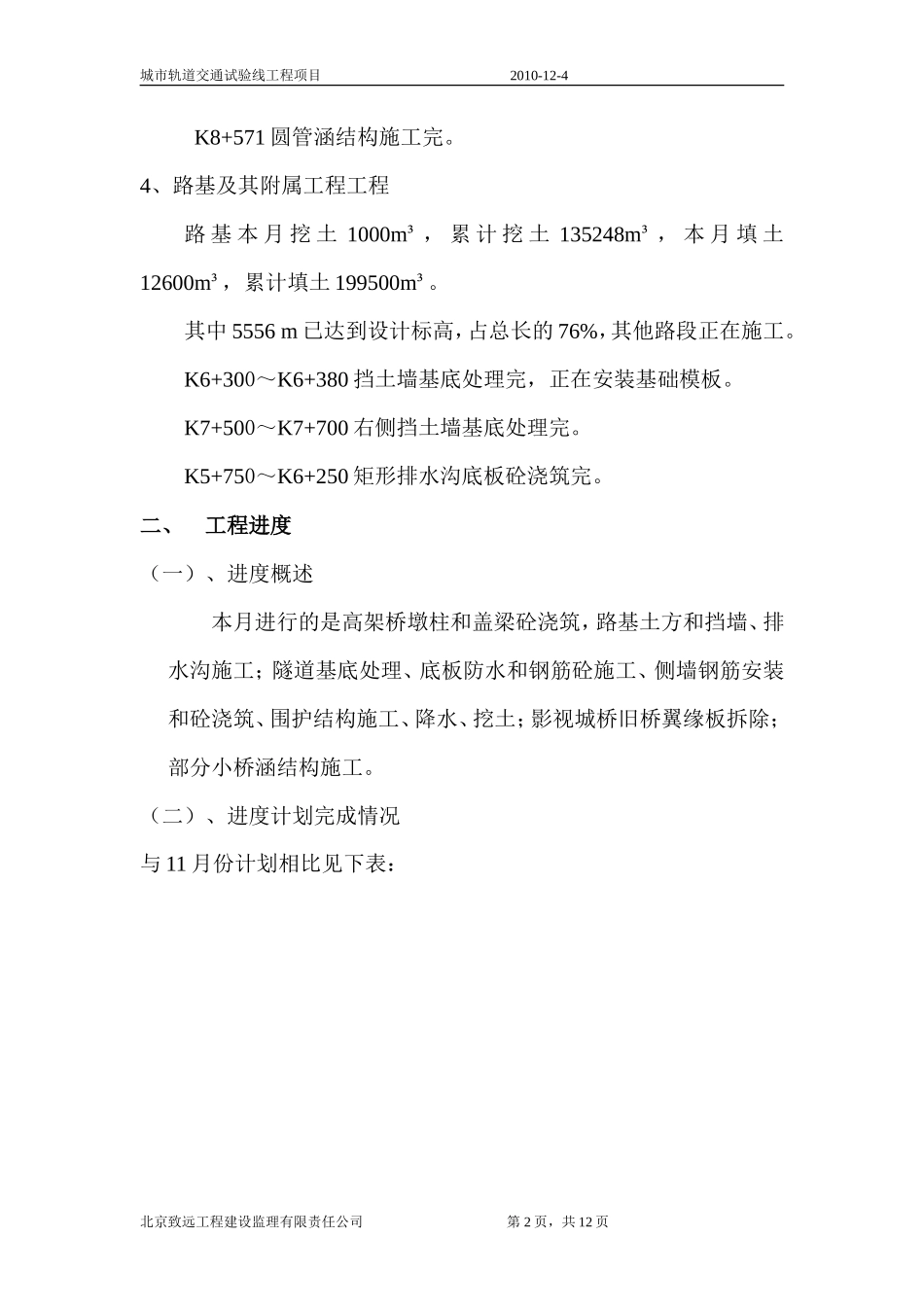

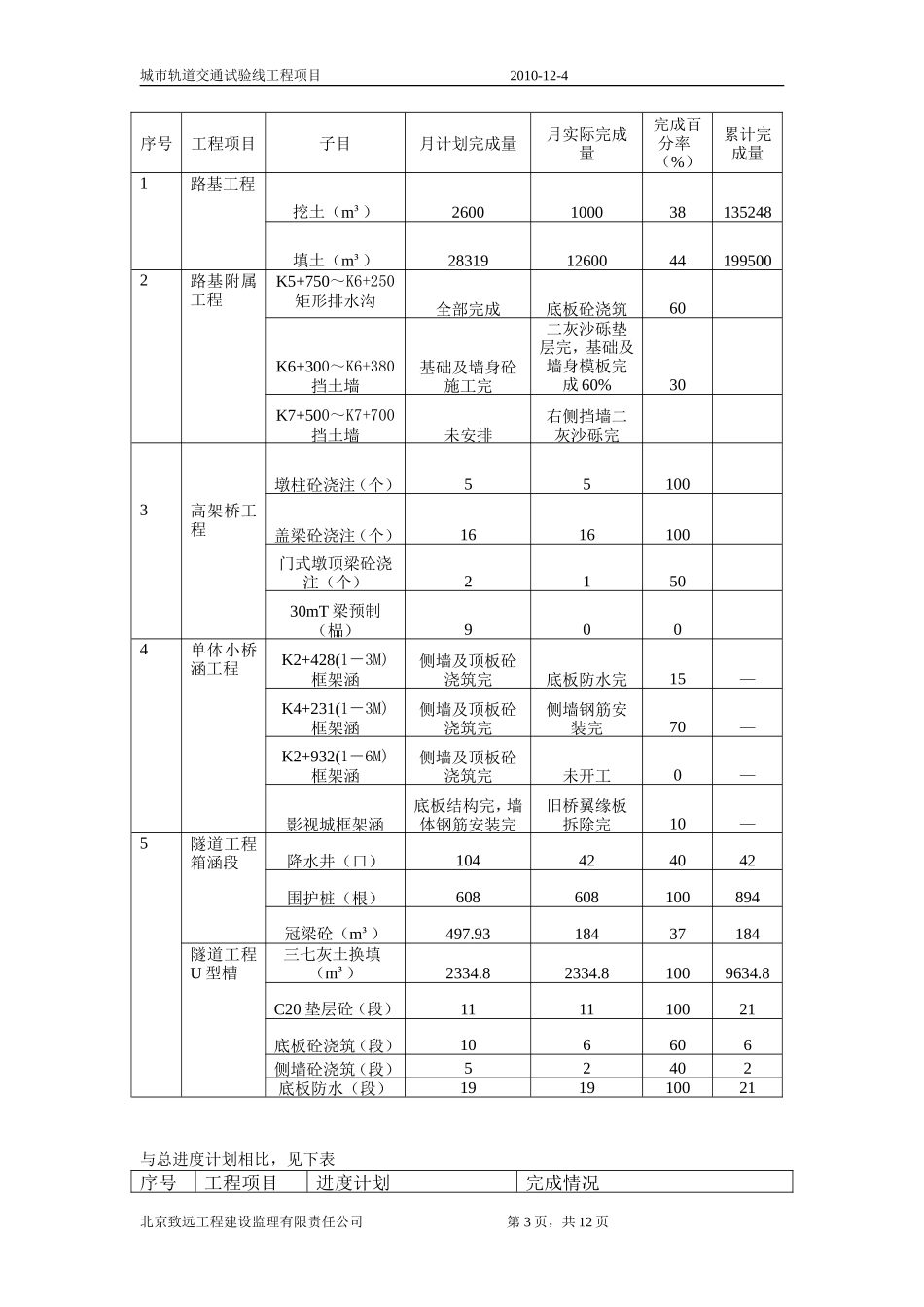

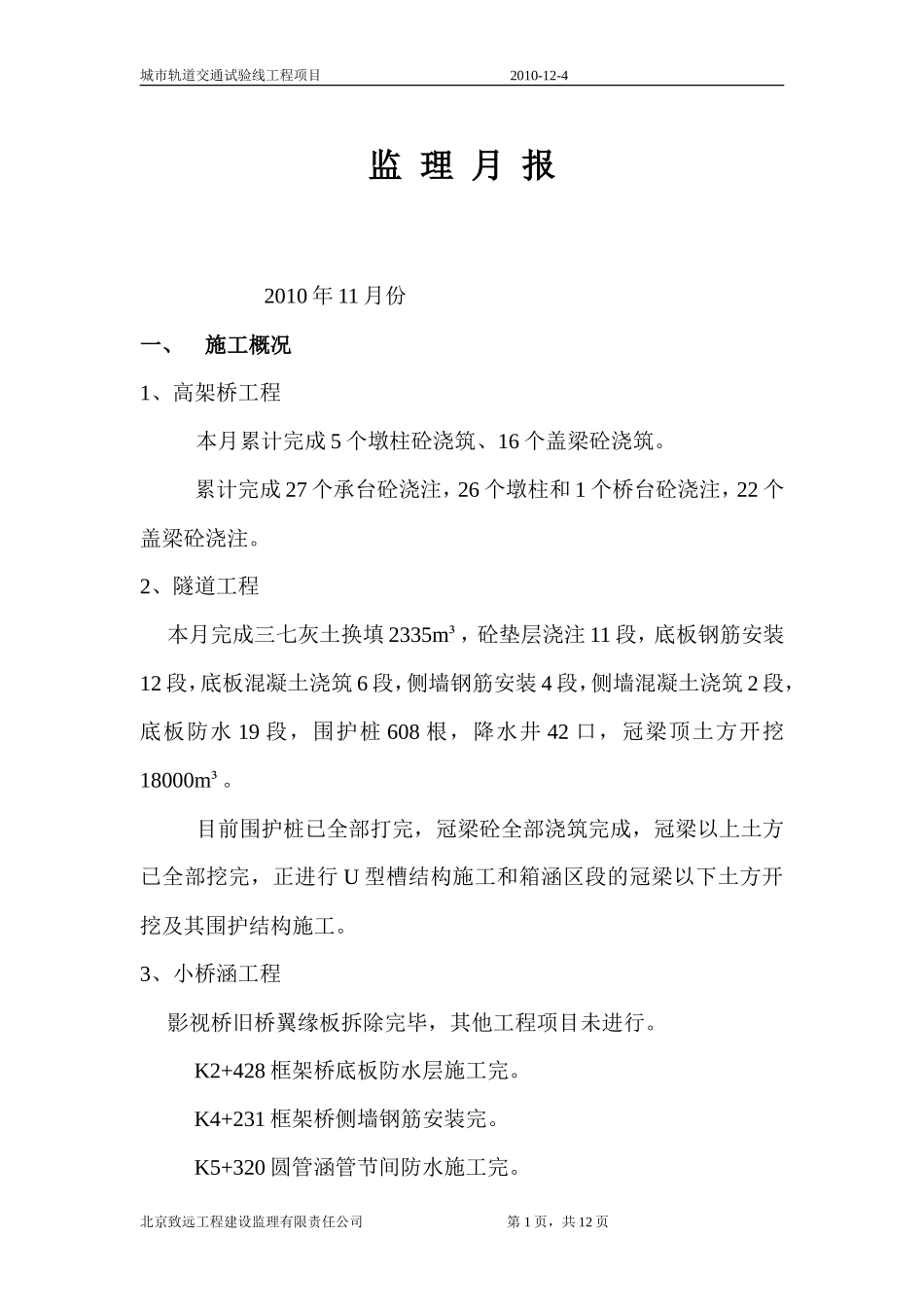

城市轨道交通试验线工程项目 2010-12-4监 理 月 报 2010 年 11 月份一、施工概况1、高架桥工程本月累计完成 5 个墩柱砼浇筑、16 个盖梁砼浇筑。累计完成 27 个承台砼浇注,26 个墩柱和 1 个桥台砼浇注,22 个盖梁砼浇注。2、隧道工程 本月完成三七灰土换填 2335m³,砼垫层浇注 11 段,底板钢筋安装12 段,底板混凝土浇筑 6 段,侧墙钢筋安装 4 段,侧墙混凝土浇筑 2 段,底板防水 19 段,围护桩 608 根,降水井 42 口,冠梁顶土方开挖18000m³。目前围护桩已全部打完,冠梁砼全部浇筑完成,冠梁以上土方已全部挖完,正进行 U 型槽结构施工和箱涵区段的冠梁以下土方开挖及其围护结构施工。3、小桥涵工程 影视桥旧桥翼缘板拆除完毕,其他工程项目未进行。K2+428 框架桥底板防水层施工完。K4+231 框架桥侧墙钢筋安装完。K5+320 圆管涵管节间防水施工完。北京致远工程建设监理有限责任公司 第 1 页,共 12 页城市轨道交通试验线工程项目 2010-12-4K8+571 圆管涵结构施工完。4、路基及其附属工程工程路 基 本 月 挖 土 1000m³ , 累 计 挖 土 135248m³ , 本 月 填 土12600m³,累计填土 199500m³。其中 5556 m 已达到设计标高,占总长的 76%,其他路段正在施工。K6+300~K6+380 挡土墙基底处理完,正在安装基础模板。K7+500~K7+700 右侧挡土墙基底处理完。K5+750~K6+250 矩形排水沟底板砼浇筑完。二、工程进度(一)、进度概述本月进行的是高架桥墩柱和盖梁砼浇筑,路基土方和挡墙、排水沟施工;隧道基底处理、底板防水和钢筋砼施工、侧墙钢筋安装和砼浇筑、围护结构施工、降水、挖土;影视城桥旧桥翼缘板拆除;部分小桥涵结构施工。(二)、进度计划完成情况与 11 月份计划相比见下表:北京致远工程建设监理有限责任公司 第 2 页,共 12 页城市轨道交通试验线工程项目 2010-12-4序号工程项目子目月计划完成量月实际完成量完成百分率(%)累计完成量1路基工程挖土(m³)2600100038135248填土(m³)2831912600441995002路基附属工程K5+750~K6+250矩形排水沟全部完成底板砼浇筑60K6+300~K6+380挡土墙基础及墙身砼施工完二灰沙砾垫层完,基础及墙身模板完成 60%30K7+500~K7+700挡土墙未安排右侧挡墙二灰沙砾完3高架桥工程墩柱砼浇注(个)55100盖梁砼浇注(个)1616100门式墩顶梁砼浇注(个)215030mT 梁预制(榀)9004单体小桥涵工程K2+428(1-3M)框架涵侧墙及顶板砼浇筑完底板防水完15—K4+231(1-3M)框架涵侧墙及顶板砼浇筑完侧墙钢筋安装完70—K2+932(1-6M)框架涵侧墙及顶板砼浇筑完未开工0—影视城框架涵底板结构完,墙体钢筋安装完旧桥翼缘板拆除完10—5隧道工程箱涵段降水井(口)104424042围护桩(根)608608100894冠梁砼(m³)497.9318437184隧道工程U 型槽三七灰土换填(m³)2334.82334.81009634.8C20 垫层砼(段)111110021底板砼浇筑(段)106606侧墙砼浇筑(段)52402底板防水(段)191910021与总进度计划相比,见下表序号工程项目进度计划完成情况北京致远工程建设监理有限责任公司 第 3 页,共 12 页城市轨道交通试验线工程项目 2010-12-41路基工程除桥隧过渡段外 12 月 16 日以前所有路基均完成,挡土墙完成。除挡土墙以外,均有可能按计划完成。2高架桥工程下部结构完成,开始 T 梁预制。0#~3#桥墩、11#帽梁、12#门式墩横梁未施工,T 梁未开始预制,其他已完成。3单体小桥影视城桥 11 月 7 日开始施工,2011 年 1 月 5 日竣工;K2+429 桥 、 K6+400 桥 、K2+933 桥竣工;K1+475 桥12 月 20 日竣工;K4+231 桥12 月 6 日竣工。影视城桥只拆除了旧桥翼缘板;K2+429 桥 完 成 了 底 板 防 水 施 工 ;K6+400 桥、K2+933 桥、K1+475 桥未开工;K4+231 桥侧墙钢筋绑扎完。4隧道工程U 型槽段 2010 年末安排施工;箱涵完成交叉段外的侧墙,底板防水施工,并开始其结构施工。U 型槽段底板砼浇筑 30%,侧墙砼浇筑 10%,底板防水全完;箱涵围护桩完,冠梁砼完成 40%,冠梁以上土方完,降水井 42 口,并开始...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

城市轨道交通试验线工程项目监理月报--监理月报

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
