水电站12-1号电缆沟施工方案

水电站12-1号电缆沟施工方案_第1页
1/9
水电站12-1号电缆沟施工方案_第2页
2/9
水电站12-1号电缆沟施工方案_第3页
3/9

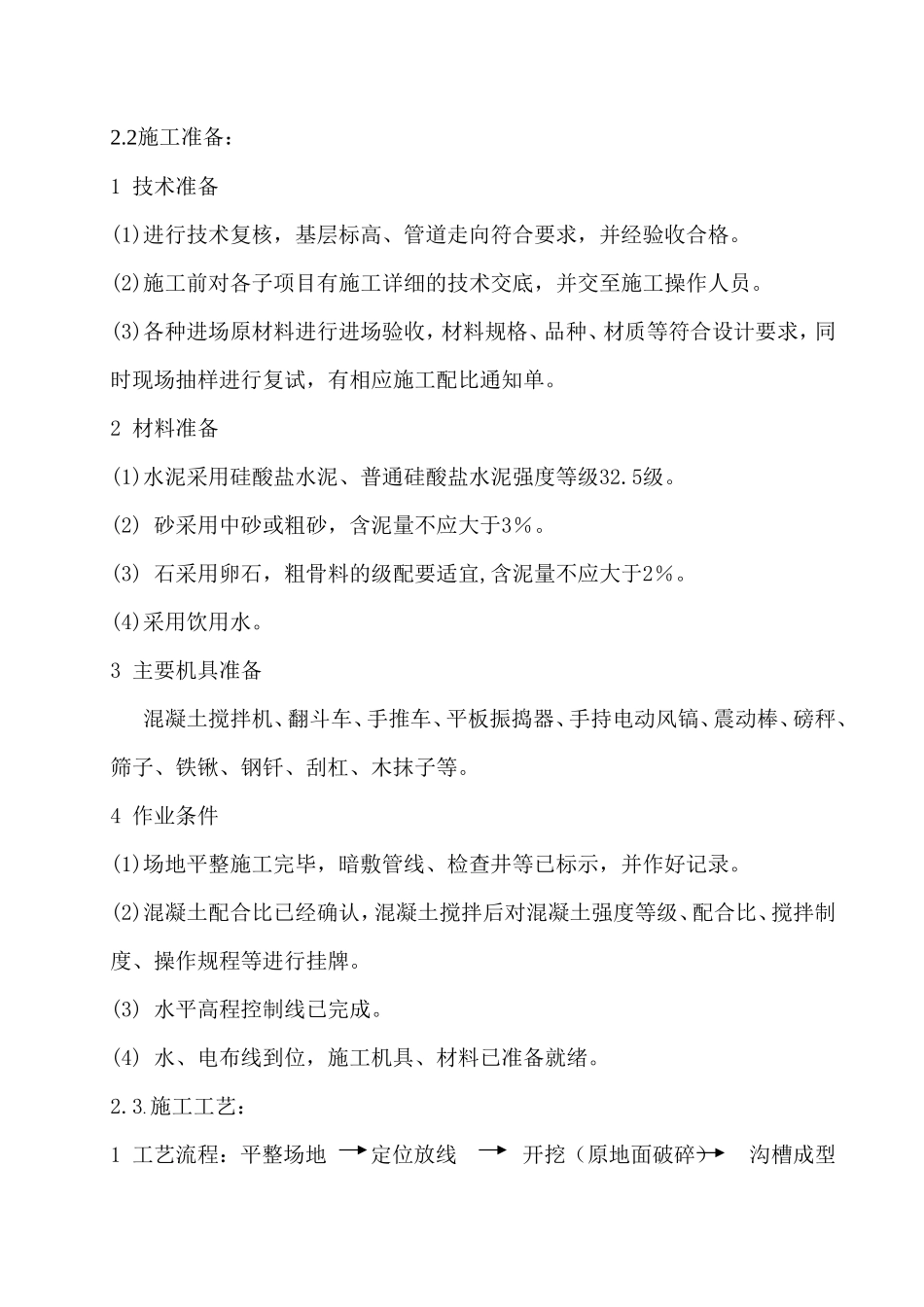

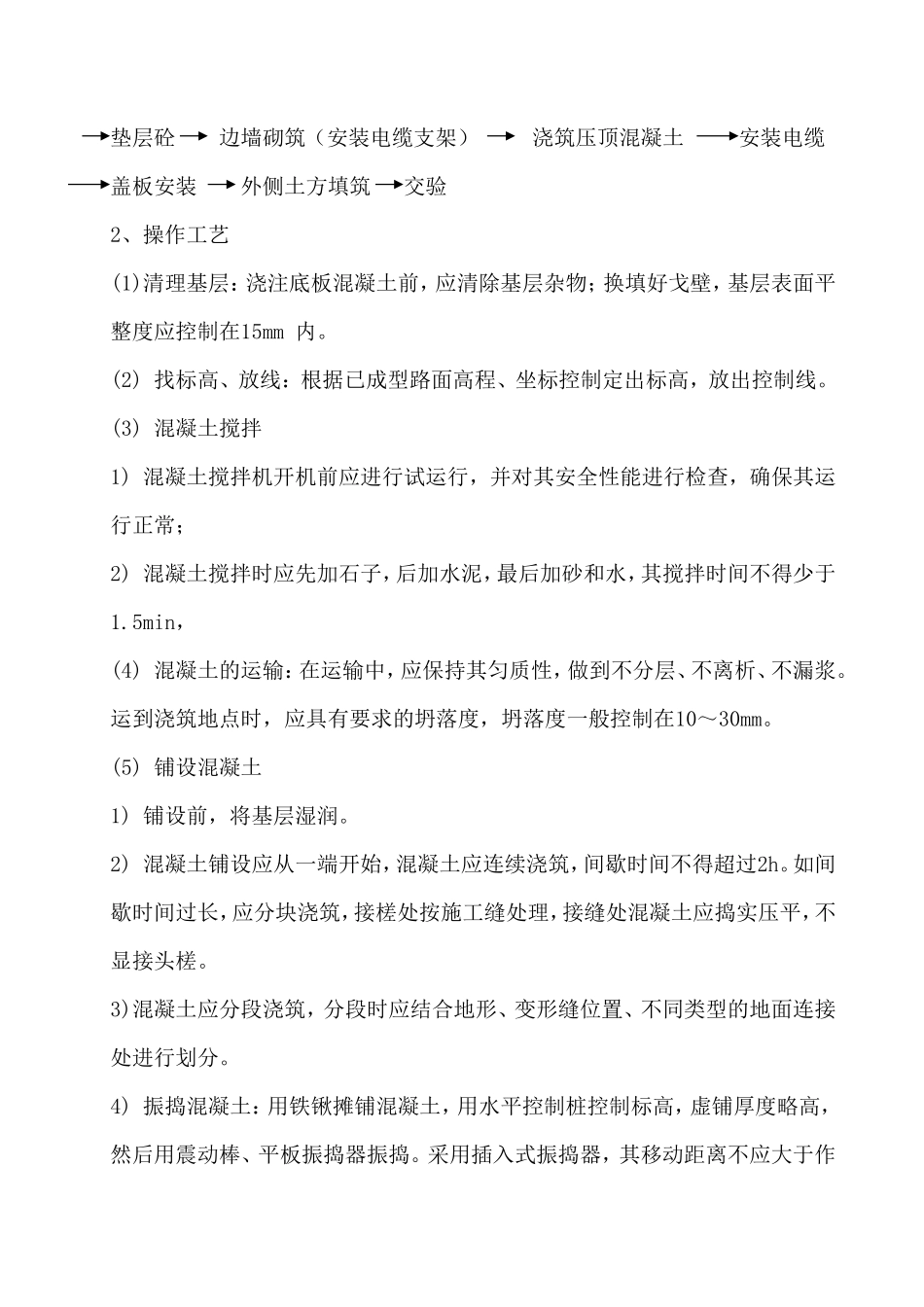

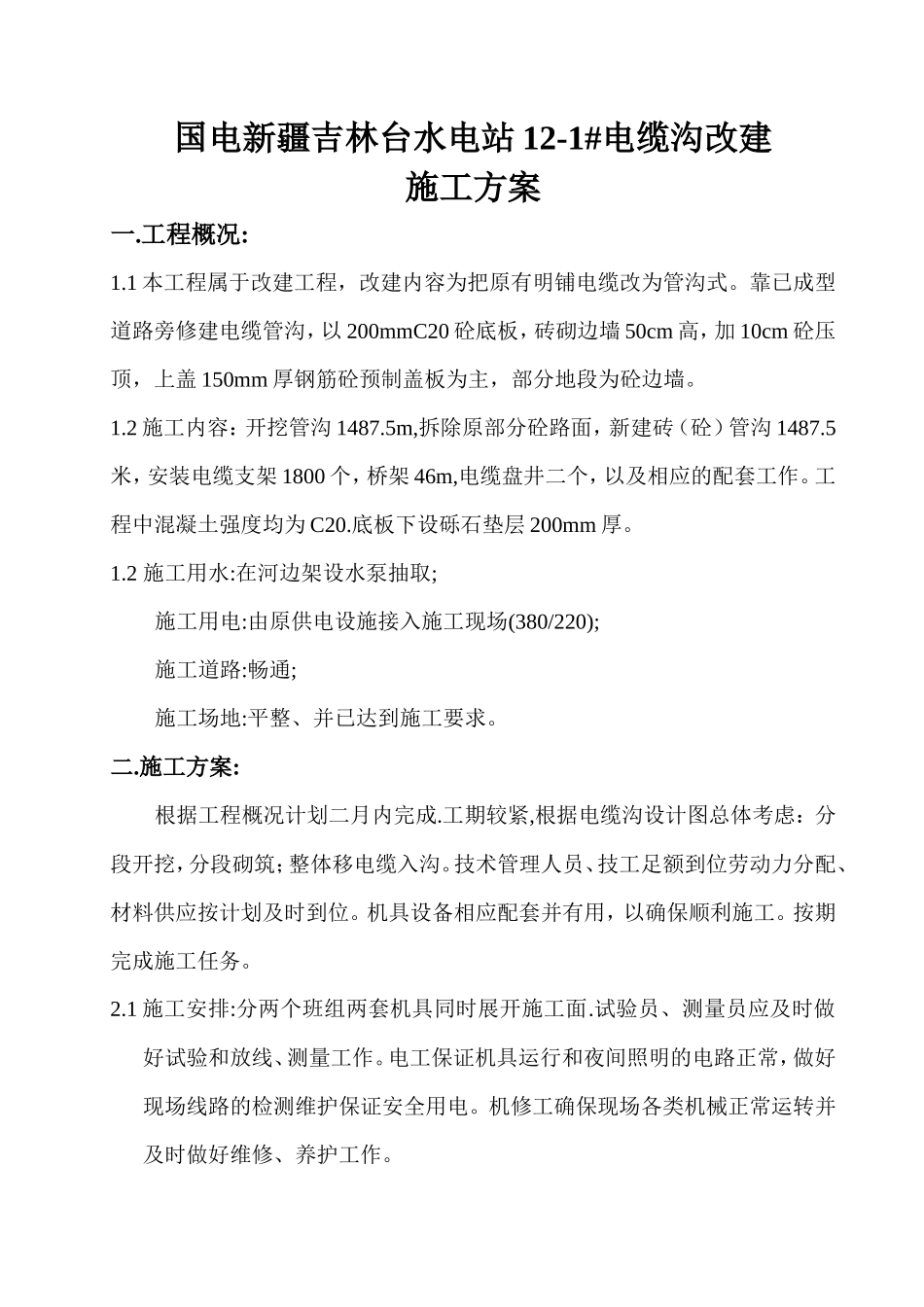

国电新疆吉林台水电站 12-1#电缆沟改建施工方案一.工程概况:1.1 本工程属于改建工程,改建内容为把原有明铺电缆改为管沟式。靠已成型道路旁修建电缆管沟,以 200mmC20 砼底板,砖砌边墙 50cm 高,加 10cm 砼压顶,上盖 150mm 厚钢筋砼预制盖板为主,部分地段为砼边墙。1.2 施工内容:开挖管沟 1487.5m,拆除原部分砼路面,新建砖(砼)管沟 1487.5米,安装电缆支架 1800 个,桥架 46m,电缆盘井二个,以及相应的配套工作。工程中混凝土强度均为 C20.底板下设砾石垫层 200mm 厚。1.2 施工用水:在河边架设水泵抽取;施工用电:由原供电设施接入施工现场(380/220);施工道路:畅通;施工场地:平整、并已达到施工要求。二.施工方案:根据工程概况计划二月内完成.工期较紧,根据电缆沟设计图总体考虑:分段开挖,分段砌筑;整体移电缆入沟。技术管理人员、技工足额到位劳动力分配、材料供应按计划及时到位。机具设备相应配套并有用,以确保顺利施工。按期完成施工任务。2.1 施工安排:分两个班组两套机具同时展开施工面.试验员、测量员应及时做好试验和放线、测量工作。电工保证机具运行和夜间照明的电路正常,做好现场线路的检测维护保证安全用电。机修工确保现场各类机械正常运转并及时做好维修、养护工作。2.2施工准备:1 技术准备(1)进行技术复核,基层标高、管道走向符合要求,并经验收合格。(2)施工前对各子项目有施工详细的技术交底,并交至施工操作人员。(3)各种进场原材料进行进场验收,材料规格、品种、材质等符合设计要求,同时现场抽样进行复试,有相应施工配比通知单。2 材料准备(1)水泥采用硅酸盐水泥、普通硅酸盐水泥强度等级32.5级。(2) 砂采用中砂或粗砂,含泥量不应大于3%。(3) 石采用卵石,粗骨料的级配要适宜,含泥量不应大于2%。(4)采用饮用水。3 主要机具准备混凝土搅拌机、翻斗车、手推车、平板振捣器、手持电动风镐、震动棒、磅秤、筛子、铁锹、钢钎、刮杠、木抹子等。4 作业条件(1)场地平整施工完毕,暗敷管线、检查井等已标示,并作好记录。(2)混凝土配合比已经确认,混凝土搅拌后对混凝土强度等级、配合比、搅拌制度、操作规程等进行挂牌。(3) 水平高程控制线已完成。(4) 水、电布线到位,施工机具、材料已准备就绪。2.3.施工工艺:1 工艺流程:平整场地 定位放线 开挖(原地面破碎) 沟槽成型 垫层砼 边墙砌筑(安装电缆支架) 浇筑压顶混凝土 安装电缆 盖板安装 外侧土方填筑 交验2、操作工艺(1)清理基层:浇注底板混凝土前,应清除基层杂物;换填好戈壁,基层表面平整度应控制在15mm 内。(2) 找标高、放线:根据已成型路面高程、坐标控制定出标高,放出控制线。(3) 混凝土搅拌1) 混凝土搅拌机开机前应进行试运行,并对其安全性能进行检查,确保其运行正常;2) 混凝土搅拌时应先加石子,后加水泥,最后加砂和水,其搅拌时间不得少于1.5min,(4) 混凝土的运输:在运输中,应保持其匀质性,做到不分层、不离析、不漏浆。运到浇筑地点时,应具有要求的坍落度,坍落度一般控制在10~30mm。(5) 铺设混凝土1) 铺设前,将基层湿润。2) 混凝土铺设应从一端开始,混凝土应连续浇筑,间歇时间不得超过2h。如间歇时间过长,应分块浇筑,接槎处按施工缝处理,接缝处混凝土应捣实压平,不显接头槎。3)混凝土应分段浇筑,分段时应结合地形、变形缝位置、不同类型的地面连接处进行划分。4) 振捣混凝土:用铁锹摊铺混凝土,用水平控制桩控制标高,虚铺厚度略高,然后用震动棒、平板振捣器振捣。采用插入式振捣器,其移动距离不应大于作用半径的1.5 倍,做到不漏振,确保混凝土密实。5) 混凝土表面找平:混凝土振捣密实后,以水平控制线为标志,检查平整度,高出的地方铲平,凹的地方补平。再用刮尺刮平后木摸槎平。有找坡要求时,坡度应符合设计要求。6) 混凝土强度应以标准养护,龄期为28d 的试块抗压试验结果为 标准。7) 混凝土取样强度试块应在混凝土的浇筑地点随机抽取,取样与试件留置应符合规定。(6)成品保护浇筑的垫层混凝土强度达到1.2MPa 以后,才可允许人员在其上面走动和进行其它工序施工。施工时,混凝土运...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

水电站12-1号电缆沟施工方案

漫步者+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
