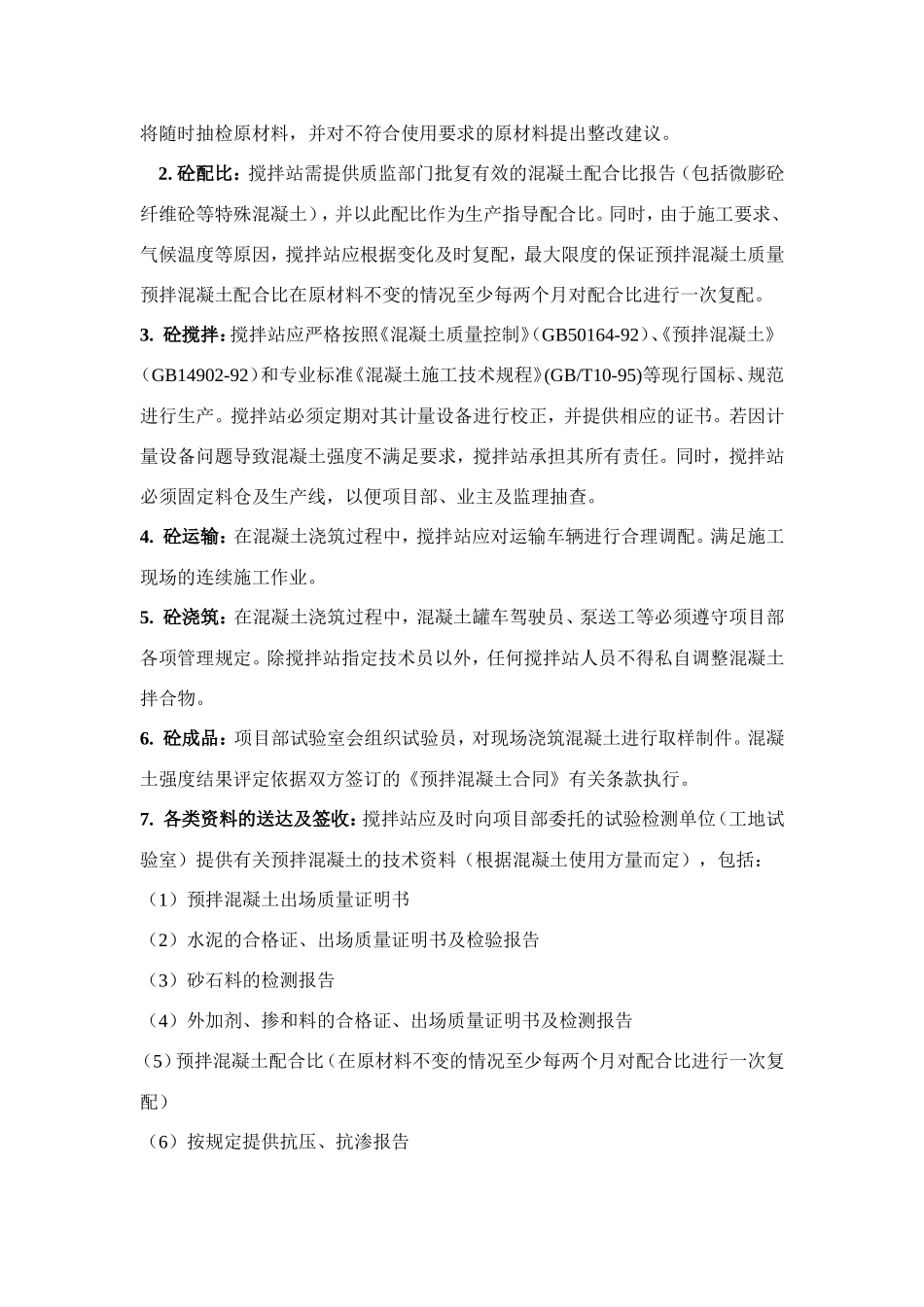

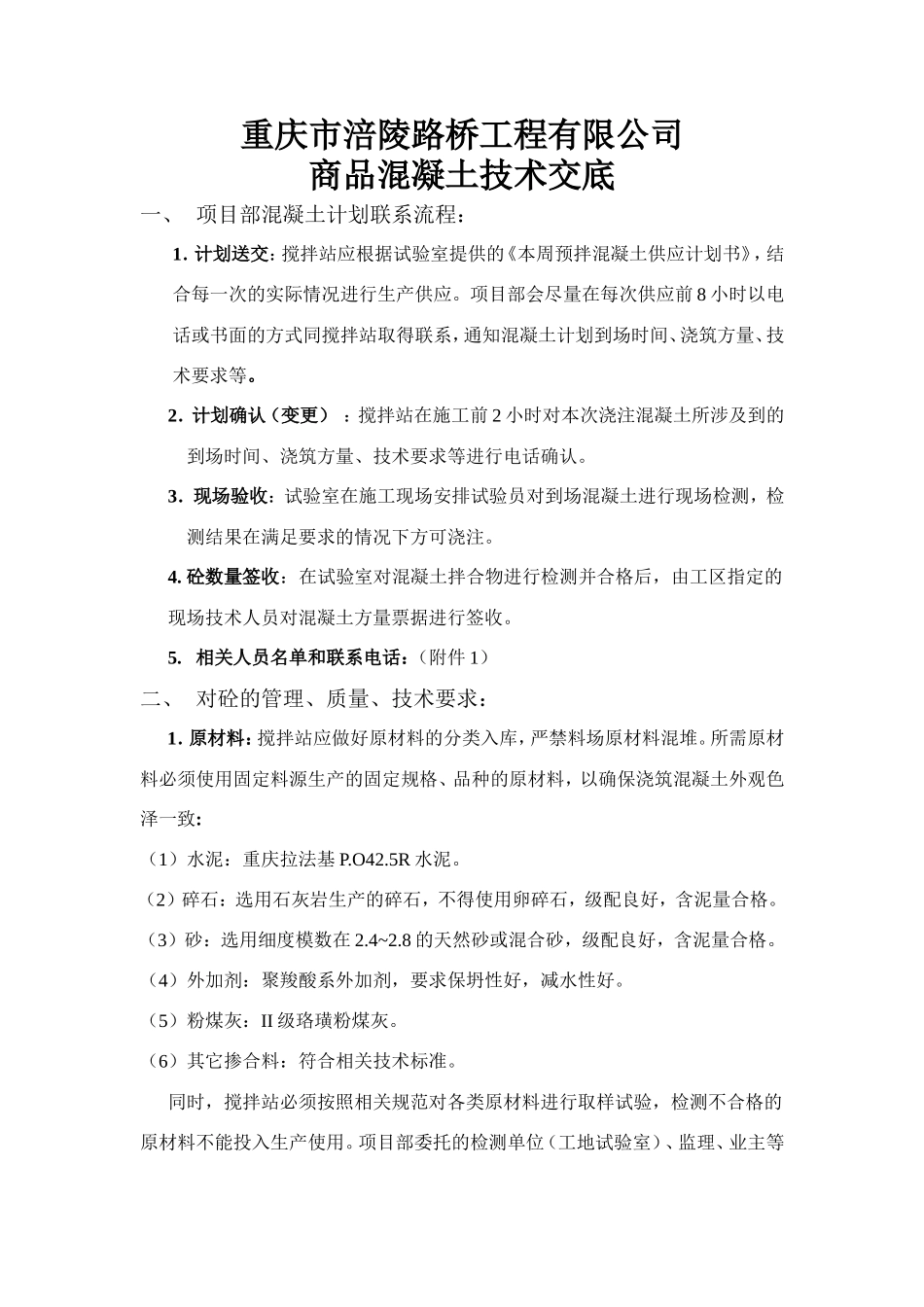

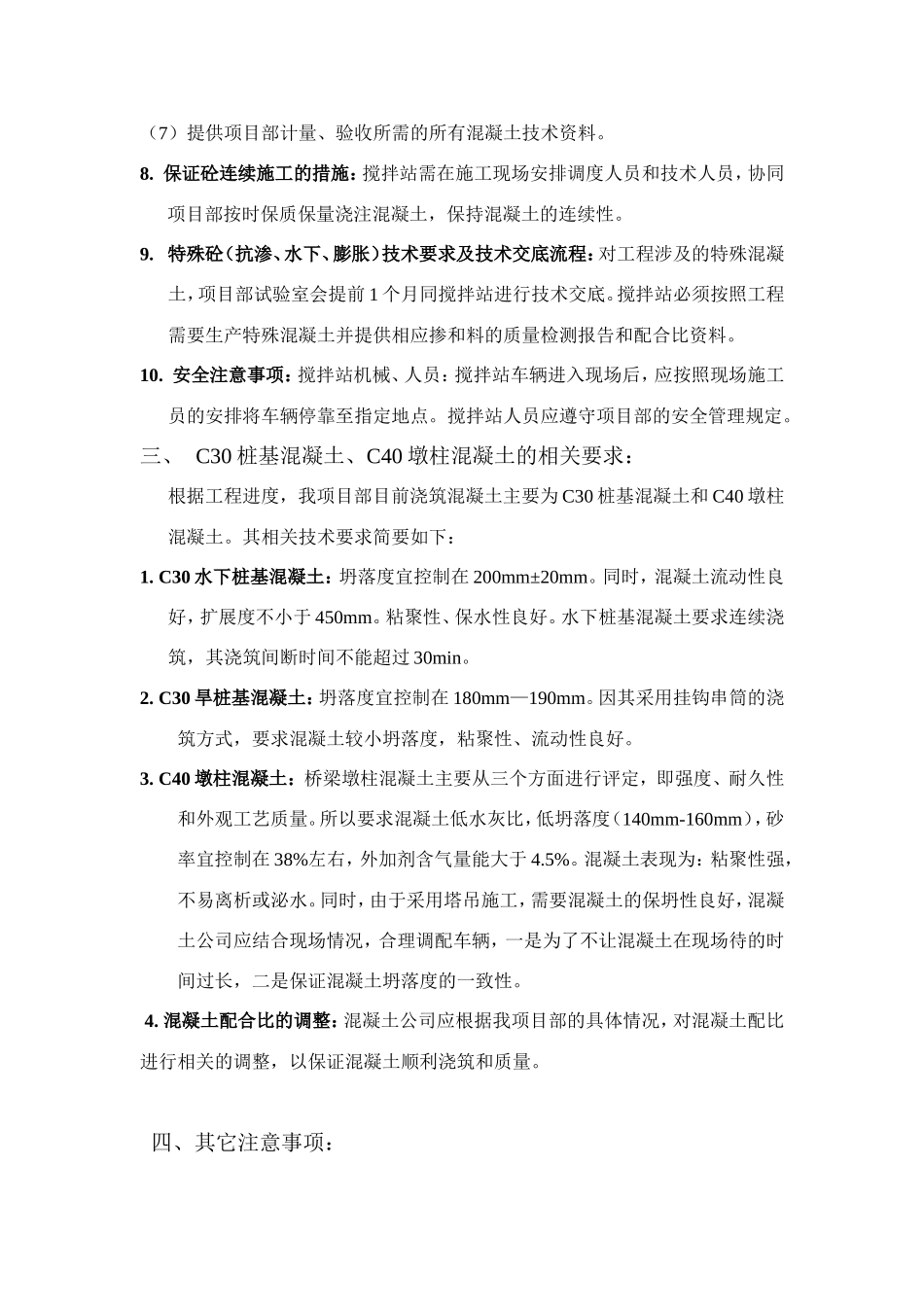

重庆市涪陵路桥工程有限公司商品混凝土技术交底一、 项目部混凝土计划联系流程:1.计划送交:搅拌站应根据试验室提供的《本周预拌混凝土供应计划书》,结合每一次的实际情况进行生产供应。项目部会尽量在每次供应前 8 小时以电话或书面的方式同搅拌站取得联系,通知混凝土计划到场时间、浇筑方量、技术要求等。2.计划确认(变更) :搅拌站在施工前 2 小时对本次浇注混凝土所涉及到的到场时间、浇筑方量、技术要求等进行电话确认。3.现场验收:试验室在施工现场安排试验员对到场混凝土进行现场检测,检测结果在满足要求的情况下方可浇注。4. 砼数量签收:在试验室对混凝土拌合物进行检测并合格后,由工区指定的现场技术人员对混凝土方量票据进行签收。5. 相关人员名单和联系电话:(附件 1)二、 对...
