电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

咸市中心医院整体搬迁工程监理月报--监理月报

咸市中心医院整体搬迁工程监理月报--监理月报_第1页
1/6
咸市中心医院整体搬迁工程监理月报--监理月报_第2页
2/6
咸市中心医院整体搬迁工程监理月报--监理月报_第3页
3/6

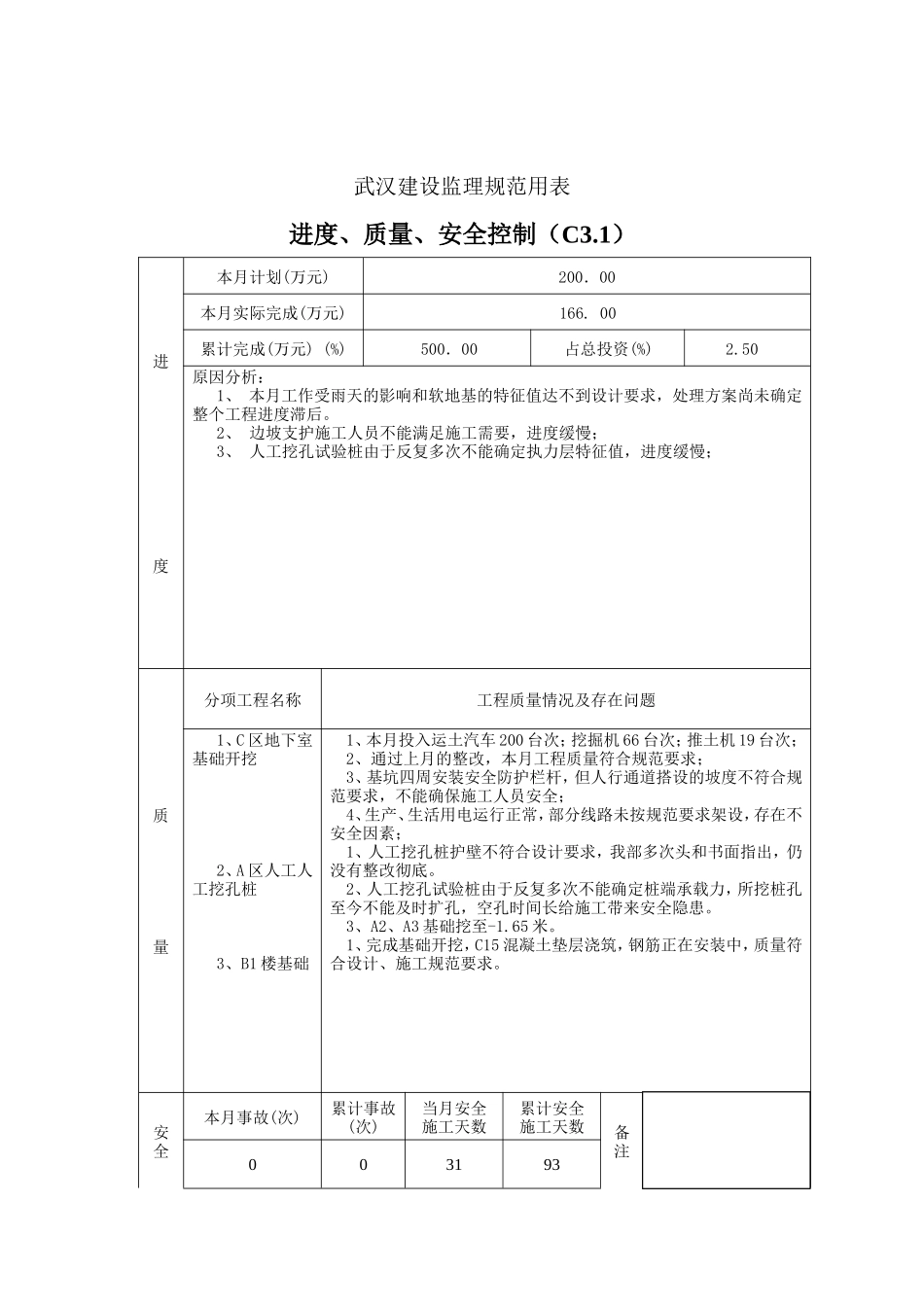

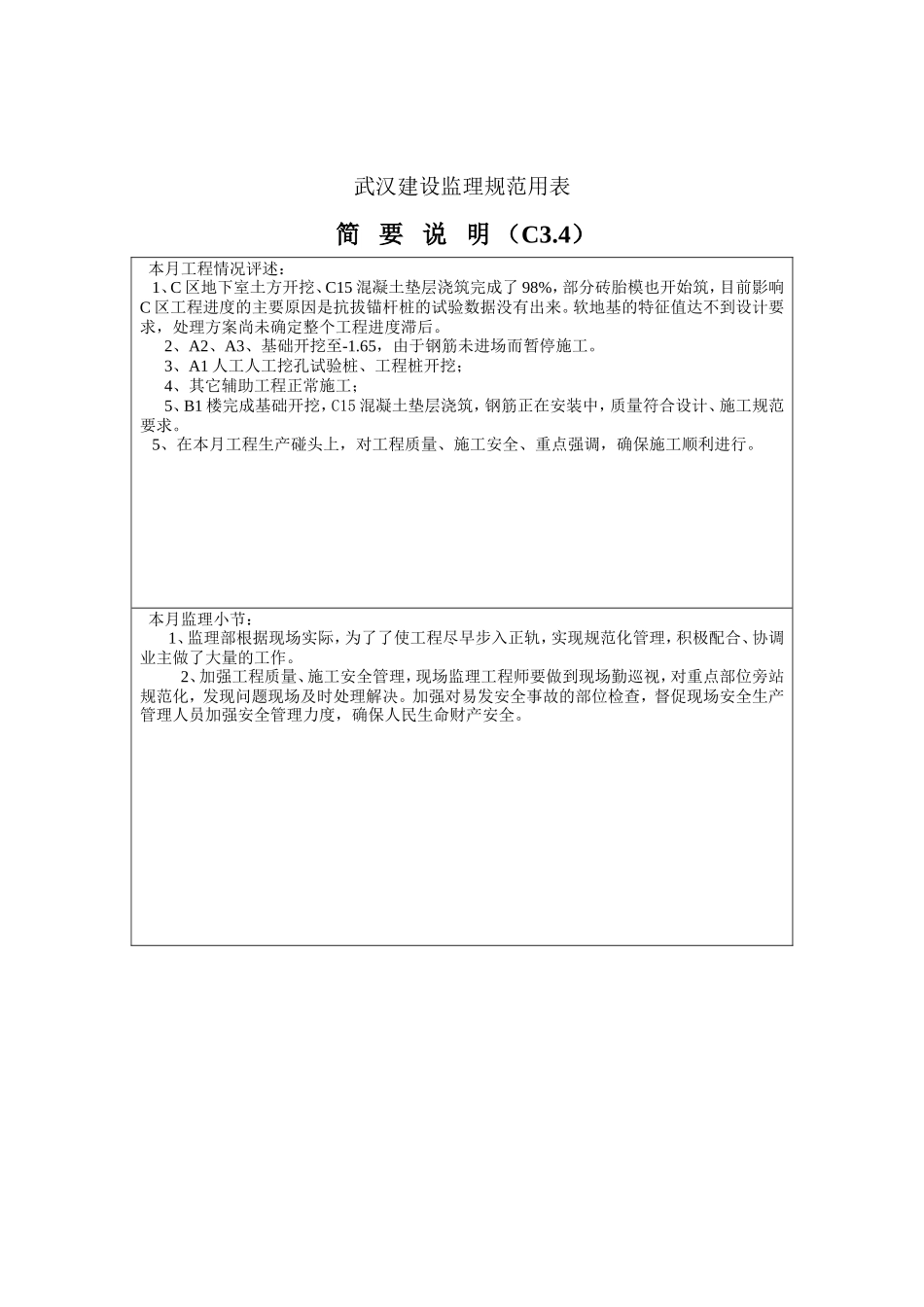

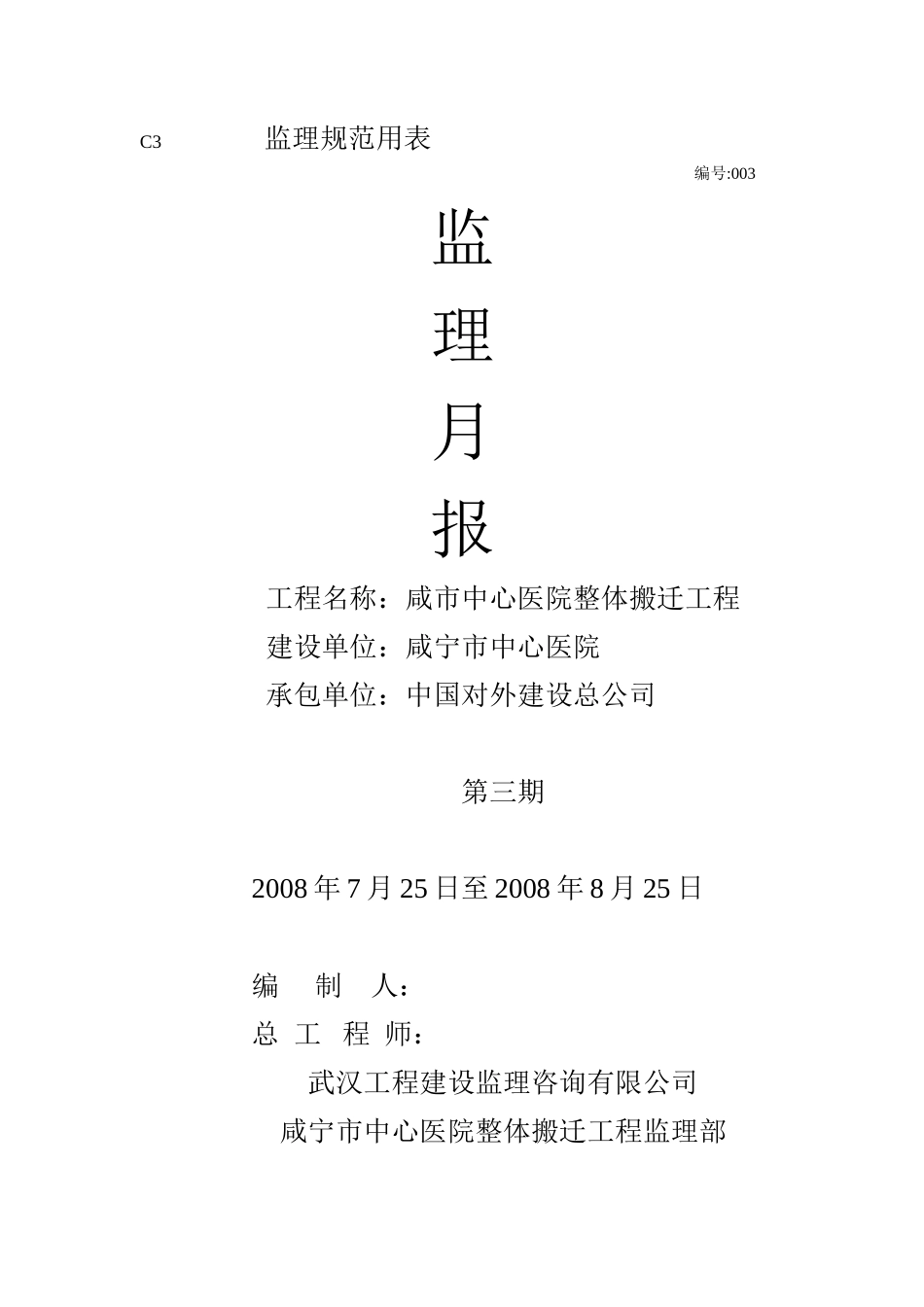

C3 监理规范用表编号:003监理月报工程名称:咸市中心医院整体搬迁工程建设单位:咸宁市中心医院承包单位:中国对外建设总公司第三期2008 年 7 月 25 日至 2008 年 8 月 25 日编 制 人: 总 工 程 师: 武汉工程建设监理咨询有限公司咸宁市中心医院整体搬迁工程监理部武汉建设监理规范用表进度、质量、安全控制(C3.1)进 度本月计划(万元)200.00本月实际完成(万元)166. 00累计完成(万元) (%)500.00占总投资(%)2.50原因分析: 1、 本月工作受雨天的影响和软地基的特征值达不到设计要求,处理方案尚未确定整个工程进度滞后。 2、 边坡支护施工人员不能满足施工需要,进度缓慢;3、 人工挖孔试验桩由于反复多次不能确定执力层特征值,进度缓慢;质 量分项工程名称工程质量情况及存在问题1、C 区地下室基础开挖2、A 区人工人工挖孔桩3、B1 楼基础1、本月投入运土汽车 200 台次;挖掘机 66 台次;推土机 19 台次;2、通过上月的整改,本月工程质量符合规范要求;3、基坑四周安装安全防护栏杆,但人行通道搭设的坡度不符合规范要求,不能确保施工人员安全;4、生产、生活用电运行正常,部分线路未按规范要求架设,存在不安全因素; 1、人工挖孔桩护壁不符合设计要求,我部多次头和书面指出,仍没有整改彻底。2、人工挖孔试验桩由于反复多次不能确定桩端承载力,所挖桩孔至今不能及时扩孔,空孔时间长给施工带来安全隐患。3、A2、A3 基础挖至-1.65 米。1、完成基础开挖,C15 混凝土垫层浇筑,钢筋正在安装中,质量符合设计、施工规范要求。安全本月事故(次)累计事故(次)当月安全 施工天数累计安全 施工天数备注003193武汉建设监理规范用表 简 要 说 明 (C3.4) 本月工程情况评述: 1、C 区地下室土方开挖、C15 混凝土垫层浇筑完成了 98%,部分砖胎模也开始筑,目前影响C 区工程进度的主要原因是抗拔锚杆桩的试验数据没有出来。软地基的特征值达不到设计要求,处理方案尚未确定整个工程进度滞后。2、A2、A3、基础开挖至-1.65,由于钢筋未进场而暂停施工。3、A1 人工人工挖孔试验桩、工程桩开挖;4、其它辅助工程正常施工;5、B1 楼完成基础开挖,C15 混凝土垫层浇筑,钢筋正在安装中,质量符合设计、施工规范要求。 5、在本月工程生产碰头上,对工程质量、施工安全、重点强调,确保施工顺利进行。 本月监理小节: 1、监理部根据现场实际,为了了使工程尽早步入正轨,实现规范化管理,积极配合、协调业主做了大量的工作。2、加强工程质量、施工安全管理,现场监理工程师要做到现场勤巡视,对重点部位旁站规范化,发现问题现场及时处理解决。加强对易发安全事故的部位检查,督促现场安全生产管理人员加强安全管理力度,确保人民生命财产安全。 下月工作意见:1、对进场的施工人员要进行安全生产常识的培训,强化施工人员的安全生产意识。2、建设方应根据现场实际,尽快与承包商签订施工合同,督促设计院早日完善设计图纸。有利于工程顺利进行。3、、建设方要督促检测单位尽快对人工挖孔的检测结果报验,早日扩孔浇筑混凝土,确保施工安全。4、协调各方面工作,力争工程尽早步入正轨。 武汉建设监理规范用表监 理 工 作 统 计(C3.3)序号项 目 名 称单 位本 年 度开工以来 总 计本 月累 计1监理会议次4842审批施工组织设计(方案)次4443发出监理工程师通知单(不含第 8 项)次3554审定分包单位家3335原材料审批次3446设备审批件4447构配件审批件0008发出工程暂停令次0009监理抽查、复试次17202010监理见证取样次17202011考察施工单位试验室次00012考察生产厂家次33313工程计量、支付签证次000武汉建设监理规范用表投 资 控 制(C3.2)序号本月工程投资控制情况累计完成情况本月支付 价款 (元)本月支付 价 款 (元)下月计划工程项目名称本月申报金额成本 (万元)本月核定金额 (万元)完成百比(%)形象进度金额 (万元)完成百比(%)形象进度工程 价款 (万元)咸宁市中心医院整体搬迁工程项目200.0166.084挖至-7.40M160.02.5000挖至-7.40M350

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

咸市中心医院整体搬迁工程监理月报--监理月报

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
