电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

室内分布建设流程规范(简化版)--监理工作流程

室内分布建设流程规范(简化版)--监理工作流程_第1页
1/2
室内分布建设流程规范(简化版)--监理工作流程_第2页
2/2

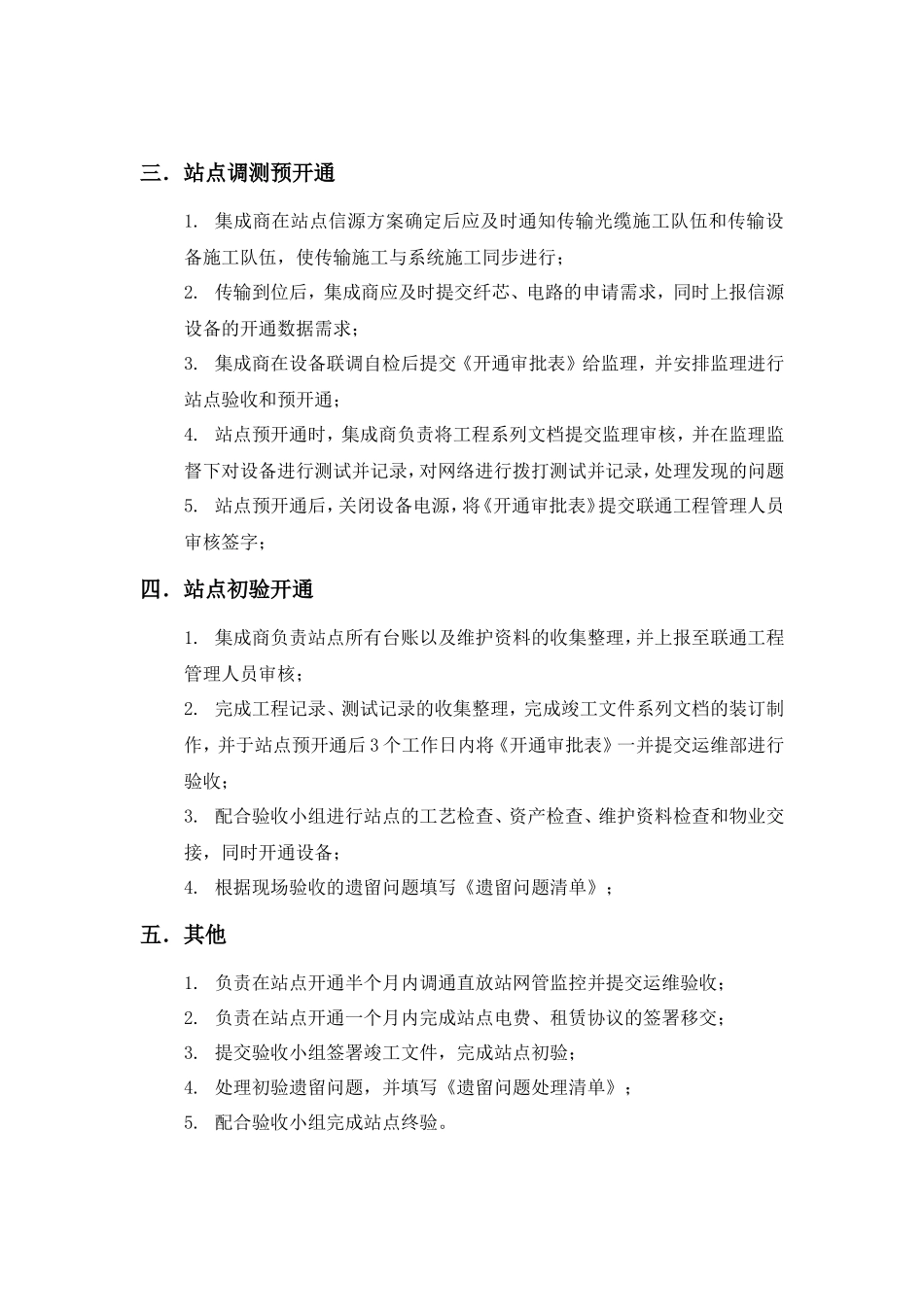

室内覆盖单点施工流程规范(简化版)一、施工前准备1. 集成商将方案提交设计院进行审核;2. 集成商将设计院审核通过的方案提交联通网建部区域管理工程师进行审核,并按照要求进行修改;3. 对于三星级重要站点将方案提交运维部相关负责人进行审核签字;4. 集成商将审核通过方案交由网建部区域工程师签署开工报告,以及设计使用的材料清单;5. 集成商与站点业主确定好施工时间后通知传输施工单位和监理单位;二.进场施工1. 集成商现场将工程开工报告、材料清单以及施工图纸提交监理;2. 整个施工过程必须全程在监理的监督下进行,在施工过程中按施工进度定期填写《随工检查记录表》,由监理进行审核签字;3. 在施工过程中如遇到隐蔽工程,必须填写《隐蔽工程签证》,由监理进行审核签字,并注意拍照留存;4. 如遇协调等问题需要停工/复工的,必须及时通知监理单位,同时填制《停复工通知单》,在监理确认后方可停工/复工;5. 监理对施工现场问题提出的整改意见,集成商必须按要求整改;如遇不按要求整改的,监理人员报联通工程管理人员后出具《工程整改通知书》;6. 施工期间如遇重大质量问题,需立即通过监理向联通工程管理人员汇报按要求处置,同时填报《重大工程质量事故报告单》;7. 施工现场如遇到无法按照施工图纸施工,或者图纸设计不合理的情况,集成商督导必须及时向监理反映,由监理向联通工程管理人员请示,获得同意后集成商通知设计单位进行设计变更,同时编制《工程设计变更单》;8. 工程完工后,集成商应及时统计材料使用情况,并填写《设备移交清单和完工报告》以及《已安装工程量总表》,提交监理审核;三.站点调测预开通1. 集成商在站点信源方案确定后应及时通知传输光缆施工队伍和传输设备施工队伍,使传输施工与系统施工同步进行;2. 传输到位后,集成商应及时提交纤芯、电路的申请需求,同时上报信源设备的开通数据需求;3. 集成商在设备联调自检后提交《开通审批表》给监理,并安排监理进行站点验收和预开通;4. 站点预开通时,集成商负责将工程系列文档提交监理审核,并在监理监督下对设备进行测试并记录,对网络进行拨打测试并记录,处理发现的问题5. 站点预开通后,关闭设备电源,将《开通审批表》提交联通工程管理人员审核签字;四.站点初验开通1. 集成商负责站点所有台账以及维护资料的收集整理,并上报至联通工程管理人员审核;2. 完成工程记录、测试记录的收集整理,完成竣工文件系列文档的装订制作,并于站点预开通后 3 个工作日内将《开通审批表》一并提交运维部进行验收;3. 配合验收小组进行站点的工艺检查、资产检查、维护资料检查和物业交接,同时开通设备;4. 根据现场验收的遗留问题填写《遗留问题清单》;五.其他1. 负责在站点开通半个月内调通直放站网管监控并提交运维验收;2. 负责在站点开通一个月内完成站点电费、租赁协议的签署移交;3. 提交验收小组签署竣工文件,完成站点初验;4. 处理初验遗留问题,并填写《遗留问题处理清单》;5. 配合验收小组完成站点终验。

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

室内分布建设流程规范(简化版)--监理工作流程

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
