人工挖孔灌注桩施工安全、技术交底--技术交底

人工挖孔灌注桩施工安全、技术交底--技术交底_第1页
1/2
人工挖孔灌注桩施工安全、技术交底--技术交底_第2页
2/2

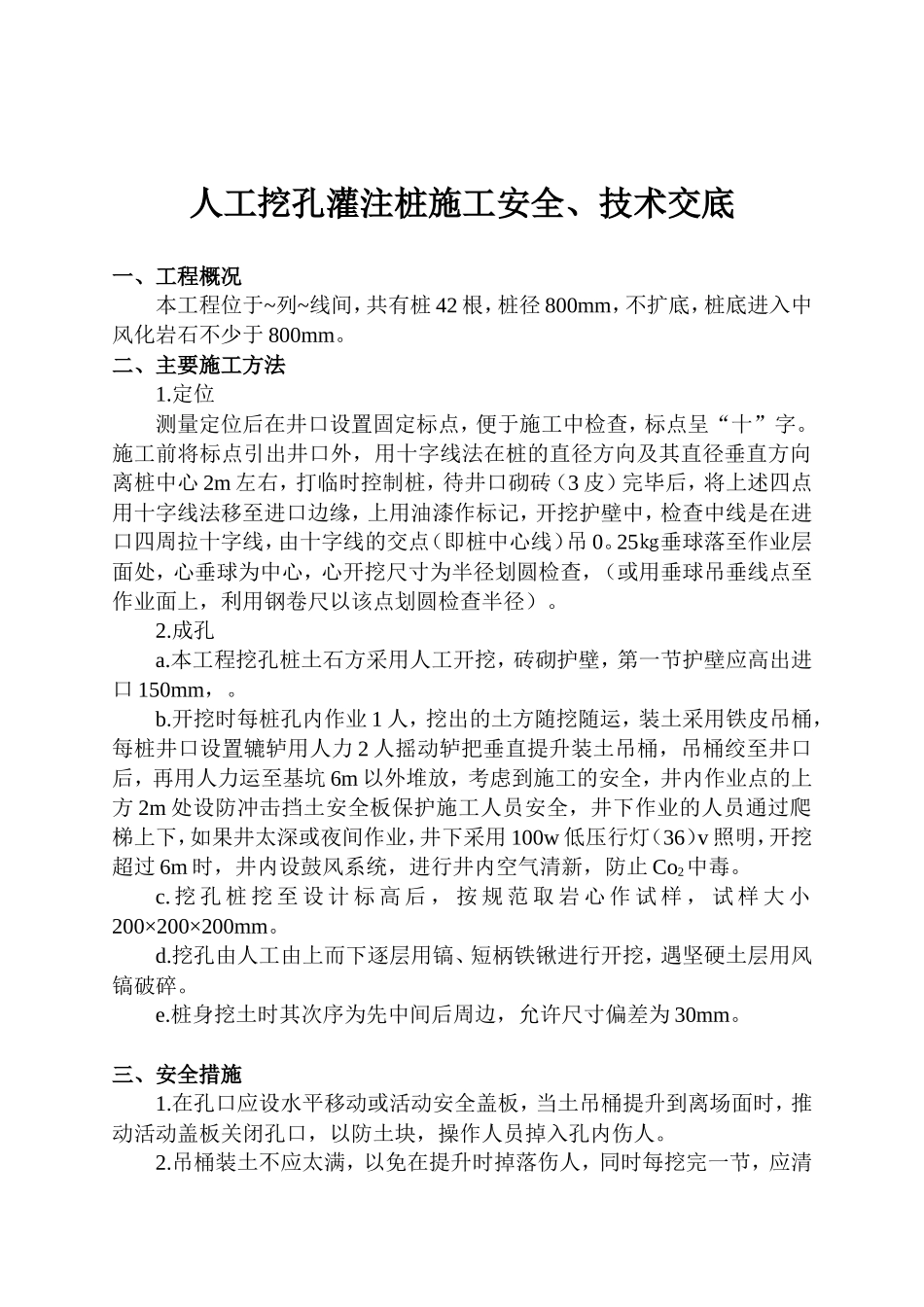

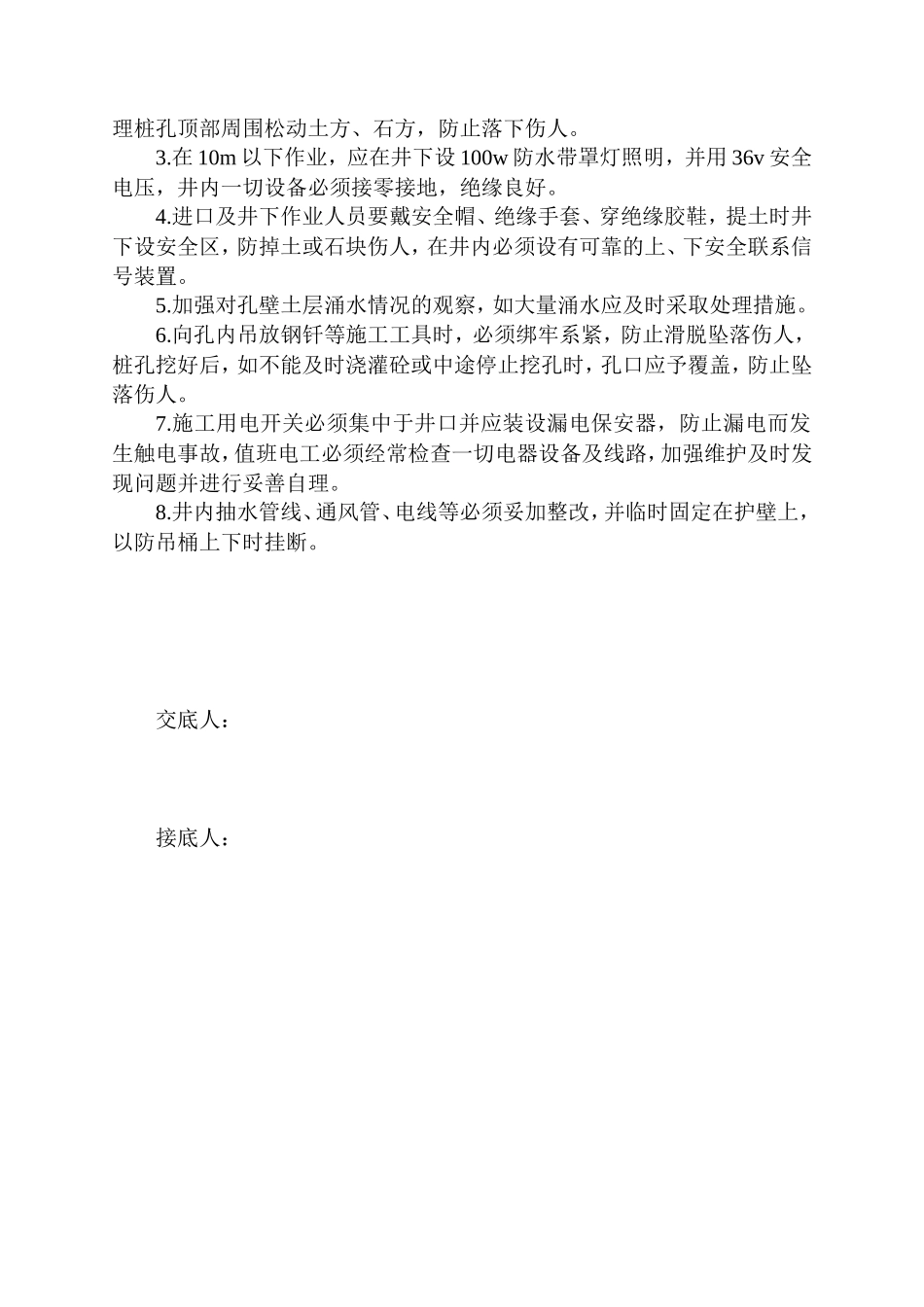

人工挖孔灌注桩施工安全、技术交底一、工程概况本工程位于~列~线间,共有桩 42 根,桩径 800mm,不扩底,桩底进入中风化岩石不少于 800mm。二、主要施工方法1.定位测量定位后在井口设置固定标点,便于施工中检查,标点呈“十”字。施工前将标点引出井口外,用十字线法在桩的直径方向及其直径垂直方向离桩中心 2m 左右,打临时控制桩,待井口砌砖(3 皮)完毕后,将上述四点用十字线法移至进口边缘,上用油漆作标记,开挖护壁中,检查中线是在进口四周拉十字线,由十字线的交点(即桩中心线)吊 0。25㎏垂球落至作业层面处,心垂球为中心,心开挖尺寸为半径划圆检查,(或用垂球吊垂线点至作业面上,利用钢卷尺以该点划圆检查半径)。2.成孔a.本工程挖孔桩土石方采用人工开挖,砖砌护壁,第一节护壁应高出...
