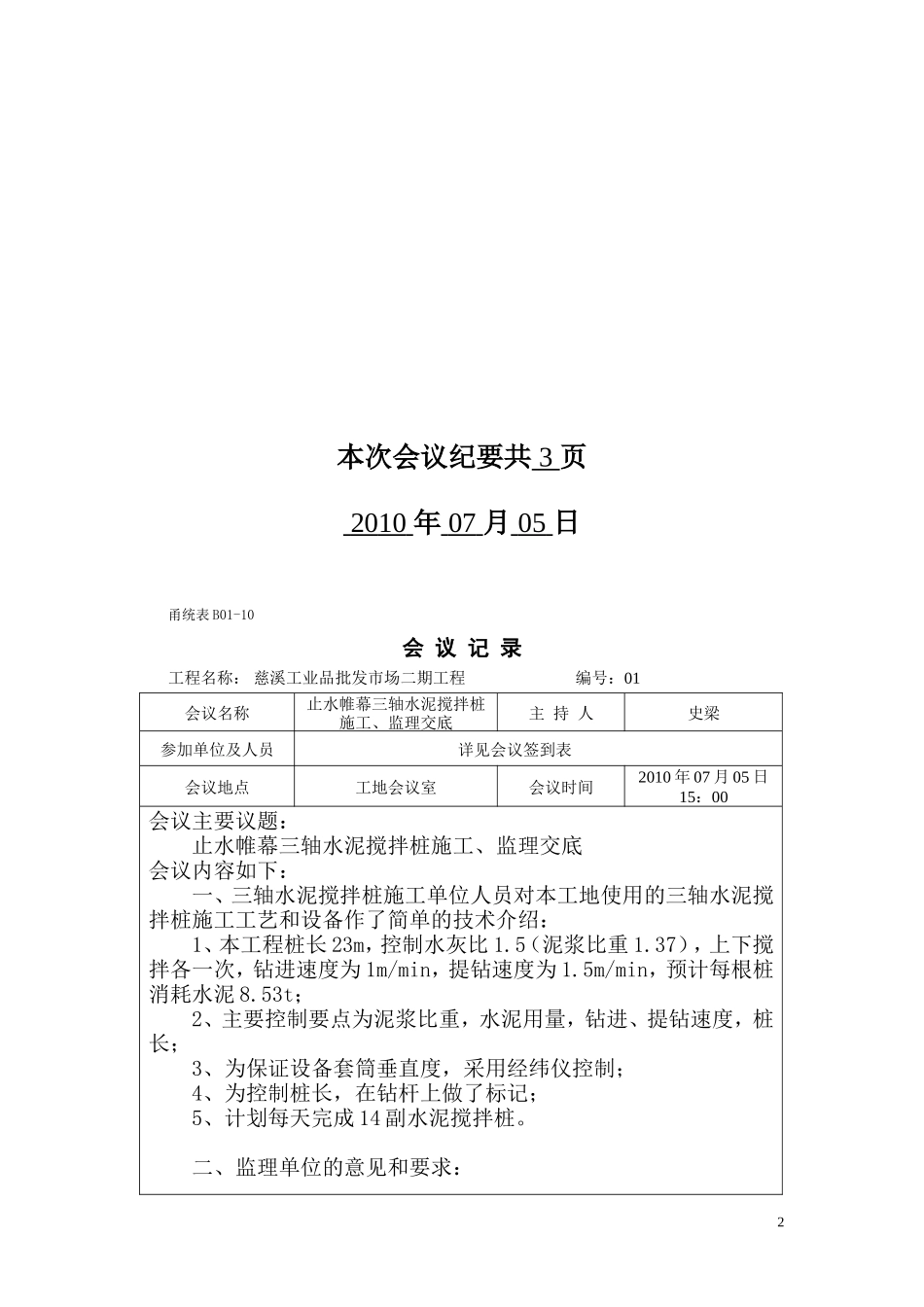

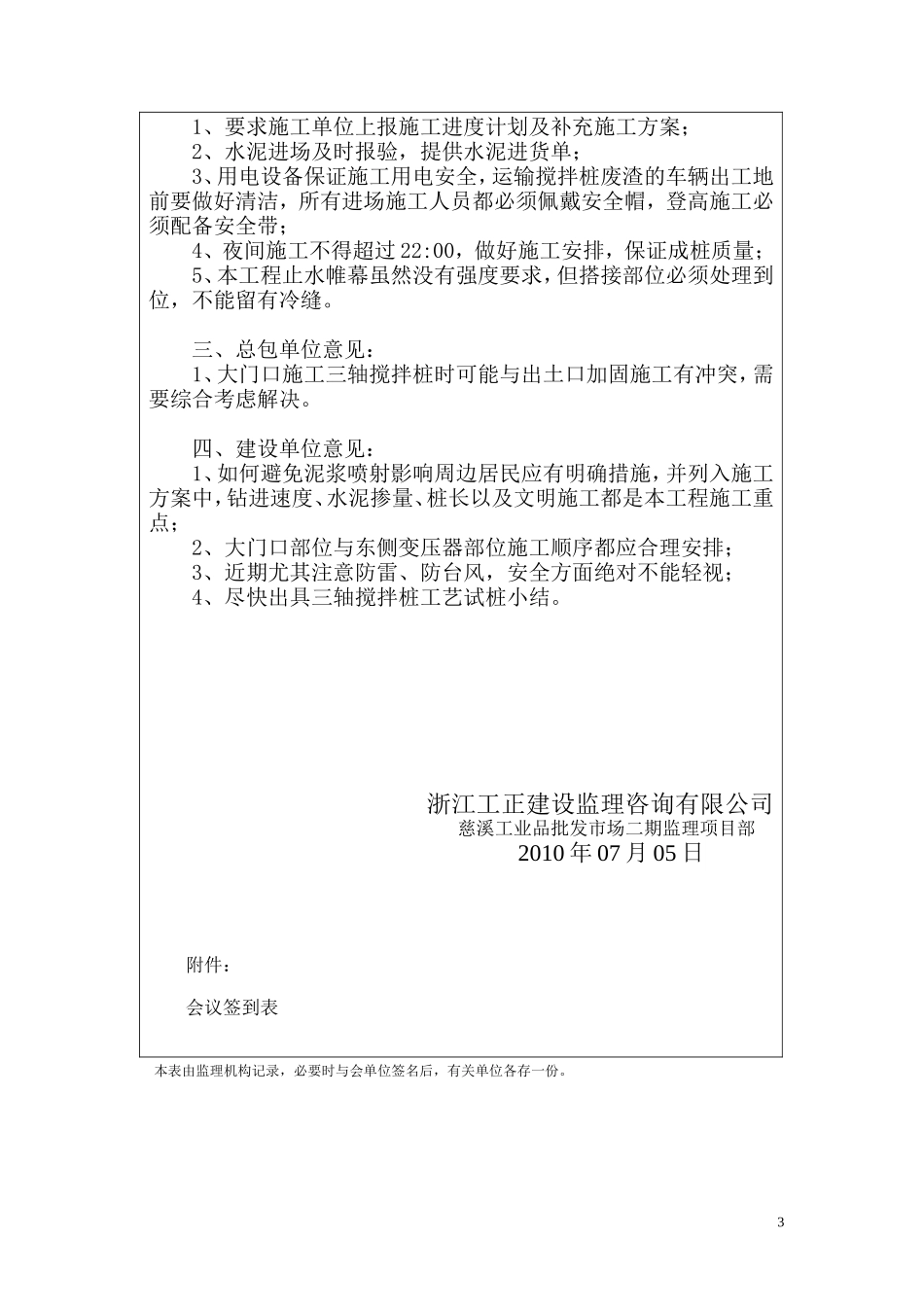

止水帷幕三轴水泥搅拌桩施工、监理交底记录建设单位:慈溪市工业品批发市场经营服务有限公司监理单位: 浙江工正建设监理咨询有限公司 总包单位: 上海市第二建筑有限公司 GZ/QP/2.0/040No: 01本次会议纪要共 3 页 20 10 年 07 月 05 日甬统表 B01-10会 议 记 录工程名称: 慈溪工业品批发市场二期工程 编号:01会议名称止水帷幕三轴水泥搅拌桩施工、监理交底主 持 人史梁参加单位及人员详见会议签到表会议地点工地会议室会议时间2010 年 07 月 05 日15:00会议主要议题:止水帷幕三轴水泥搅拌桩施工、监理交底会议内容如下:一、三轴水泥搅拌桩施工单位人员对本工地使用的三轴水泥搅拌桩施工工艺和设备作了简单的技术介绍:1、本工程桩长 23m,控制水灰比 1.5(泥浆比重 1.37),上下搅拌各一次,钻进速度为 1m/min,提钻速度为 1.5m/min,预计每根桩消耗水泥 8.53t;2、主要控制要点为泥浆比重,水泥用量,钻进、提钻速度,桩长;3、为保证设备套筒垂直度,采用经纬仪控制;4、为控制桩长,在钻杆上做了标记;5、计划每天完成 14 副水泥搅拌桩。二、监理单位的意见和要求:21、要求施工单位上报施工进度计划及补充施工方案;2、水泥进场及时报验,提供水泥进货单;3、用电设备保证施工用电安全,运输搅拌桩废渣的车辆出工地前要做好清洁,所有进场施工人员都必须佩戴安全帽,登高施工必须配备安全带;4、夜间施工不得超过 22:00,做好施工安排,保证成桩质量;5、本工程止水帷幕虽然没有强度要求,但搭接部位必须处理到位,不能留有冷缝。三、总包单位意见:1、大门口施工三轴搅拌桩时可能与出土口加固施工有冲突,需要综合考虑解决。四、建设单位意见:1、如何避免泥浆喷射影响周边居民应有明确措施,并列入施工方案中,钻进速度、水泥掺量、桩长以及文明施工都是本工程施工重点;2、大门口部位与东侧变压器部位施工顺序都应合理安排;3、近期尤其注意防雷、防台风,安全方面绝对不能轻视;4、尽快出具三轴搅拌桩工艺试桩小结。浙江工正建设监理咨询有限公司慈溪工业品批发市场二期监理项目部 2010 年 07 月 05 日 附件:会议签到表本表由监理机构记录,必要时与会单位签名后,有关单位各存一份。3

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

止水帷幕三轴水泥搅拌桩施工、监理交底记录--监理交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
