电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

监理工作程序交底--监理工作流程

监理工作程序交底--监理工作流程_第1页
1/11
监理工作程序交底--监理工作流程_第2页
2/11
监理工作程序交底--监理工作流程_第3页
3/11

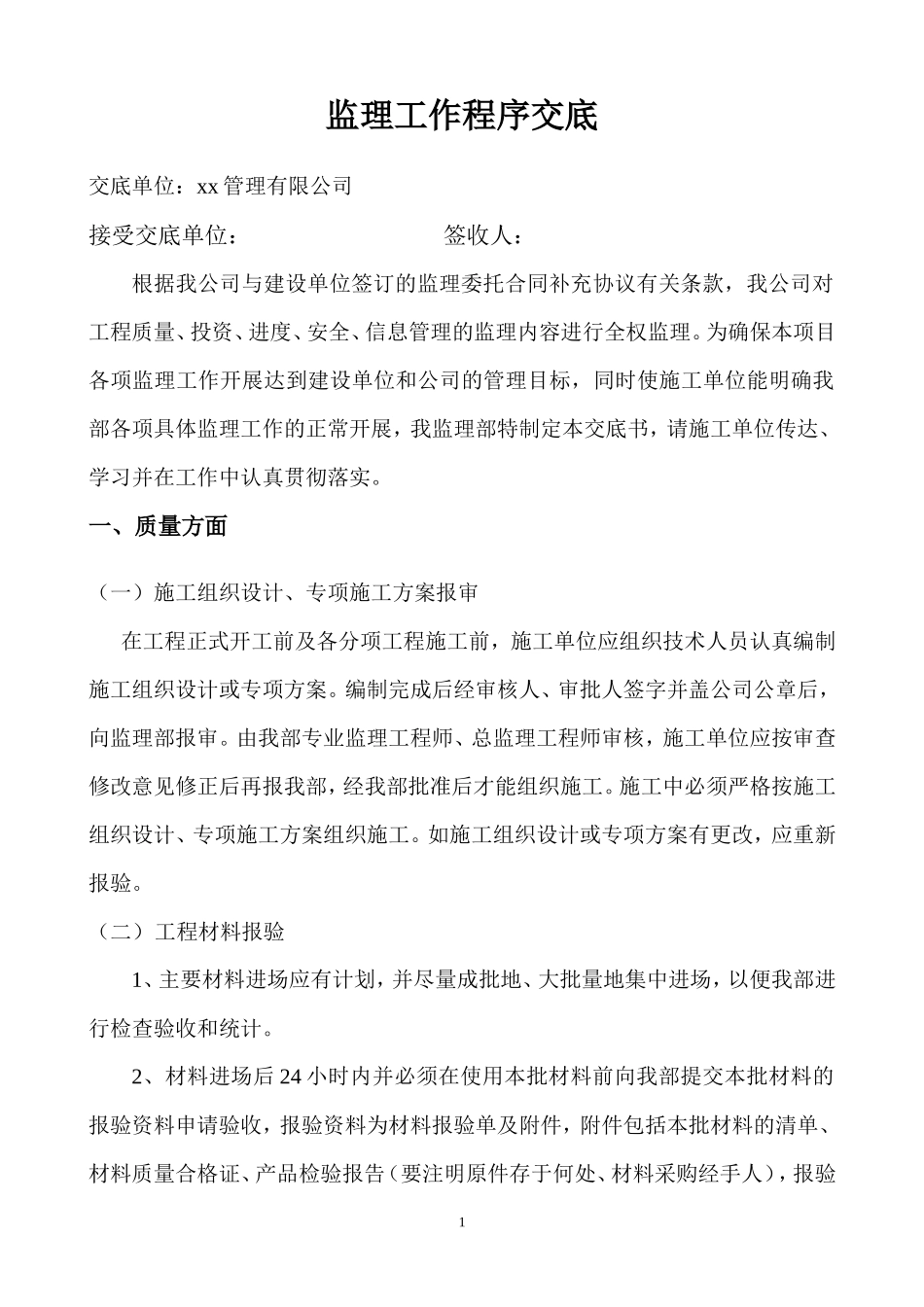

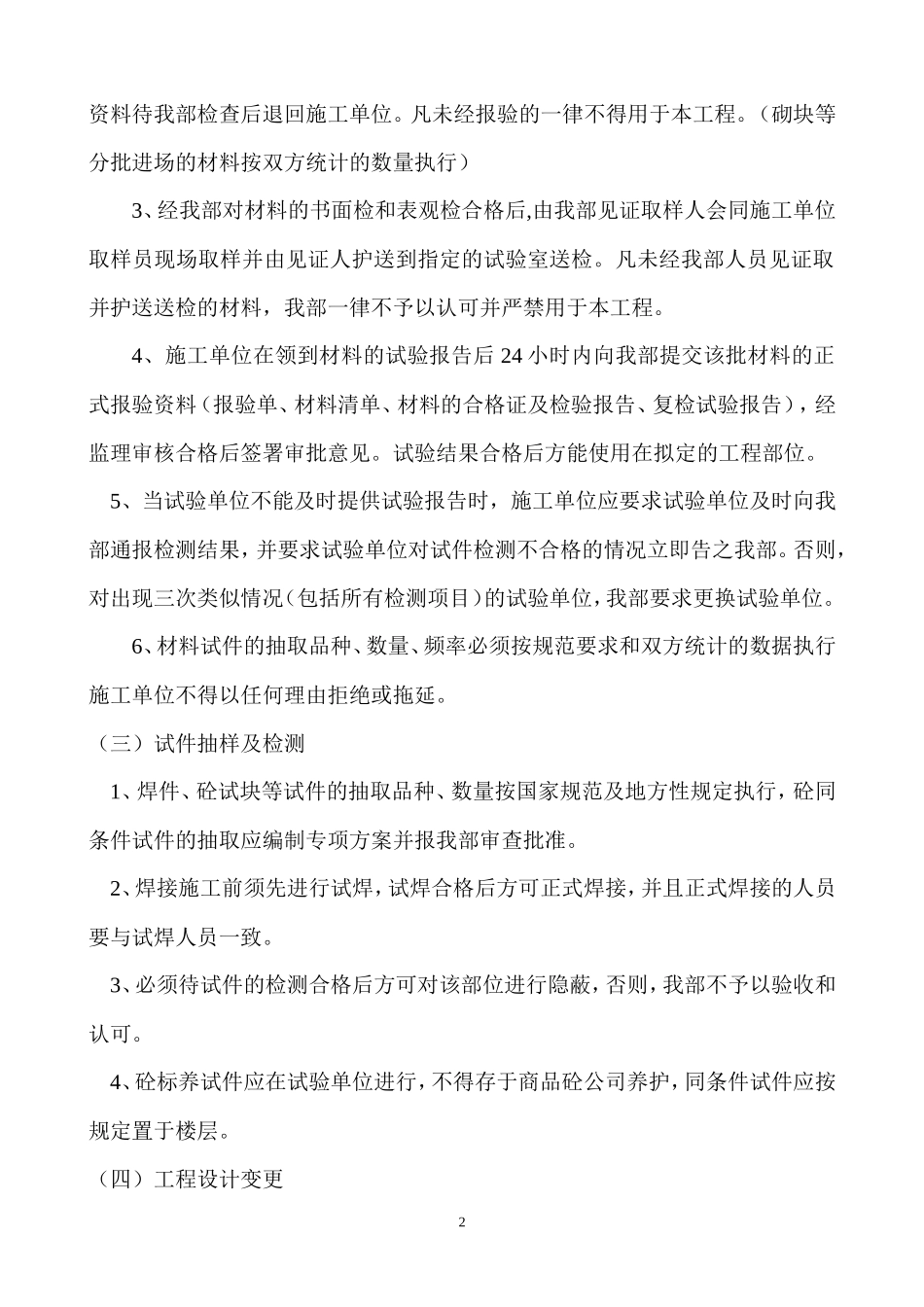

Xx 管理有限公司二 0 一 0 年十月监理工作程序交底交底单位:xx 管理有限公司接受交底单位: 签收人:根据我公司与建设单位签订的监理委托合同补充协议有关条款,我公司对工程质量、投资、进度、安全、信息管理的监理内容进行全权监理。为确保本项目各项监理工作开展达到建设单位和公司的管理目标,同时使施工单位能明确我部各项具体监理工作的正常开展,我监理部特制定本交底书,请施工单位传达、学习并在工作中认真贯彻落实。一、质量方面(一)施工组织设计、专项施工方案报审在工程正式开工前及各分项工程施工前,施工单位应组织技术人员认真编制施工组织设计或专项方案。编制完成后经审核人、审批人签字并盖公司公章后,向监理部报审。由我部专业监理工程师、总监理工程师审核,施工单位应按审查修改意见修正后再报我部,经我部批准后才能组织施工。施工中必须严格按施工组织设计、专项施工方案组织施工。如施工组织设计或专项方案有更改,应重新报验。(二)工程材料报验1、主要材料进场应有计划,并尽量成批地、大批量地集中进场,以便我部进行检查验收和统计。2、材料进场后 24 小时内并必须在使用本批材料前向我部提交本批材料的报验资料申请验收,报验资料为材料报验单及附件,附件包括本批材料的清单、材料质量合格证、产品检验报告(要注明原件存于何处、材料采购经手人),报验1资料待我部检查后退回施工单位。凡未经报验的一律不得用于本工程。(砌块等分批进场的材料按双方统计的数量执行)3、经我部对材料的书面检和表观检合格后,由我部见证取样人会同施工单位取样员现场取样并由见证人护送到指定的试验室送检。凡未经我部人员见证取并护送送检的材料,我部一律不予以认可并严禁用于本工程。4、施工单位在领到材料的试验报告后 24 小时内向我部提交该批材料的正式报验资料(报验单、材料清单、材料的合格证及检验报告、复检试验报告),经监理审核合格后签署审批意见。试验结果合格后方能使用在拟定的工程部位。 5、当试验单位不能及时提供试验报告时,施工单位应要求试验单位及时向我部通报检测结果,并要求试验单位对试件检测不合格的情况立即告之我部。否则,对出现三次类似情况(包括所有检测项目)的试验单位,我部要求更换试验单位。6、材料试件的抽取品种、数量、频率必须按规范要求和双方统计的数据执行施工单位不得以任何理由拒绝或拖延。(三)试件抽样及检测 1、焊件、砼试块等试件的抽取品种、数量按国家规范及地方性规定执行,砼同条件试件的抽取应编制专项方案并报我部审查批准。 2、焊接施工前须先进行试焊,试焊合格后方可正式焊接,并且正式焊接的人员要与试焊人员一致。 3、必须待试件的检测合格后方可对该部位进行隐蔽,否则,我部不予以验收和认可。 4、砼标养试件应在试验单位进行,不得存于商品砼公司养护,同条件试件应按规定置于楼层。(四)工程设计变更21、工程的所有变更(设计图纸规定由建设单位指定的内容除外)必须有设计单位出具的正式设计变更文件,凡无正式设计的不得擅自施工。2、施工单位应在每个分项工程施工前认真熟悉图纸,对图纸的问题要及时以工程变更单的形式提出,报监理、建设单位审核后送达设计单位处理。根据委托监理合同的的约定,工程变更单应报六份给监理。3、设计单位出具的设计变更须送达我部交由总监审核并经总监签字后执行。涉及工程结构变更的须有设计单位出具的蓝图。4、工程变更内容应在竣工图中标明并注明变更文件编号。(五)工序、隐蔽验收报验1、各分部工程的工序、隐蔽验收分别按检验批、分项工程、分部工程进行报验,由监理部组织验收。分部工程、竣工验收在正式验收前由监理组织预验收,达到验收条件后方可报质监站验收。2、各工序、隐蔽验收必须经监理验收或组织验收合格并经监理签认后方可进入下道工序施工或进行隐蔽,否则,我部一律不予以认可。3、工序 、隐蔽验收须在每天下午下班 2 小时前向监理部递交报验资料,并在达到验收条件时及时通知监理到场进行验收,严禁在下班后或夜间通知验收,特殊情况时应提前半天以上通知监理并向监理说明原因。4、各工序、隐蔽验收在报监...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

监理工作程序交底--监理工作流程

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
