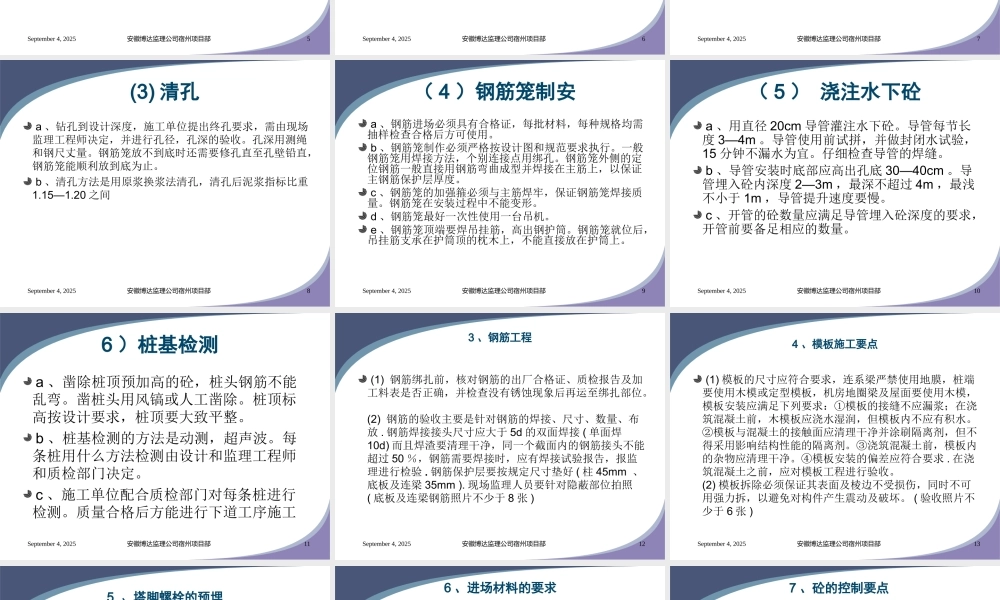

宿州移动基站建设一体化监理宿州移动基站建设一体化监理控 制 要 点控 制 要 点September 4, 2025安徽博达监理公司宿州项目部2目 录 土建部分铁塔部分September 4, 2025安徽博达监理公司宿州项目部3土建 基站土建主要施工流程 : 基础工程(桩基)——主体工程 ( 机房 )-------- 电气工程——装饰工程September 4, 2025安徽博达监理公司宿州项目部4一、基础工程施工要点1 、开工放线 :(1) 人工挖孔桩,如场地需要平整时,必须通知我监理人员和建设单位随工到现场进行共同确认工程量。在全部桩位定位放线完毕后监理人员按设计要求进行复核并检查放线误差,各个桩位要准确,桩与桩之间的误差控制在 3mm 之内,两条对角线之间的差控制在 5mm之内,依据设计图纸和地质勘探资料定好正负零并且要标记清楚保护好 。 (2) 独立柱及片筏基础在全部柱位定位放线完毕后进行复核并检查放线误差,各个柱位要准确,柱与柱之间的误差控制在 3mm 之内,两条对角线之间的差控制在 5mm 之内(片筏基础检查外部尺寸是否正确)。 ( 现场监理人员必须用照片反映放线情况 )September 4, 2025安徽博达监理公司宿州项目部52 、基槽开挖(1) 、人工挖孔桩的挖孔、护壁两道工序是紧密相连的也是挖孔桩施工的重要工序,挖好后要及时安设护壁模板,并在当天浇注好砼 ( 护壁必须一米一做 ) ;在开挖过程中要严格控制桩的中心线,以保证桩身尺寸满足设计要求;孔内排水一般采用明排,如渗水量过大,必须在孔周围打井点降水;下井人员必须佩戴安全帽以及井口一定要做好安全防护措施(2) 、独立柱及片筏基础土方开挖过程中,将标高测量控制作为重点,防止超挖和欠挖。开挖中及时请业主、监理、设计院进行验槽,及时浇筑混凝土垫层,加快基础的施工进度。基坑实际开挖过程中,按 1:0.33 放坡,并在承台每边留 300mm 宽工作面,局部松软处准备木板支撑,经计算挖方及所需回填方后,净余土及时运出场外 , 基坑开挖后,要做好基坑内排水,在基坑边设排水沟,在角处设 500×500×800 的集水井,基坑周边设200×300 排水沟。监理人员在验孔或验槽时一定要下井 ( 下槽 ) 按照设计符合尺寸并且拍照 ( 验槽照片不少于 4 张 )September 4, 2025安徽博达监理公司宿州项目部6钻孔灌注桩基础施工主要流程(1) 准备工作a 、场地平整、清除杂物,回填土应夯打密实。b 、桩位点在埋设护筒时会被破坏,所以桩位点确定之后,再放两个以上的保护桩。用保护桩校核护筒的准确性。保证桩位点的偏差符合要求 c 、挖泥浆池、沉淀池、储水池、准备合格粘土或膨润土。d 、桩架就位。机架要平直,机座垫稳,不能软硬不均,一般桩机下垫枕木。钻孔过程中机架不能移位和不均匀沉陷。 September 4, 2025安徽博达监理公司宿州项目部7(2) 钻孔a 、钻具联结要牢固,铅直,初期钻进速度不要太快,在孔深 4.0m以内 , 不超过 2m/h ,以后不要超过 3m/h 。b 、钻进过程中,经常测试泥浆指标变化情况,并注意调整钻孔内泥浆浓度 . c 、经常检查机具运转情况,发现异常情况立即查清原因,及时处理。钢丝绳和润滑部分必须每班检查一次。d 、小工具如扳手、榔头、撬棍用保险绳栓牢,防止掉入孔内。 e 、经常注意观察钻孔内附近地面有无开裂或护筒、桩架是否倾斜 .严格遵守操作技术规程,做好钻孔记录。记录中要反映泥浆变化。钻至设计深度时,要由监理工程师在现场与施工单位有关人员共同判断并准确测定孔深。以此作为终孔标高的依据。 September 4, 2025安徽博达监理公司宿州项目部8(3) 清孔a 、钻孔到设计深度,施工单位提出终孔要求,需由现场监理工程师决定,并进行孔径,孔深的验收。孔深用测绳和钢尺丈量。钢筋笼放不到底时还需要修孔直至孔壁铅直,钢筋笼能顺利放到底为止。b 、清孔方法是用原浆换浆法清孔,清孔后泥浆指标比重1.15—1.20 之间September 4, 2025安徽博达监理公司宿州项目部9( 4 )钢筋笼制安 a 、钢筋进场必须具有合格证,每批材料,每种规格均需抽样检查合格后方可使用。b 、钢筋笼制作必须严格按设计图和规范要求执行。...
