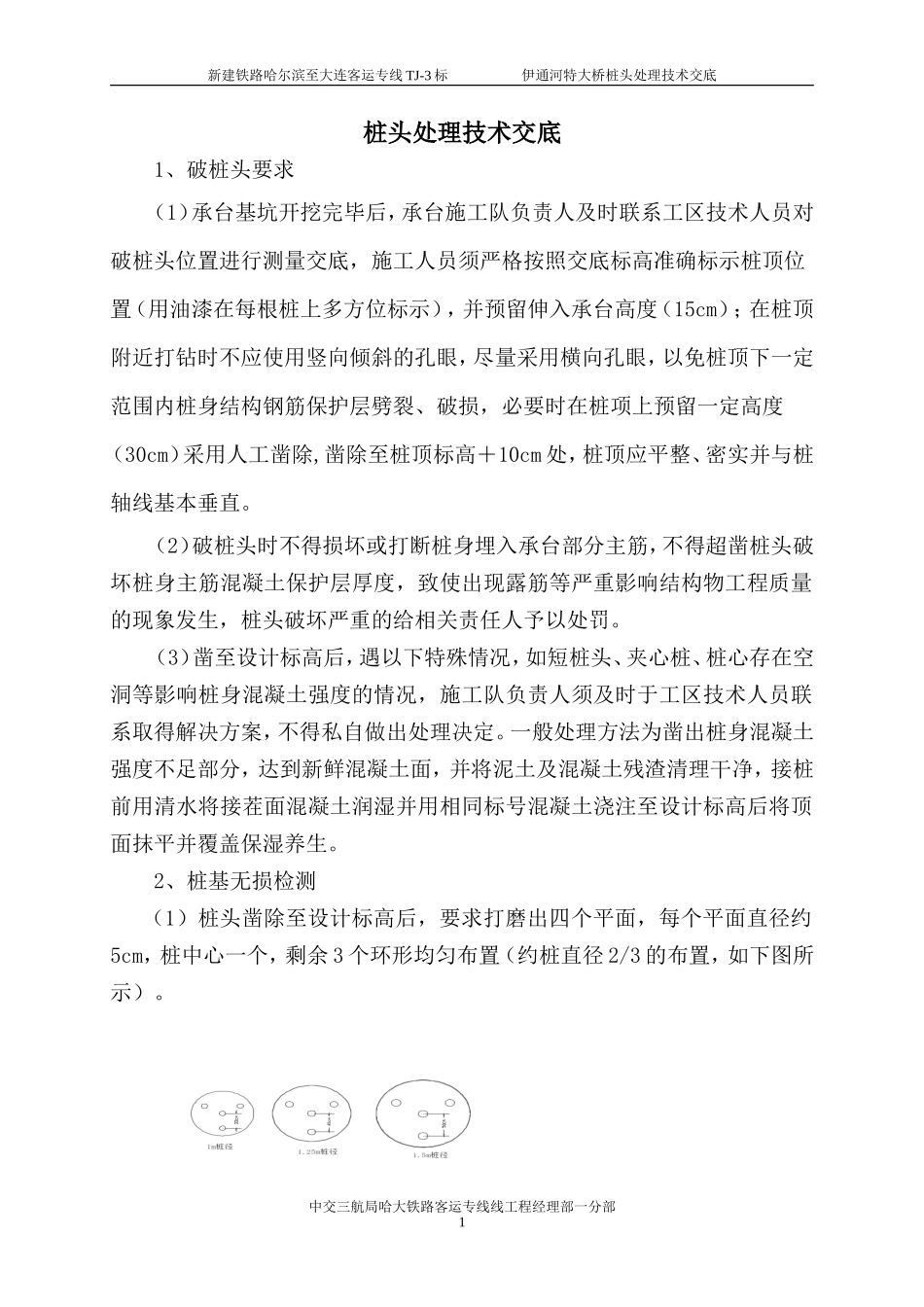

新建铁路哈尔滨至大连客运专线 TJ-3 标 伊通河特大桥桩头处理技术交底桩头处理技术交底1、破桩头要求(1)承台基坑开挖完毕后,承台施工队负责人及时联系工区技术人员对破桩头位置进行测量交底,施工人员须严格按照交底标高准确标示桩顶位置(用油漆在每根桩上多方位标示),并预留伸入承台高度(15cm);在桩顶附近打钻时不应使用竖向倾斜的孔眼,尽量采用横向孔眼,以免桩顶下一定范围内桩身结构钢筋保护层劈裂、破损,必要时在桩项上预留一定高度(30cm)采用人工凿除,凿除至桩顶标高+10cm 处,桩顶应平整、密实并与桩轴线基本垂直。(2)破桩头时不得损坏或打断桩身埋入承台部分主筋,不得超凿桩头破坏桩身主筋混凝土保护层厚度,致使出现露筋等严重影响结构物工程质量的现象发生,桩头破坏严重的给相关...
