某小区混凝土工程技术交底--技术交底

某小区混凝土工程技术交底--技术交底_第1页
1/3
某小区混凝土工程技术交底--技术交底_第2页
2/3
某小区混凝土工程技术交底--技术交底_第3页
3/3

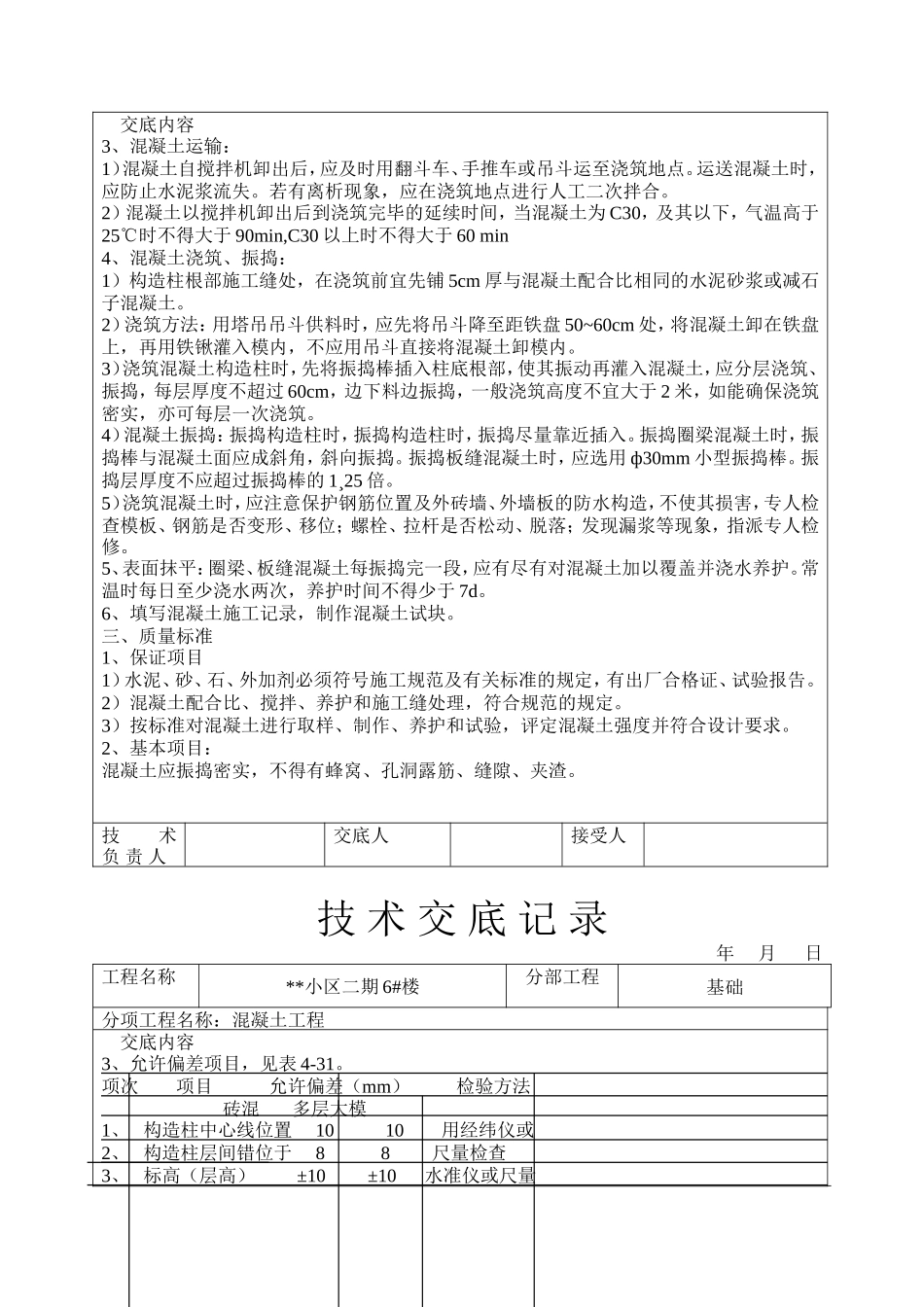

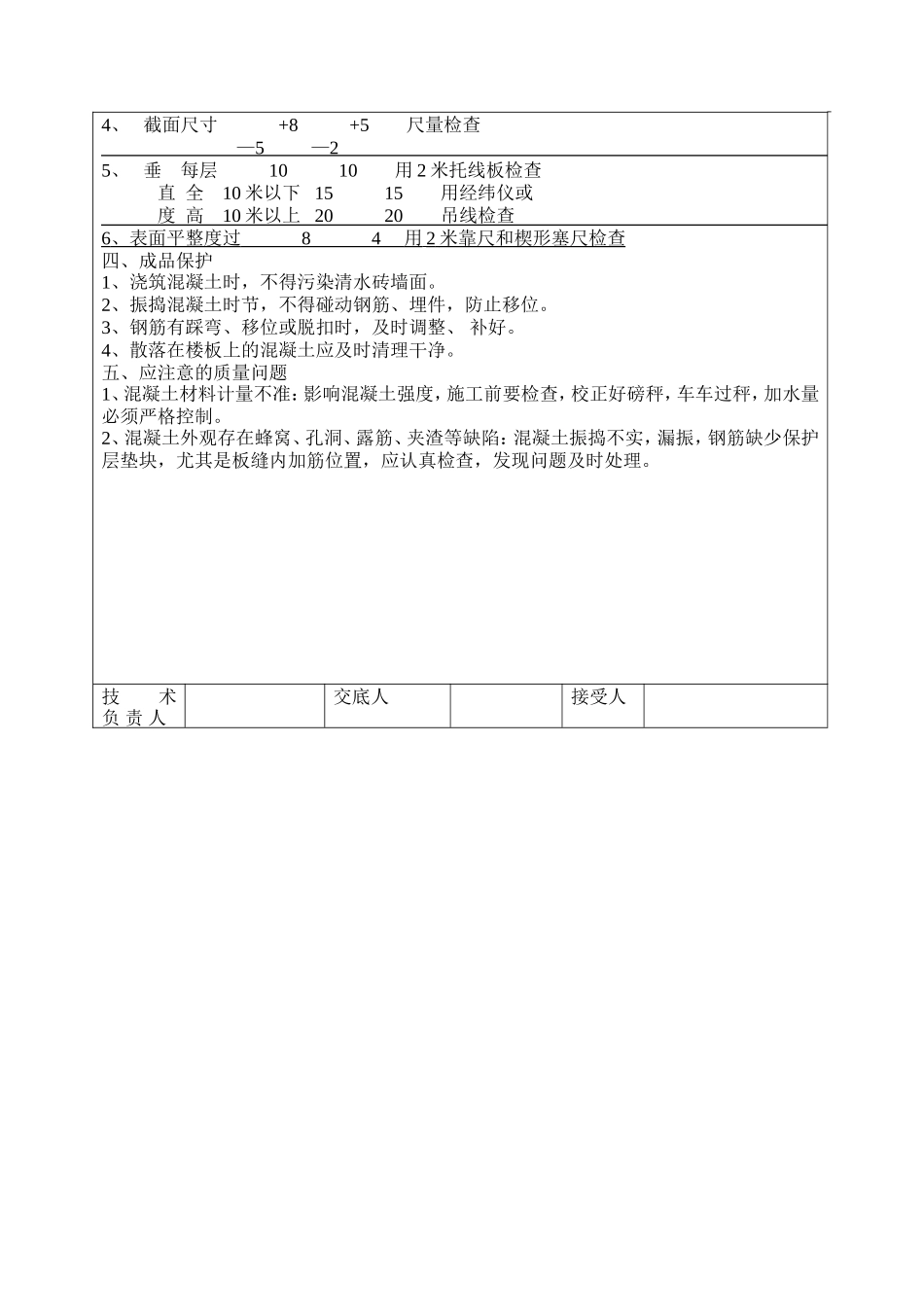

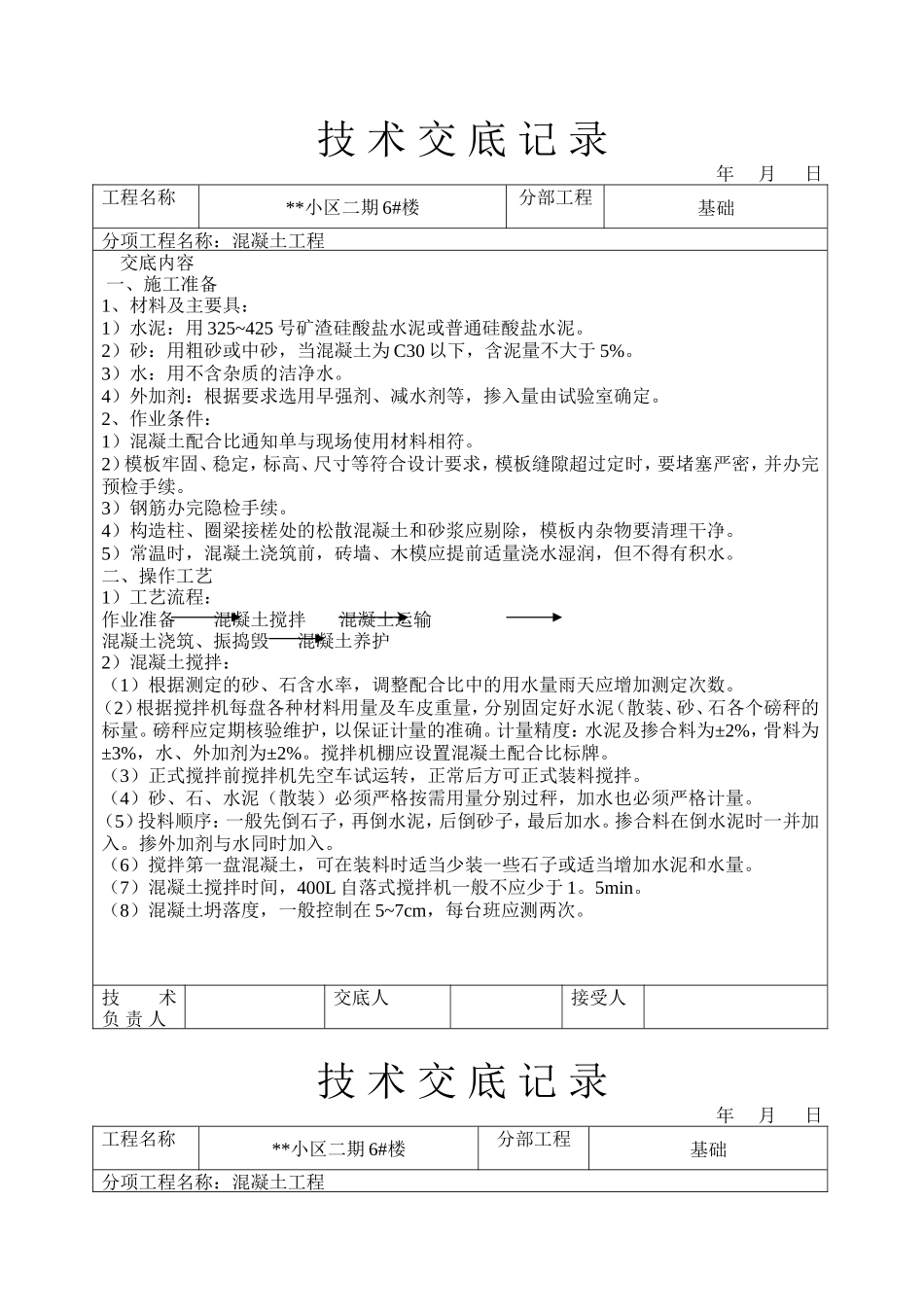

技 术 交 底 记 录 年 月 日工程名称**小区二期 6#楼分部工程基础分项工程名称:混凝土工程 交底内容 一、施工准备1、材料及主要具:1)水泥:用 325~425 号矿渣硅酸盐水泥或普通硅酸盐水泥。2)砂:用粗砂或中砂,当混凝土为 C30 以下,含泥量不大于 5%。3)水:用不含杂质的洁净水。4)外加剂:根据要求选用早强剂、减水剂等,掺入量由试验室确定。2、作业条件:1)混凝土配合比通知单与现场使用材料相符。2)模板牢固、稳定,标高、尺寸等符合设计要求,模板缝隙超过定时,要堵塞严密,并办完预检手续。3)钢筋办完隐检手续。4)构造柱、圈梁接槎处的松散混凝土和砂浆应剔除,模板内杂物要清理干净。5)常温时,混凝土浇筑前,砖墙、木模应提前适量浇水湿润,但不得有积水。二、操作工艺1)工艺流程:作业准备 混凝土搅拌 混凝土运输混凝土浇筑、振捣毁 混凝土养护2)混凝土搅拌:(1)根据测定的砂、石含水率,调整配合比中的用水量雨天应增加测定次数。(2)根据搅拌机每盘各种材料用量及车皮重量,分别固定好水泥(散装、砂、石各个磅秤的标量。磅秤应定期核验维护,以保证计量的准确。计量精度:水泥及掺合料为±2%,骨料为±3%,水、外加剂为±2%。搅拌机棚应设置混凝土配合比标牌。(3)正式搅拌前搅拌机先空车试运转,正常后方可正式装料搅拌。(4)砂、石、水泥(散装)必须严格按需用量分别过秤,加水也必须严格计量。(5)投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水。掺合料在倒水泥时一并加入。掺外加剂与水同时加入。(6)搅拌第一盘混凝土,可在装料时适当少装一些石子或适当增加水泥和水量。(7)混凝土搅拌时间,400L 自落式搅拌机一般不应少于 1。5min。(8)混凝土坍落度,一般控制在 5~7cm,每台班应测两次。 技术负 责 人交底人接受人 技 术 交 底 记 录 年 月 日工程名称**小区二期 6#楼分部工程基础分项工程名称:混凝土工程交底内容3、混凝土运输:1)混凝土自搅拌机卸出后,应及时用翻斗车、手推车或吊斗运至浇筑地点。运送混凝土时,应防止水泥浆流失。若有离析现象,应在浇筑地点进行人工二次拌合。2)混凝土以搅拌机卸出后到浇筑完毕的延续时间,当混凝土为 C30,及其以下,气温高于25℃时不得大于 90min,C30 以上时不得大于 60 min4、混凝土浇筑、振捣:1)构造柱根部施工缝处,在浇筑前宜先铺 5cm 厚与混凝土配合比相同的水泥砂浆或减石子混凝土。2)浇筑方法:用塔吊吊斗供料时,应先将吊斗降至距铁盘 50~60cm 处,将混凝土卸在铁盘上,再用铁锹灌入模内,不应用吊斗直接将混凝土卸模内。3)浇筑混凝土构造柱时,先将振捣棒插入柱底根部,使其振动再灌入混凝土,应分层浇筑、振捣,每层厚度不超过 60cm,边下料边振捣,一般浇筑高度不宜大于 2 米,如能确保浇筑密实,亦可每层一次浇筑。4)混凝土振捣:振捣构造柱时,振捣构造柱时,振捣尽量靠近插入。振捣圈梁混凝土时,振捣棒与混凝土面应成斜角,斜向振捣。振捣板缝混凝土时,应选用 ф30mm 小型振捣棒。振捣层厚度不应超过振捣棒的 1¸25 倍。5)浇筑混凝土时,应注意保护钢筋位置及外砖墙、外墙板的防水构造,不使其损害,专人检查模板、钢筋是否变形、移位;螺栓、拉杆是否松动、脱落;发现漏浆等现象,指派专人检修。5、表面抹平:圈梁、板缝混凝土每振捣完一段,应有尽有对混凝土加以覆盖并浇水养护。常温时每日至少浇水两次,养护时间不得少于 7d。6、填写混凝土施工记录,制作混凝土试块。三、质量标准1、保证项目1)水泥、砂、石、外加剂必须符号施工规范及有关标准的规定,有出厂合格证、试验报告。2)混凝土配合比、搅拌、养护和施工缝处理,符合规范的规定。3)按标准对混凝土进行取样、制作、养护和试验,评定混凝土强度并符合设计要求。2、基本项目:混凝土应振捣密实,不得有蜂窝、孔洞露筋、缝隙、夹渣。技术负 责 人交底人接受人 技 术 交 底 记 录 年 月 日工程名称**小区二期 6#楼分部工程基础分项工程名称:混凝土工程交底内容3、允许偏差项目,见表 4-31。项次 项目 允许偏差(mm) 检...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

某小区混凝土工程技术交底--技术交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
