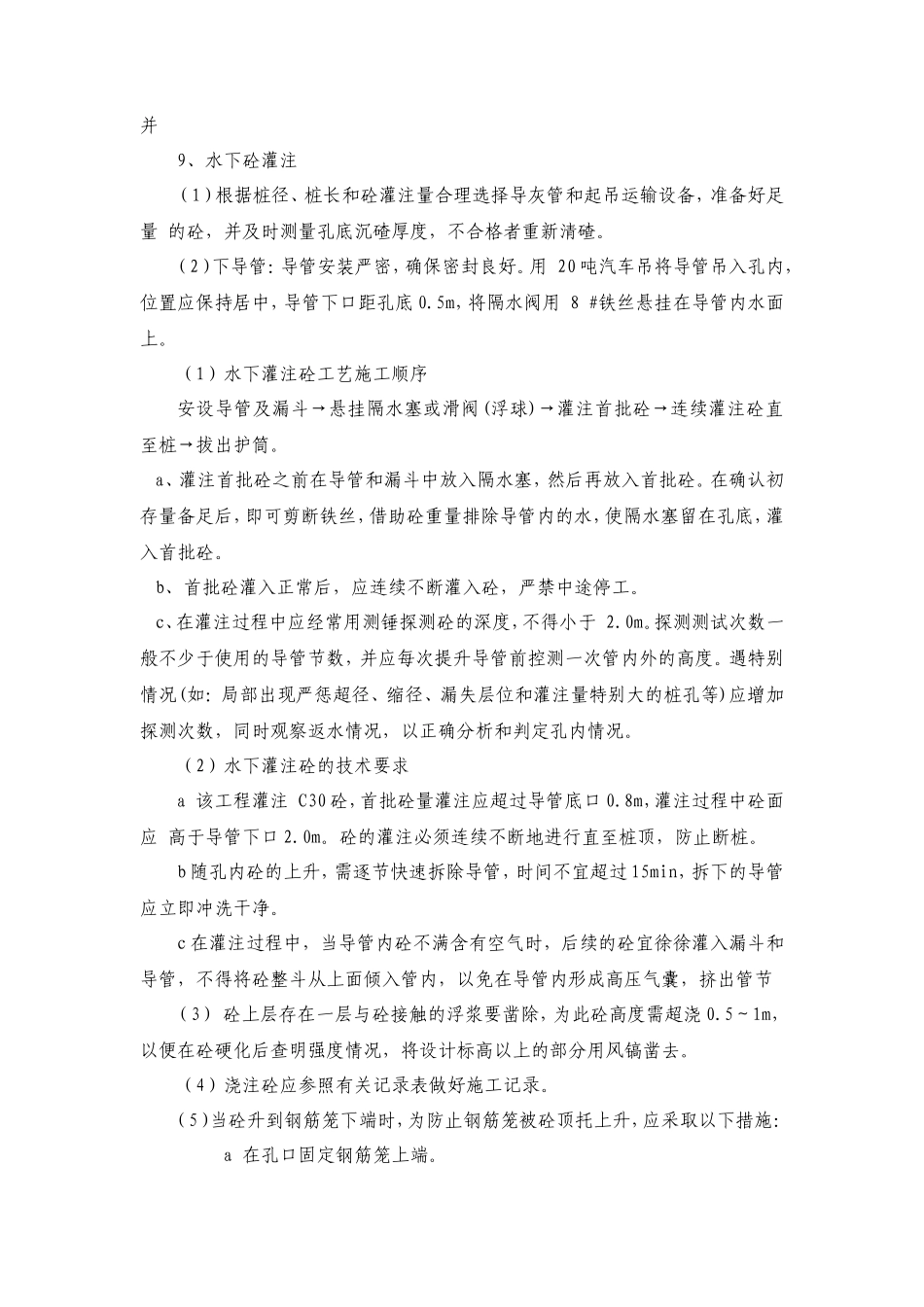

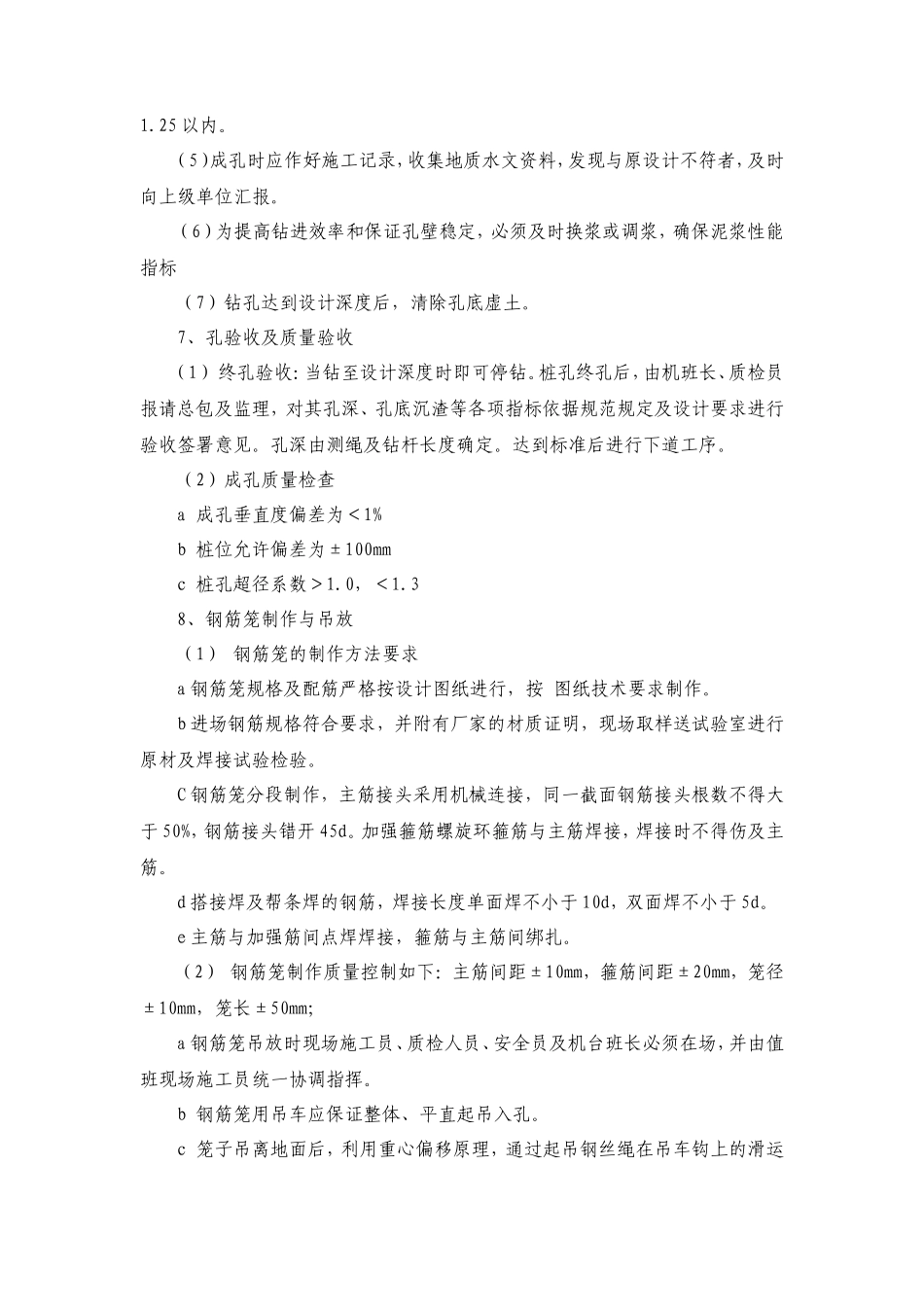

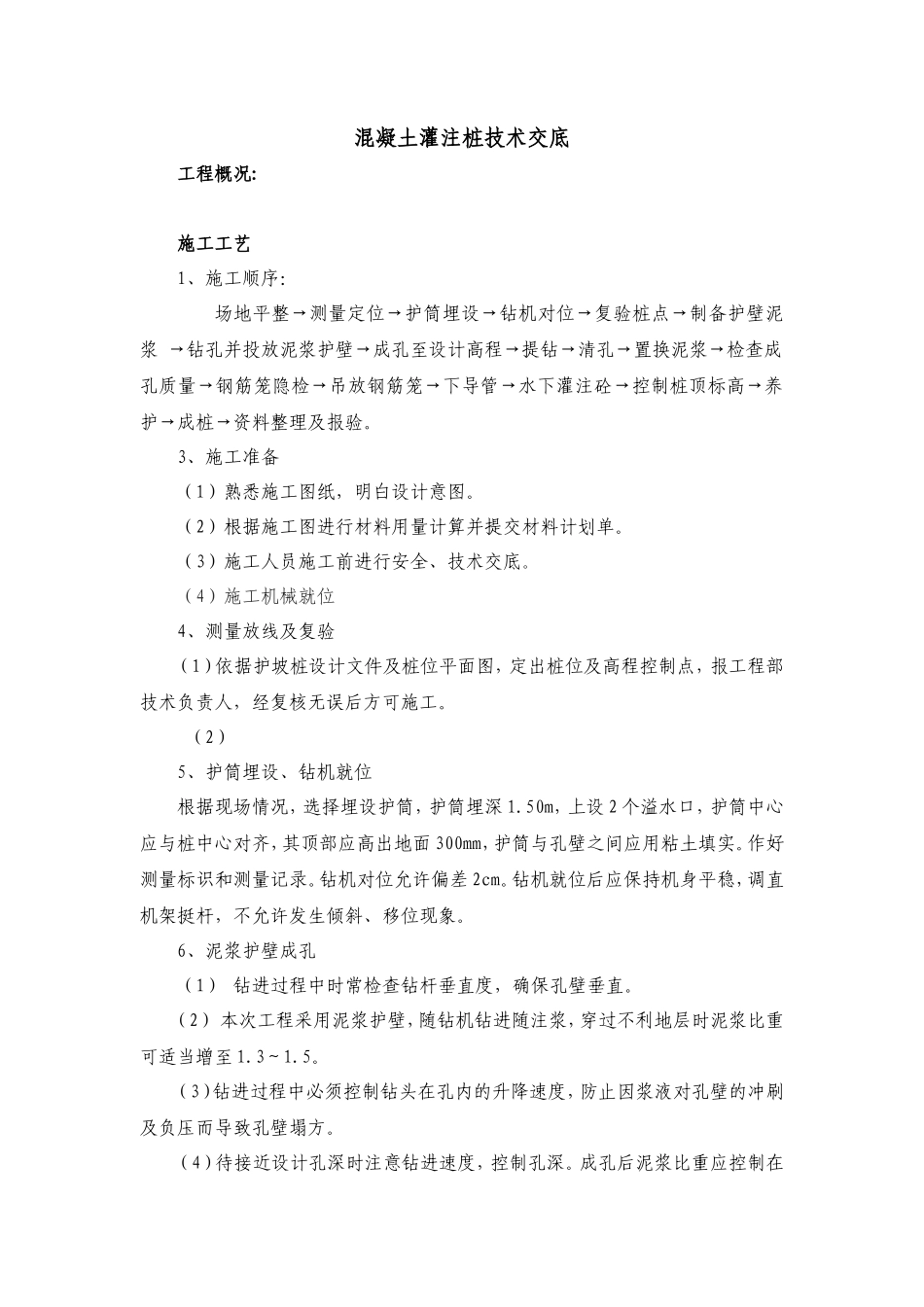

混凝土灌注桩技术交底工程概况: 施工工艺1、施工顺序:场地平整→测量定位→护筒埋设→钻机对位→复验桩点→制备护壁泥浆 →钻孔并投放泥浆护壁→成孔至设计高程→提钻→清孔→置换泥浆→检查成孔质量→钢筋笼隐检→吊放钢筋笼→下导管→水下灌注砼→控制桩顶标高→养护→成桩→资料整理及报验。3、施工准备(1)熟悉施工图纸,明白设计意图。(2)根据施工图进行材料用量计算并提交材料计划单。(3)施工人员施工前进行安全、技术交底。(4)施工机械就位4、测量放线及复验 (1)依据护坡桩设计文件及桩位平面图,定出桩位及高程控制点,报工程部技术负责人,经复核无误后方可施工。 (2)5、护筒埋设、钻机就位 根据现场情况,选择埋设护筒,护筒埋深 1.50m,上设 2 个溢水口,护筒中心应与桩中心对齐,其顶部应高出地面 300mm,护筒与孔壁之间应用粘土填实。作好测量标识和测量记录。钻机对位允许偏差 2cm。钻机就位后应保持机身平稳,调直机架挺杆,不允许发生倾斜、移位现象。 6、泥浆护壁成孔 (1) 钻进过程中时常检查钻杆垂直度,确保孔壁垂直。 (2) 本次工程采用泥浆护壁,随钻机钻进随注浆,穿过不利地层时泥浆比重可适当增至 1.3~1.5。 (3)钻进过程中必须控制钻头在孔内的升降速度,防止因浆液对孔壁的冲刷及负压而导致孔壁塌方。 (4)待接近设计孔深时注意钻进速度,控制孔深。成孔后泥浆比重应控制在 1.25 以内。 (5)成孔时应作好施工记录,收集地质水文资料,发现与原设计不符者,及时向上级单位汇报。 (6)为提高钻进效率和保证孔壁稳定,必须及时换浆或调浆,确保泥浆性能指标 (7)钻孔达到设计深度后,清除孔底虚土。 7、孔验收及质量验收 (1) 终孔验收:当钻至设计深度时即可停钻。桩孔终孔后,由机班长、质检员报请总包及监理,对其孔深、孔底沉渣等各项指标依据规范规定及设计要求进行验收签署意见。孔深由测绳及钻杆长度确定。达到标准后进行下道工序。 (2)成孔质量检查 a 成孔垂直度偏差为<1% b 桩位允许偏差为±100mm c 桩孔超径系数>1.0,<1.3 8、钢筋笼制作与吊放 (1) 钢筋笼的制作方法要求 a 钢筋笼规格及配筋严格按设计图纸进行,按 图纸技术要求制作。 b 进场钢筋规格符合要求,并附有厂家的材质证明,现场取样送试验室进行原材及焊接试验检验。 C 钢筋笼分段制作,主筋接头采用机械连接,同一截面钢筋接头根数不得大于 50%,钢筋接头错开 45d。加强箍筋螺旋环箍筋与主筋焊接,焊接时不得伤及主筋。d 搭接焊及帮条焊的钢筋,焊接长度单面焊不小于 10d,双面焊不小于 5d。 e 主筋与加强筋间点焊焊接,箍筋与主筋间绑扎。 (2) 钢筋笼制作质量控制如下:主筋间距±10mm,箍筋间距±20mm,笼径±10mm,笼长±50mm; a 钢筋笼吊放时现场施工员、质检人员、安全员及机台班长必须在场,并由值班现场施工员统一协调指挥。 b 钢筋笼用吊车应保证整体、平直起吊入孔。 c 笼子吊离地面后,利用重心偏移原理,通过起吊钢丝绳在吊车钩上的滑运并 9、水下砼灌注 (1)根据桩径、桩长和砼灌注量合理选择导灰管和起吊运输设备,准备好足量 的砼,并及时测量孔底沉碴厚度,不合格者重新清碴。 (2)下导管:导管安装严密,确保密封良好。用 20 吨汽车吊将导管吊入孔内,位置应保持居中,导管下口距孔底 0.5m,将隔水阀用 8 #铁丝悬挂在导管内水面上。 (1)水下灌注砼工艺施工顺序 安设导管及漏斗→悬挂隔水塞或滑阀(浮球)→灌注首批砼→连续灌注砼直至桩→拔出护筒。 a、灌注首批砼之前在导管和漏斗中放入隔水塞,然后再放入首批砼。在确认初存量备足后,即可剪断铁丝,借助砼重量排除导管内的水,使隔水塞留在孔底,灌入首批砼。b、首批砼灌入正常后,应连续不断灌入砼,严禁中途停工。c、在灌注过程中应经常用测锤探测砼的深度,不得小于 2.0m。探测测试次数一般不少于使用的导管节数,并应每次提升导管前控测一次管内外的高度。遇特别情况(如:局部出现严惩超径、缩径、漏失层位和灌注量特别大的桩孔等)应增加探测次数,同时观察返水情况,以正确分析和判定孔内情况...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

混凝土灌注桩技术交底--技术交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
