电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

安置房新区(二期)钢筋工程技术交底--技术交底

安置房新区(二期)钢筋工程技术交底--技术交底_第1页
1/2
安置房新区(二期)钢筋工程技术交底--技术交底_第2页
2/2

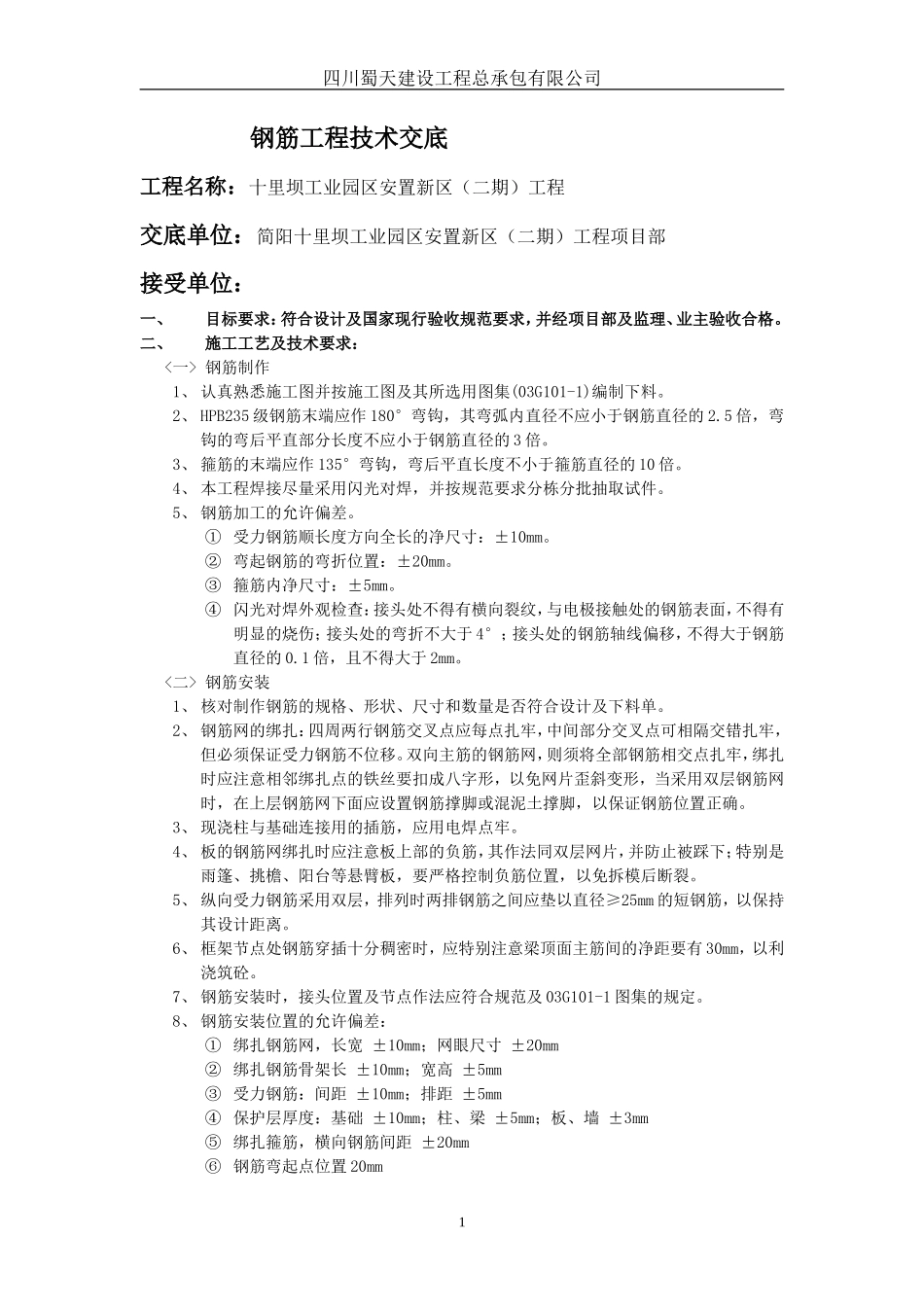

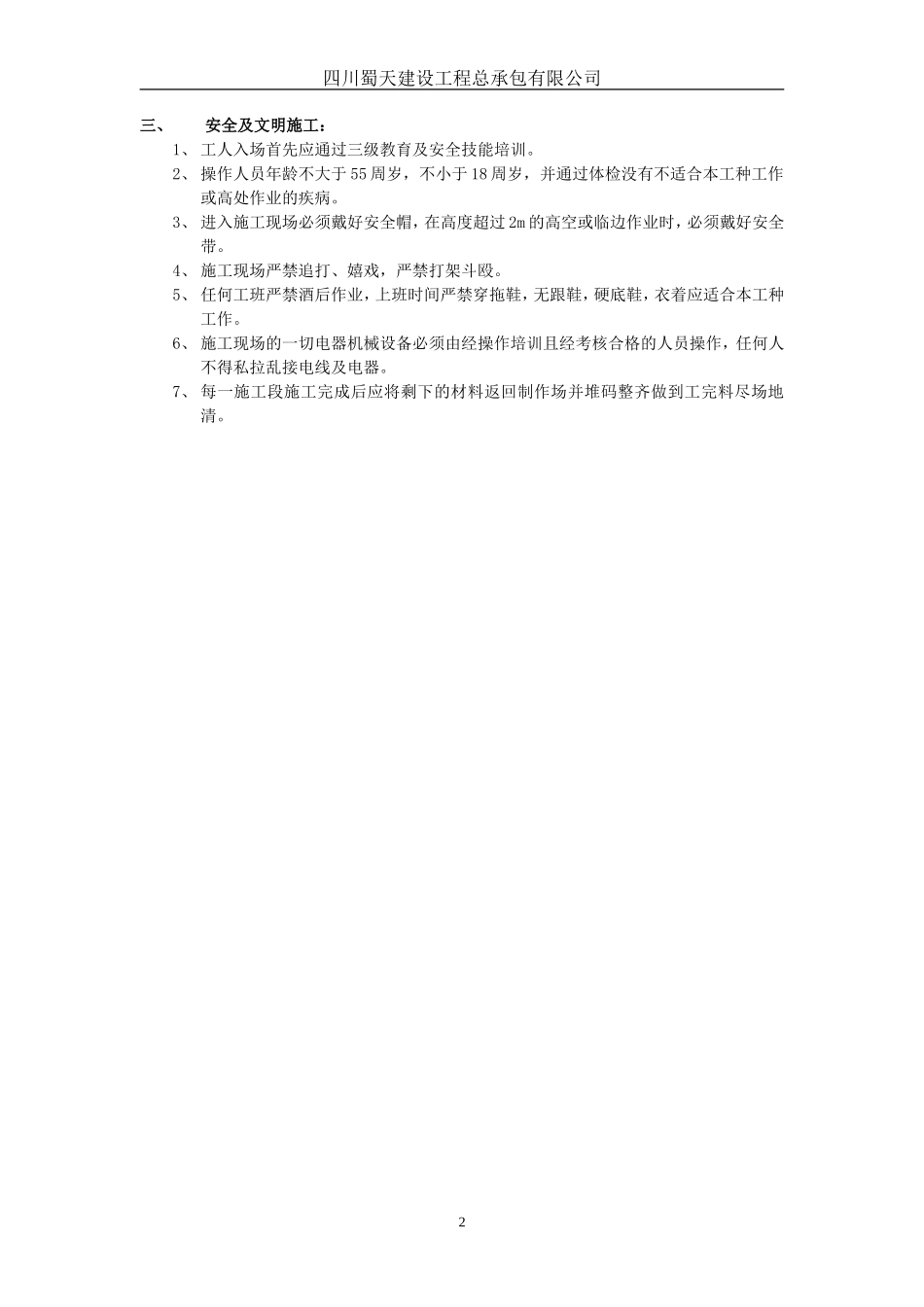

四川蜀天建设工程总承包有限公司 钢筋工程技术交底工程名称:十里坝工业园区安置新区(二期)工程交底单位:简阳十里坝工业园区安置新区(二期)工程项目部接受单位:一、目标要求:符合设计及国家现行验收规范要求,并经项目部及监理、业主验收合格。二、施工工艺及技术要求:<一> 钢筋制作1、 认真熟悉施工图并按施工图及其所选用图集(03G101-1)编制下料。2、 HPB235 级钢筋末端应作 180°弯钩,其弯弧内直径不应小于钢筋直径的 2.5 倍,弯钩的弯后平直部分长度不应小于钢筋直径的 3 倍。3、 箍筋的末端应作 135°弯钩,弯后平直长度不小于箍筋直径的 10 倍。4、 本工程焊接尽量采用闪光对焊,并按规范要求分栋分批抽取试件。5、 钢筋加工的允许偏差。① 受力钢筋顺长度方向全长的净尺寸:±10mm。② 弯起钢筋的弯折位置:±20mm。③ 箍筋内净尺寸:±5mm。④ 闪光对焊外观检查:接头处不得有横向裂纹,与电极接触处的钢筋表面,不得有明显的烧伤;接头处的弯折不大于 4°;接头处的钢筋轴线偏移,不得大于钢筋直径的 0.1 倍,且不得大于 2mm。<二> 钢筋安装1、 核对制作钢筋的规格、形状、尺寸和数量是否符合设计及下料单。2、 钢筋网的绑扎:四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋的钢筋网,则须将全部钢筋相交点扎牢,绑扎时应注意相邻绑扎点的铁丝要扣成八字形,以免网片歪斜变形,当采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚或混泥土撑脚,以保证钢筋位置正确。3、 现浇柱与基础连接用的插筋,应用电焊点牢。4、 板的钢筋网绑扎时应注意板上部的负筋,其作法同双层网片,并防止被踩下;特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。5、 纵向受力钢筋采用双层,排列时两排钢筋之间应垫以直径≥25mm 的短钢筋,以保持其设计距离。6、 框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有 30mm,以利浇筑砼。7、 钢筋安装时,接头位置及节点作法应符合规范及 03G101-1 图集的规定。8、 钢筋安装位置的允许偏差:① 绑扎钢筋网,长宽 ±10mm;网眼尺寸 ±20mm② 绑扎钢筋骨架长 ±10mm;宽高 ±5mm③ 受力钢筋:间距 ±10mm;排距 ±5mm④ 保护层厚度:基础 ±10mm;柱、梁 ±5mm;板、墙 ±3mm⑤ 绑扎箍筋,横向钢筋间距 ±20mm⑥ 钢筋弯起点位置 20mm1四川蜀天建设工程总承包有限公司三、安全及文明施工:1、 工人入场首先应通过三级教育及安全技能培训。2、 操作人员年龄不大于 55 周岁,不小于 18 周岁,并通过体检没有不适合本工种工作或高处作业的疾病。3、 进入施工现场必须戴好安全帽,在高度超过 2m 的高空或临边作业时,必须戴好安全带。4、 施工现场严禁追打、嬉戏,严禁打架斗殴。5、 任何工班严禁酒后作业,上班时间严禁穿拖鞋,无跟鞋,硬底鞋,衣着应适合本工种工作。6、 施工现场的一切电器机械设备必须由经操作培训且经考核合格的人员操作,任何人不得私拉乱接电线及电器。7、 每一施工段施工完成后应将剩下的材料返回制作场并堆码整齐做到工完料尽场地清。2

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

安置房新区(二期)钢筋工程技术交底--技术交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
