电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

伊川县阳光居小区住宅楼工程监理工作月报--监理月报

伊川县阳光居小区住宅楼工程监理工作月报--监理月报_第1页
1/5
伊川县阳光居小区住宅楼工程监理工作月报--监理月报_第2页
2/5
伊川县阳光居小区住宅楼工程监理工作月报--监理月报_第3页
3/5

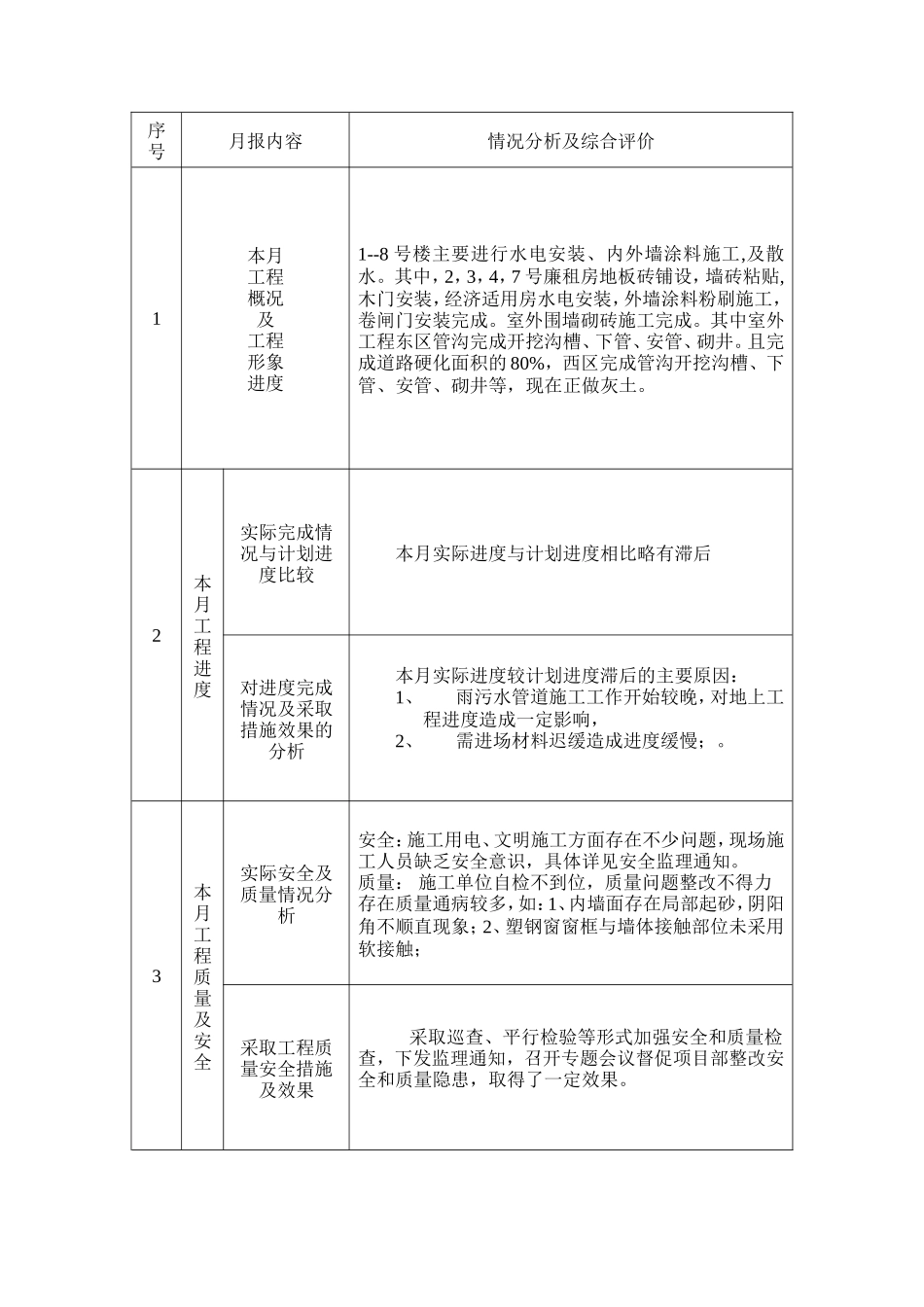

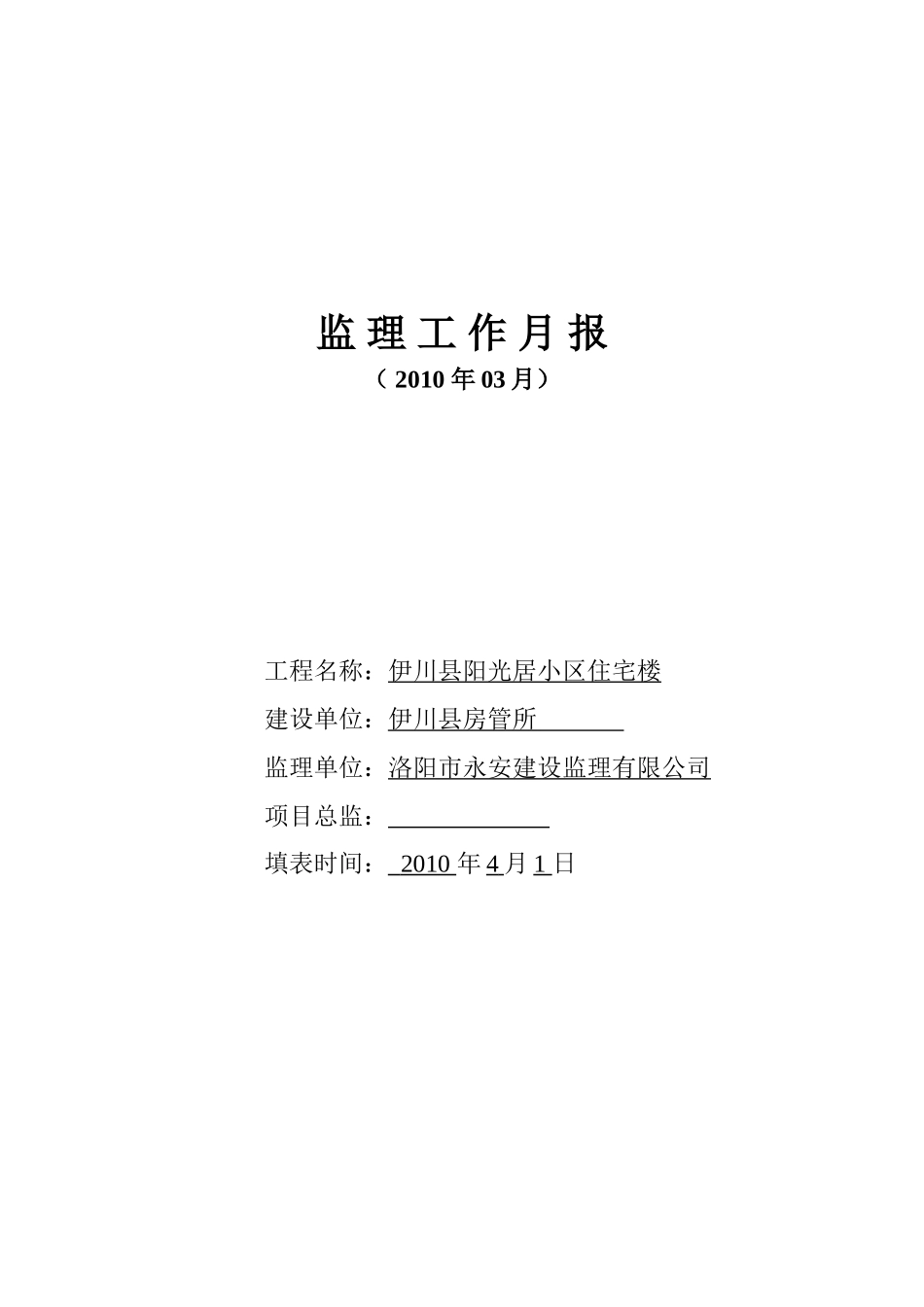

监 理 工 作 月 报( 2010 年 03 月)工程名称:伊川县阳光居小区住宅楼建设单位:伊川县房管所 监理单位:洛阳市永安建设监理有限公司项目总监: 填表时间: 2010 年 4 月 1 日序号月报内容情况分析及综合评价1本月工程概况及工程形象进度1--8 号楼主要进行水电安装、内外墙涂料施工,及散水。 其中,2,3,4,7 号廉租房地板砖铺设,墙砖粘贴,木门安装,经济适用房水电安装,外墙涂料粉刷施工,卷闸门安装完成。室外围墙砌砖施工完成。其中室外工程东区管沟完成开挖沟槽、下管、安管、砌井。且完成道路硬化面积的 80%,西区完成管沟开挖沟槽、下管、安管、砌井等,现在正做灰土。2本月工程进度实际完成情况与计划进度比较本月实际进度与计划进度相比略有滞后对进度完成情况及采取措施效果的分析本月实际进度较计划进度滞后的主要原因: 1、雨污水管道施工工作开始较晚,对地上工程进度造成一定影响,2、需进场材料迟缓造成进度缓慢;。3本月工程质量及安全实际安全及质量情况分析安全:施工用电、文明施工方面存在不少问题,现场施工人员缺乏安全意识,具体详见安全监理通知。质量: 施工单位自检不到位,质量问题整改不得力存在质量通病较多,如:1、内墙面存在局部起砂,阴阳角不顺直现象;2、塑钢窗窗框与墙体接触部位未采用软接触;采取工程质量安全措施及效果 采取巡查、平行检验等形式加强安全和质量检查,下发监理通知,召开专题会议督促项目部整改安全和质量隐患,取得了一定效果。 4本月工程计量及工程量支付工程量审核情况无工程量审批及支付情况无。工程款支付情况分析本月采取的措施及效果无5合同其它事项的处理情况工程变更无工程延期无费用索赔无6本月监理工作小结对进度、质量、工程款支付等方面情况综合分析 质量方面:图纸设计深度不够,施工人员针对图纸中存在的问题与设计人员沟通不到位,私自变更部位较多,其他方面:各工序细节处理有不足之处;各检验批划分较乱且自检不到位,需加强改进。进度方面:要在合理安排施工段,人员组织,加班加点方面多下工夫,从而满足总进度计划的要求。监理工作情况本工程工期紧,监理部从质量、进度及安全三方面进行了全面控制,取得了一定的效果,但是由于施工单位组织管理上的原因,工程质量及安全都存在不同程度的问题,关于工程意见和建议1. 加强质量管理,健全质量和安全保证体系2. 落实三检制度3. 落实质量和安全责任制4. 做好文明施工和工程资料报验工作下月监理工作的重点及需要解决的问题1.严格监理程序,确保工程质量和安全;2.加强旁站监理工作;3 严格执行项目管理制度,4.严格控制工程进度保证总工期;5.加强巡视,督促施工单位对存在的问题及时进行整改。6.努力做好与质量、安全主管部门的沟通、协调工作。本表一式三份,建设单位、施工单位、项目监理机构各一份。

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

伊川县阳光居小区住宅楼工程监理工作月报--监理月报

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
