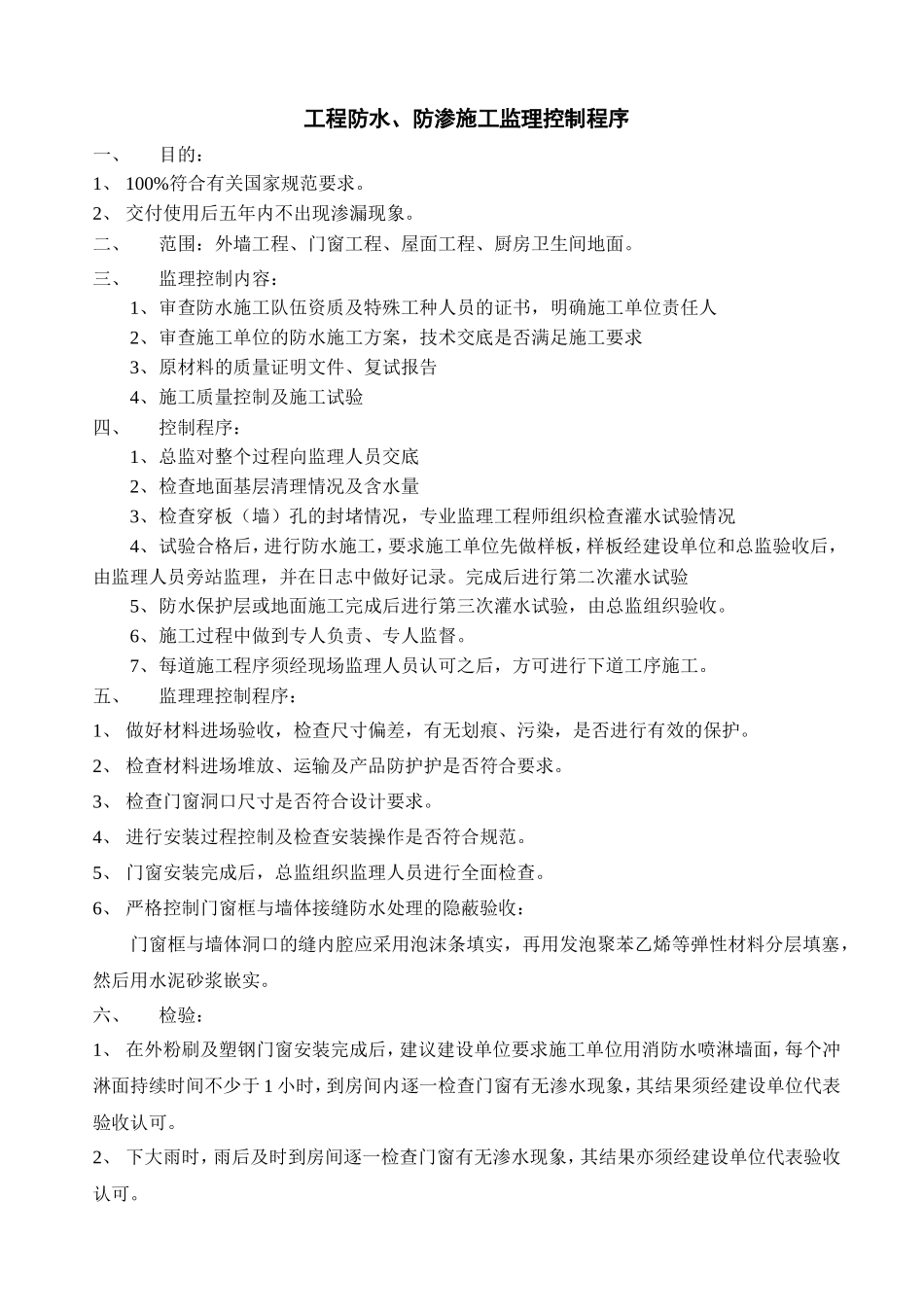

工程防水、防渗施工监理控制程序一、目的:1、 100%符合有关国家规范要求。2、 交付使用后五年内不出现渗漏现象。二、范围:外墙工程、门窗工程、屋面工程、厨房卫生间地面。三、监理控制内容:1、审查防水施工队伍资质及特殊工种人员的证书,明确施工单位责任人2、审查施工单位的防水施工方案,技术交底是否满足施工要求3、原材料的质量证明文件、复试报告4、施工质量控制及施工试验四、控制程序:1、总监对整个过程向监理人员交底2、检查地面基层清理情况及含水量3、检查穿板(墙)孔的封堵情况,专业监理工程师组织检查灌水试验情况4、试验合格后,进行防水施工,要求施工单位先做样板,样板经建设单位和总监验收后,由监理人员旁站监理,并在日志中做好记录。完成后进行第二次灌水试验5、防水保护层或地面施工完成后进行第三次灌水试验,由总监组织验收。6、施工过程中做到专人负责、专人监督。7、每道施工程序须经现场监理人员认可之后,方可进行下道工序施工。五、监理理控制程序:1、 做好材料进场验收,检查尺寸偏差,有无划痕、污染,是否进行有效的保护。2、 检查材料进场堆放、运输及产品防护护是否符合要求。3、 检查门窗洞口尺寸是否符合设计要求。4、 进行安装过程控制及检查安装操作是否符合规范。5、 门窗安装完成后,总监组织监理人员进行全面检查。6、 严格控制门窗框与墙体接缝防水处理的隐蔽验收:门窗框与墙体洞口的缝内腔应采用泡沫条填实,再用发泡聚苯乙烯等弹性材料分层填塞,然后用水泥砂浆嵌实。六、检验:1、 在外粉刷及塑钢门窗安装完成后,建议建设单位要求施工单位用消防水喷淋墙面,每个冲淋面持续时间不少于 1 小时,到房间内逐一检查门窗有无渗水现象,其结果须经建设单位代表验收认可。2、 下大雨时,雨后及时到房间逐一检查门窗有无渗水现象,其结果亦须经建设单位代表验收认可。七、卫生间盛水试验检查表 单元号: 项目 结果层次堵孔完成后防水完成后卫生间地坪完成后010201020102 检查: 复查: 审查: 门窗防渗漏监理控制工作程序门窗淋水试验检查表 单元号: 项目 结果楼号外粉及门窗安装完成后下大雨后01020102检查: 复查: 审查:

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

工程防水、防渗施工监理控制程序--监理工作流程

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
