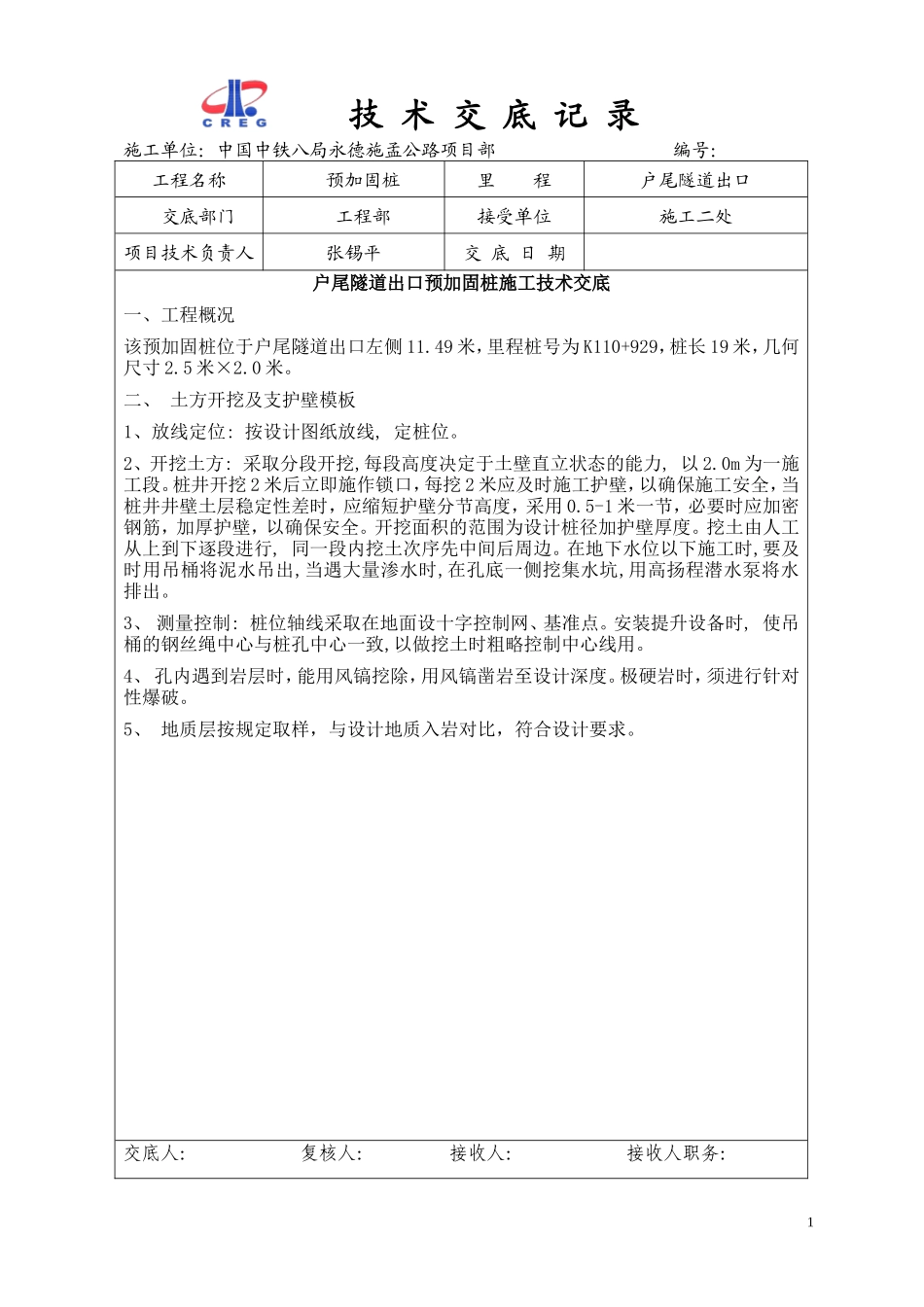

技 术 交 底 记 录施工单位:中国中铁八局永德施孟公路项目部 编号: 工程名称预加固桩里 程户尾隧道出口交底部门工程部接受单位施工二处项目技术负责人张锡平交 底 日 期户尾隧道出口预加固桩施工技术交底一、工程概况该预加固桩位于户尾隧道出口左侧 11.49 米,里程桩号为 K110+929,桩长 19 米,几何尺寸 2.5 米×2.0 米。二、 土方开挖及支护壁模板1、放线定位: 按设计图纸放线, 定桩位。2、开挖土方: 采取分段开挖,每段高度决定于土壁直立状态的能力, 以 2.0m 为一施工段。桩井开挖 2 米后立即施作锁口,每挖 2 米应及时施工护壁,以确保施工安全,当桩井井壁土层稳定性差时,应缩短护壁分节高度,采用 0.5-1 米一节,必要时应加密钢筋,加厚护壁,以确保安全。开挖面积的范...
