电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

卫生器具安装分项工程质量技术交底卡--技术交底

卫生器具安装分项工程质量技术交底卡--技术交底_第1页
1/2
卫生器具安装分项工程质量技术交底卡--技术交底_第2页
2/2

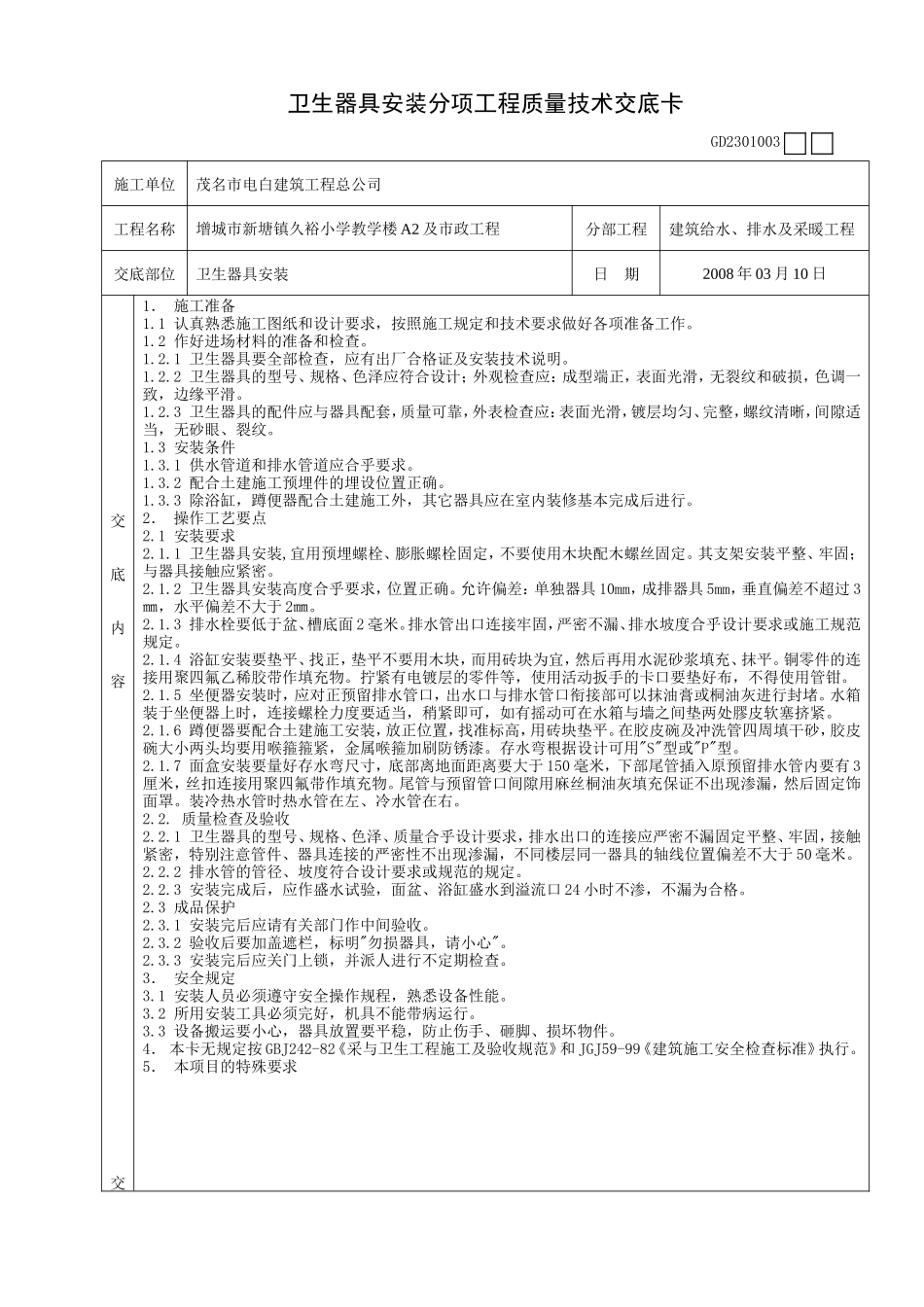

卫生器具安装分项工程质量技术交底卡 GD2301003施工单位茂名市电白建筑工程总公司工程名称增城市新塘镇久裕小学教学楼 A2 及市政工程分部工程建筑给水、排水及采暖工程交底部位卫生器具安装日 期2008 年 03 月 10 日交底内容交1. 施工准备1.1 认真熟悉施工图纸和设计要求,按照施工规定和技术要求做好各项准备工作。1.2 作好进场材料的准备和检查。1.2.1 卫生器具要全部检查,应有出厂合格证及安装技术说明。1.2.2 卫生器具的型号、规格、色泽应符合设计;外观检查应:成型端正,表面光滑,无裂纹和破损,色调一致,边缘平滑。1.2.3 卫生器具的配件应与器具配套,质量可靠,外表检查应:表面光滑,镀层均匀、完整,螺纹清晰,间隙适当,无砂眼、裂纹。1.3 安装条件1.3.1 供水管道和排水管道应合乎要求。1.3.2 配合土建施工预埋件的埋设位置正确。1.3.3 除浴缸,蹲便器配合土建施工外,其它器具应在室内装修基本完成后进行。2. 操作工艺要点2.1 安装要求2.1.1 卫生器具安装,宜用预埋螺栓、膨胀螺栓固定,不要使用木块配木螺丝固定。其支架安装平整、牢固;与器具接触应紧密。2.1.2 卫生器具安装高度合乎要求,位置正确。允许偏差:单独器具 10mm,成排器具 5mm,垂直偏差不超过 3㎜,水平偏差不大于 2㎜。2.1.3 排水栓要低于盆、槽底面 2 毫米。排水管出口连接牢固,严密不漏、排水坡度合乎设计要求或施工规范规定。2.1.4 浴缸安装要垫平、找正,垫平不要用木块,而用砖块为宜,然后再用水泥砂浆填充、抹平。铜零件的连接用聚四氟乙稀胶带作填充物。拧紧有电镀层的零件等,使用活动扳手的卡口要垫好布,不得使用管钳。2.1.5 坐便器安装时,应对正预留排水管口,出水口与排水管口衔接部可以抹油膏或桐油灰进行封堵。水箱装于坐便器上时,连接螺栓力度要适当,稍紧即可,如有摇动可在水箱与墙之间垫两处膠皮软塞挤紧。2.1.6 蹲便器要配合土建施工安装,放正位置,找准标高,用砖块垫平。在胶皮碗及冲洗管四周填干砂,胶皮碗大小两头均要用喉箍箍紧,金属喉箍加刷防锈漆。存水弯根据设计可用"S"型或"P"型。2.1.7 面盒安装要量好存水弯尺寸,底部离地面距离要大于 150 毫米,下部尾管插入原预留排水管内要有 3厘米,丝扣连接用聚四氟带作填充物。尾管与预留管口间隙用麻丝桐油灰填充保证不出现渗漏,然后固定饰面罩。装冷热水管时热水管在左、冷水管在右。2.2. 质量检查及验收2.2.1 卫生器具的型号、规格、色泽、质量合乎设计要求,排水出口的连接应严密不漏固定平整、牢固,接触紧密,特别注意管件、器具连接的严密性不出现渗漏,不同楼层同一器具的轴线位置偏差不大于 50 毫米。2.2.2 排水管的管径、坡度符合设计要求或规范的规定。2.2.3 安装完成后,应作盛水试验,面盆、浴缸盛水到溢流口 24 小时不渗,不漏为合格。2.3 成品保护2.3.1 安装完后应请有关部门作中间验收。2.3.2 验收后要加盖遮栏,标明"勿损器具,请小心"。2.3.3 安装完后应关门上锁,并派人进行不定期检查。3. 安全规定3.1 安装人员必须遵守安全操作规程,熟悉设备性能。3.2 所用安装工具必须完好,机具不能带病运行。3.3 设备搬运要小心,器具放置要平稳,防止伤手、砸脚、损坏物件。4. 本卡无规定按 GBJ242-82《采与卫生工程施工及验收规范》和 JGJ59-99《建筑施工安全检查标准》执行。5. 本项目的特殊要求卫生器具安装分项工程质量技术交底卡 GD2301003施工单位茂名市电白建筑工程总公司工程名称增城市新塘镇久裕小学教学楼 A2 及市政工程分部工程建筑给水、排水及采暖工程交底部位卫生器具安装日 期2008 年 03 月 10 日底内容专业技术负责人: 交底人: 接受人:

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

卫生器具安装分项工程质量技术交底卡--技术交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
