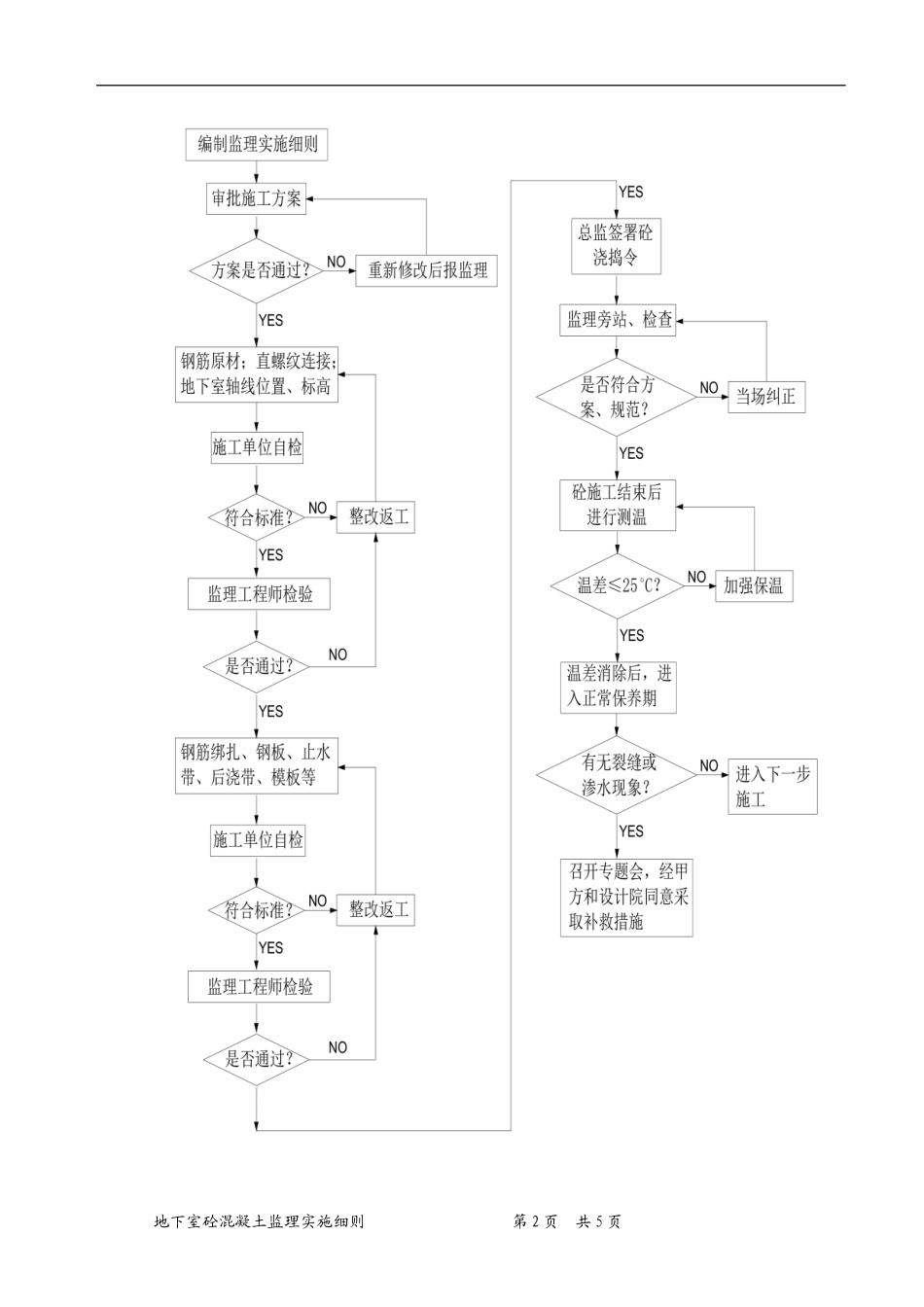

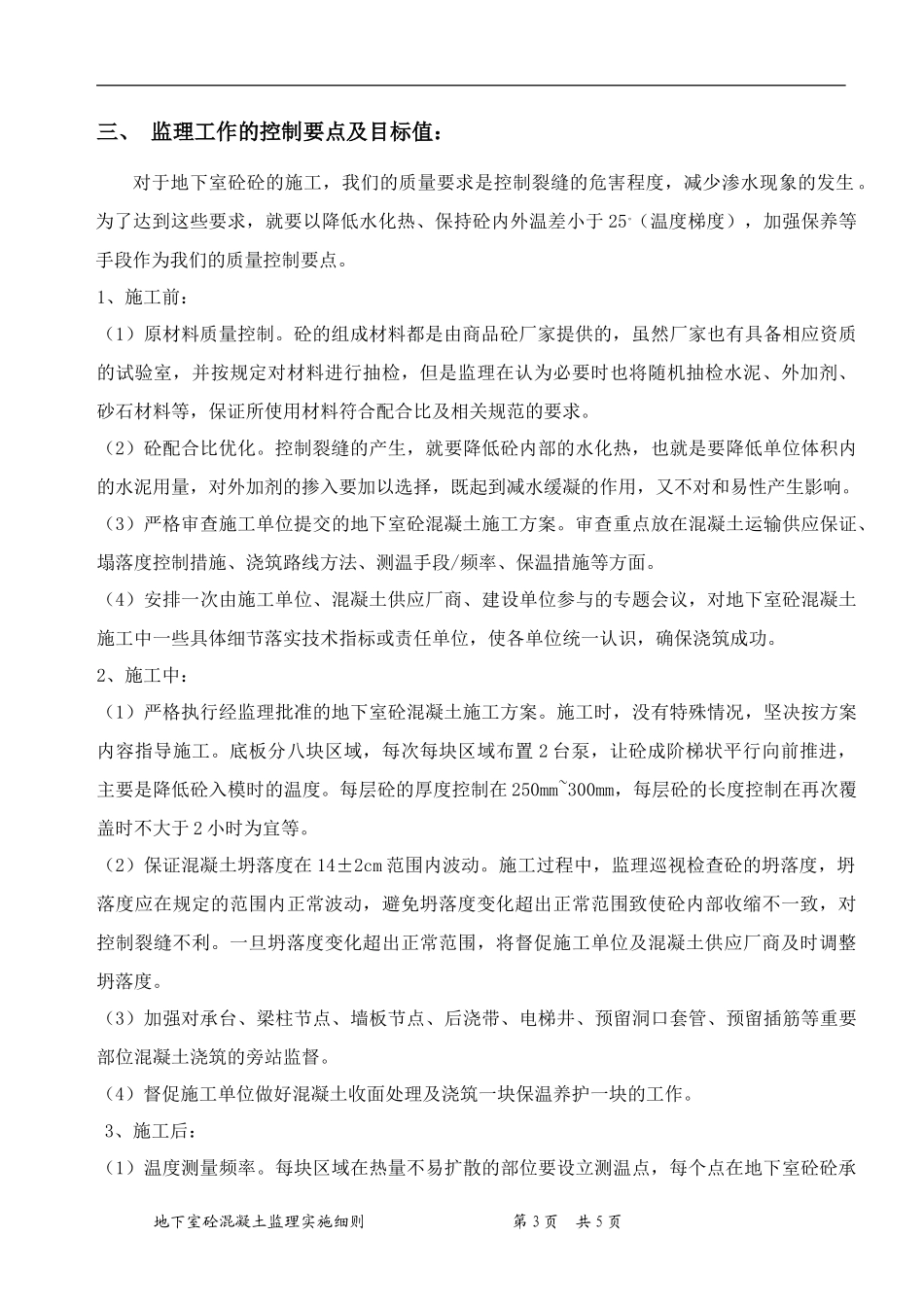

地下室砼施工监理细则一、 专业工程的特点:1、本工程地下室底板的主楼部分厚 50cm 砼强度等级 C30。整个底板设有条纵横 800mm 宽的后浇带,筏基厚 0.5m,地下室砼量约为 6400 立方,承台砼量约为 3500 立方,每段砼量约为1200m。2、混凝土浇注时间长。按商品砼的供应能力,每小时最大供应量为 100m3,在能够保证连续供料的情况下,完成一块主楼底板需 12 小时左右。二、 监理工作的流程:监理在施工前要认真审查施工单位报送的专项施工方案,当监理审查通过后,施工单位必须严格按方案实施,不得擅自改动。首先优化商品砼的配合比,来达到降低水化热的目的。严格要求混凝土厂商按照优化完成的混凝土配合比组织原材料,并在混凝土浇筑前核查配合比执行情况。钢筋原材和焊接的试验要合格。有关轴线,钢筋规格、数量、间距,内外墙板、剪力墙、拄的插筋,水平施工缝的钢板止水带,预留管道等,经各监理工程师验收合格通过,测温系统、施工机具、备用电源、劳力安排完全准备好后,各专业监理工程师签字,再由总监签署砼浇捣令,施工单位方能正式施工。具体的工作流程见下表:地下室砼混凝土监理实施细则 第 1 页 共 5 页 地下室砼混凝土监理实施细则 第 2 页 共 5 页 三、 监理工作的控制要点及目标值:对于地下室砼砼的施工,我们的质量要求是控制裂缝的危害程度,减少渗水现象的发生 。为了达到这些要求,就要以降低水化热、保持砼内外温差小于 25。(温度梯度),加强保养等手段作为我们的质量控制要点。1、施工前:(1)原材料质量控制。砼的组成材料都是由商品砼厂家提供的,虽然厂家也有具备相应资质的试验室,并按规定对材料进行抽检,但是监理在认为必要时也将随机抽检水泥、外加剂、砂石材料等,保证所使用材料符合配合比及相关规范的要求。(2)砼配合比优化。控制裂缝的产生,就要降低砼内部的水化热,也就是要降低单位体积内的水泥用量,对外加剂的掺入要加以选择,既起到减水缓凝的作用,又不对和易性产生影响。(3)严格审查施工单位提交的地下室砼混凝土施工方案。审查重点放在混凝土运输供应保证、塌落度控制措施、浇筑路线方法、测温手段/频率、保温措施等方面。(4)安排一次由施工单位、混凝土供应厂商、建设单位参与的专题会议,对地下室砼混凝土施工中一些具体细节落实技术指标或责任单位,使各单位统一认识,确保浇筑成功。2、施工中:(1)严格执行经监理批准的地下室砼混凝土施工方案。施工时,没有特殊情况,坚决按方案内容指导施工。底板分八块区域,每次每块区域布置 2 台泵,让砼成阶梯状平行向前推进,主要是降低砼入模时的温度。每层砼的厚度控制在 250mm~300mm,每层砼的长度控制在再次覆盖时不大于 2 小时为宜等。(2)保证混凝土坍落度在 14±2cm 范围内波动。施工过程中,监理巡视检查砼的坍落度,坍落度应在规定的范围内正常波动,避免坍落度变化超出正常范围致使砼内部收缩不一致,对控制裂缝不利。一旦坍落度变化超出正常范围,将督促施工单位及混凝土供应厂商及时调整坍落度。(3)加强对承台、梁柱节点、墙板节点、后浇带、电梯井、预留洞口套管、预留插筋等重要部位混凝土浇筑的旁站监督。(4)督促施工单位做好混凝土收面处理及浇筑一块保温养护一块的工作。3、施工后:(1)温度测量频率。每块区域在热量不易扩散的部位要设立测温点,每个点在地下室砼砼承地下室砼混凝土监理实施细则 第 3 页 共 5 页 台部位根据深度分上、中、下设置,在底板面下 12cm 设置,在砼终凝后就开始读数,这时砼内部温度处于上升阶段,读数按每 8 小时 1 次;温度在不稳定阶段,读数按每 4 小时 1 次。尽管在砼表面覆盖了草包、塑料布等保温材料,当内外温差接近 25°C 时,砼外表要考虑其它保温措施。如加盖塑料布和草包或搭设塑料暖棚。监理要时掌握温差的第一手资料,当温差拉大时,迅速做出指示。现场要预备好保温物资,随时投入使用。(2)后期养护要求。温差下降,脱离“危险期”后,保养工作及时跟上,防渗砼要浇水保养14 天。常时间处于潮湿状态的砼收缩率较低,裂缝控制状态也较好。四、监理...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

地下室砼施工监理细则-文库--监理实施细则

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
