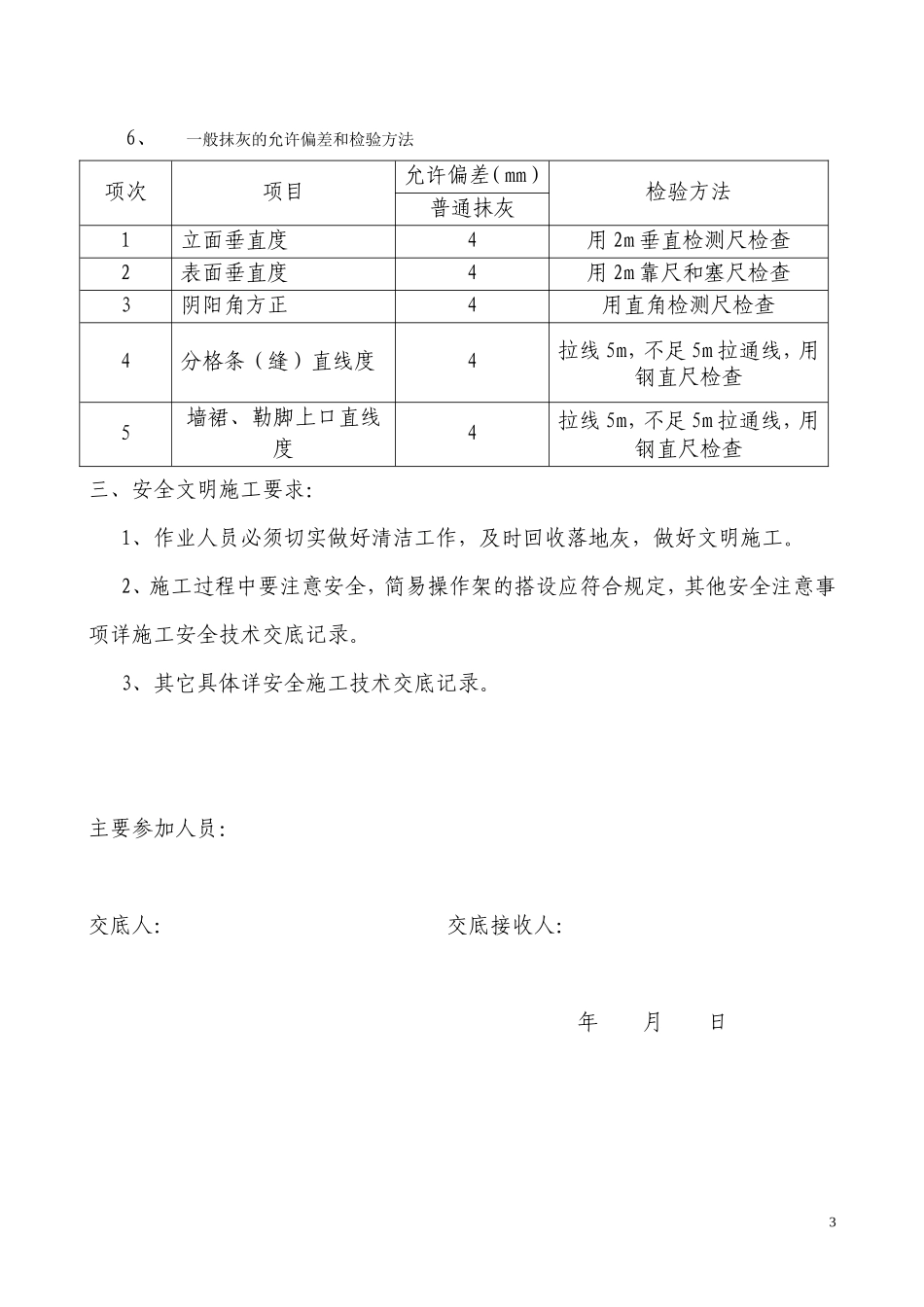

郴州恒大华府 1#、2#楼住宅抹灰工程施工技术交底记录交底内容:一、操作要点及技术措施1、基层清理:抹灰前应将杂物清理干净,影响面层厚度的凸出部位应先剔打平整。2、抹灰施工前基层应洒水湿润。凡砖墙与砼墙、梁连接处,采用¢27 的钢丝网,300mm 宽,沿墙高通长设置。3、抹灰应分层进行。当抹灰总厚度大于或等于 35mm 时,应采取满挂钢丝网等的加强措施。4、抹灰层与基层之间及各抹灰层之间必须粘结牢固。5、外墙抹灰工程施工前应先安装门窗框、护栏等,并应将墙上的施工孔洞塞密实。6、室内墙面、柱面和门洞的阳角做法应符合设计要求。墙身阳角均加 1:2 水泥砂浆护角,其高度不应低于 1.8m,每侧宽度不应小于 50mm,凡是砼面均应满刮 1mm 厚水泥软糙,再挂基层灰,厚度为 7mm,并且表面应毛糙,...
