电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

特大桥承台基坑开挖技术交底--技术交底

特大桥承台基坑开挖技术交底--技术交底_第1页
1/3
特大桥承台基坑开挖技术交底--技术交底_第2页
2/3
特大桥承台基坑开挖技术交底--技术交底_第3页
3/3

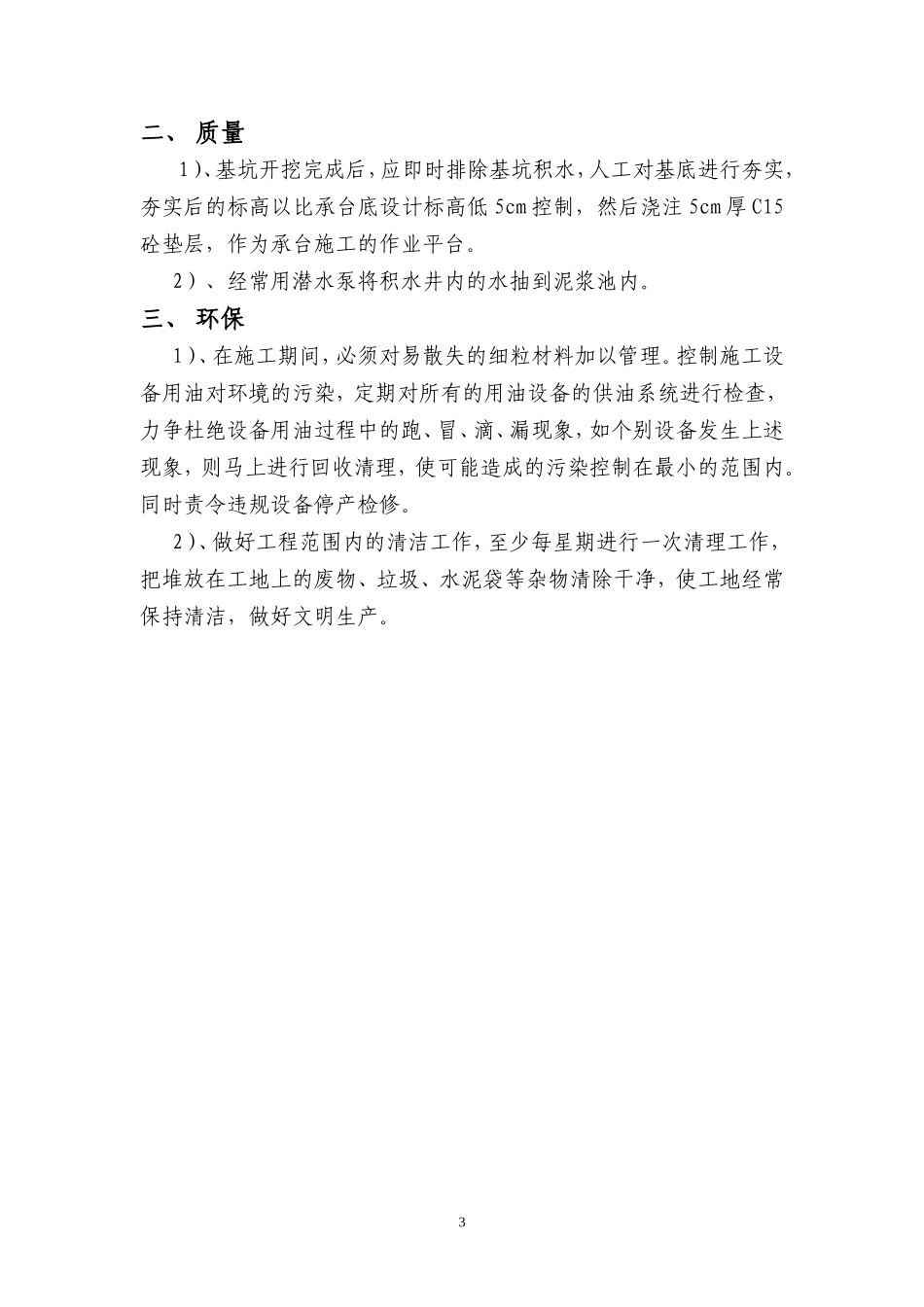

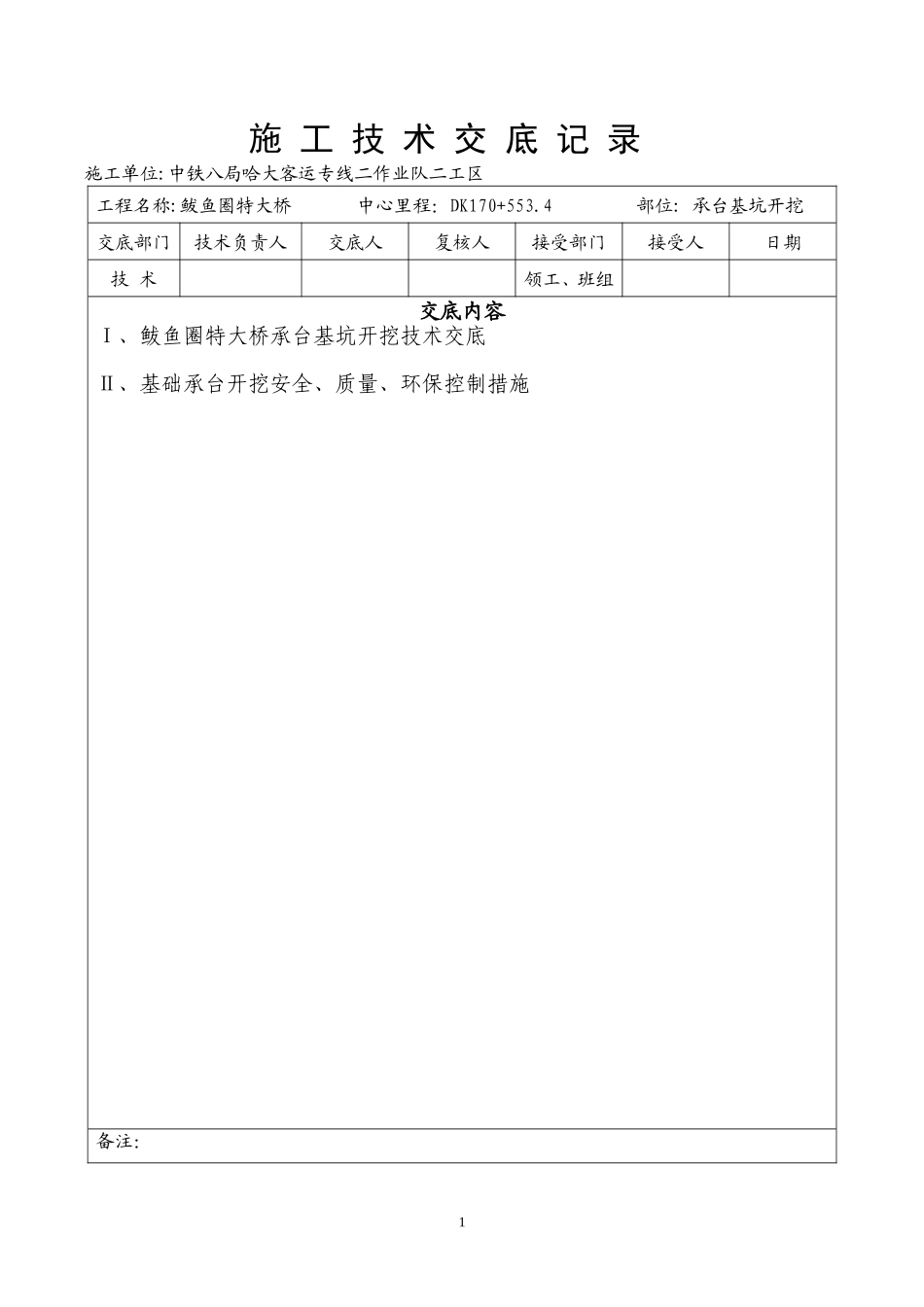

施 工 技 术 交 底 记 录施工单位:中铁八局哈大客运专线二作业队二工区工程名称:鲅鱼圈特大桥 中心里程:DK170+553.4 部位: 承台基坑开挖交底部门技术负责人交底人复核人接受部门接受人日期技 术领工、班组交底内容Ⅰ、鲅鱼圈特大桥承台基坑开挖技术交底Ⅱ、基础承台开挖安全、质量、环保控制措施备注:1Ⅰ鲅鱼圈特大桥承台基坑开挖技术交底一、 承台尺寸汇总表 见鲅鱼圈特大桥承台尺寸附表。二、 基坑开挖1)桩基砼灌注施工完成后,待所有桩基砼达到设计强度的 70%后,方可放出开挖线,进行承台开挖施工。2)采用机械加人工方式开挖基坑,当机械开挖至设计承台底标高以上15~20cm后,用人工开挖至设计基底标高,基坑四周开挖坡率按1:0.5控制,基坑长宽方向要比承台设计长宽各加宽1.0~1.5m, 其中40cm设排水沟,其余为支撑模板的作业空间,在承台一侧设置60cm×60cm积水井(深1.5m~2.0m),以便及时用潜水泵排走基坑积水。 基坑挖好后应进行全面的检查,平面轴线位置不小于设计要求设置,严禁超挖回填。3)修整桩顶混凝土:采用风镐破桩头混凝土,混凝土破至承台底标高以上15cm,最后人工将桩顶砼按照检测要求进行修平、打磨,标高保证桩顶伸入承台15cm。桩顶伸入承台中的钢筋长度为125cm,钢筋在越过桩头时不得截断,并注意对钢筋的保护,防止钢筋发生锈蚀。4)必须将槽底虚土、杂物等垃圾清除干净。5)按照设计及验标要求对桩基进行检测并办理桩基施工验收的相关手续。Ⅱ、基础承台开挖安全、质量、环保控制措施一、 安全1)、承台开挖前在靠路侧设置挡护栏杆,保证便道及作业人员的安全。 2)、在基坑作业时,施工人员必须按规定配戴安全防护用品。由于边坡坡率较小,施工时密切注意边坡稳定性,必要时,对基坑边坡进行喷浆支护。3)、基坑施工,设安全员一名。4)、施工机械应严格按照相关操作规程作业。2二、 质量 1)、基坑开挖完成后,应即时排除基坑积水,人工对基底进行夯实,夯实后的标高以比承台底设计标高低 5cm 控制,然后浇注 5cm 厚 C15砼垫层,作为承台施工的作业平台。2)、经常用潜水泵将积水井内的水抽到泥浆池内。三、 环保1)、在施工期间,必须对易散失的细粒材料加以管理。控制施工设备用油对环境的污染,定期对所有的用油设备的供油系统进行检查,力争杜绝设备用油过程中的跑、冒、滴、漏现象,如个别设备发生上述现象,则马上进行回收清理,使可能造成的污染控制在最小的范围内。同时责令违规设备停产检修。2)、做好工程范围内的清洁工作,至少每星期进行一次清理工作,把堆放在工地上的废物、垃圾、水泥袋等杂物清除干净,使工地经常保持清洁,做好文明生产。3

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

特大桥承台基坑开挖技术交底--技术交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
