桥梁工程人工挖孔桩技术交底--技术交底

桥梁工程人工挖孔桩技术交底--技术交底_第1页
1/4

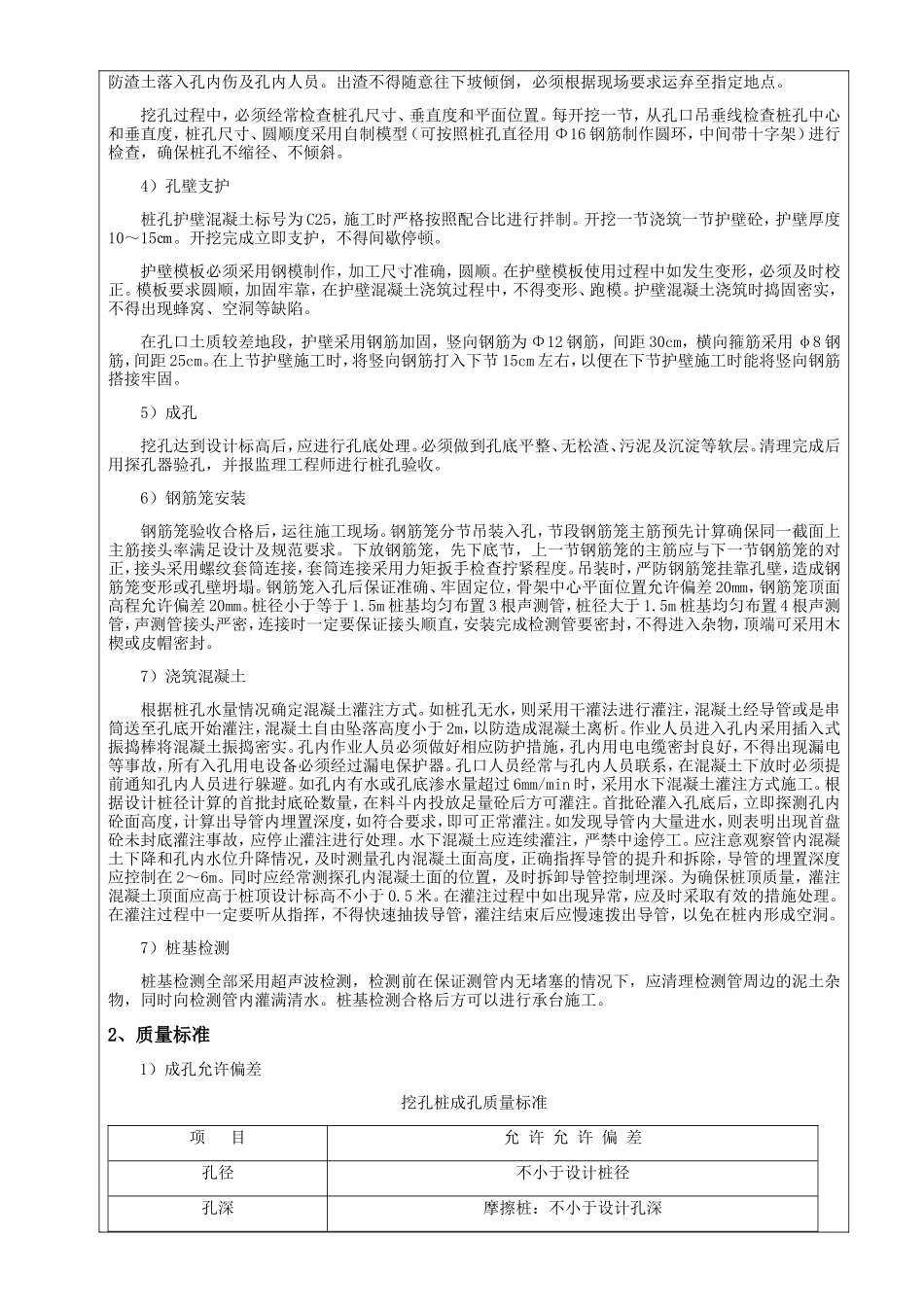

桥梁工程人工挖孔桩技术交底--技术交底_第2页
2/4

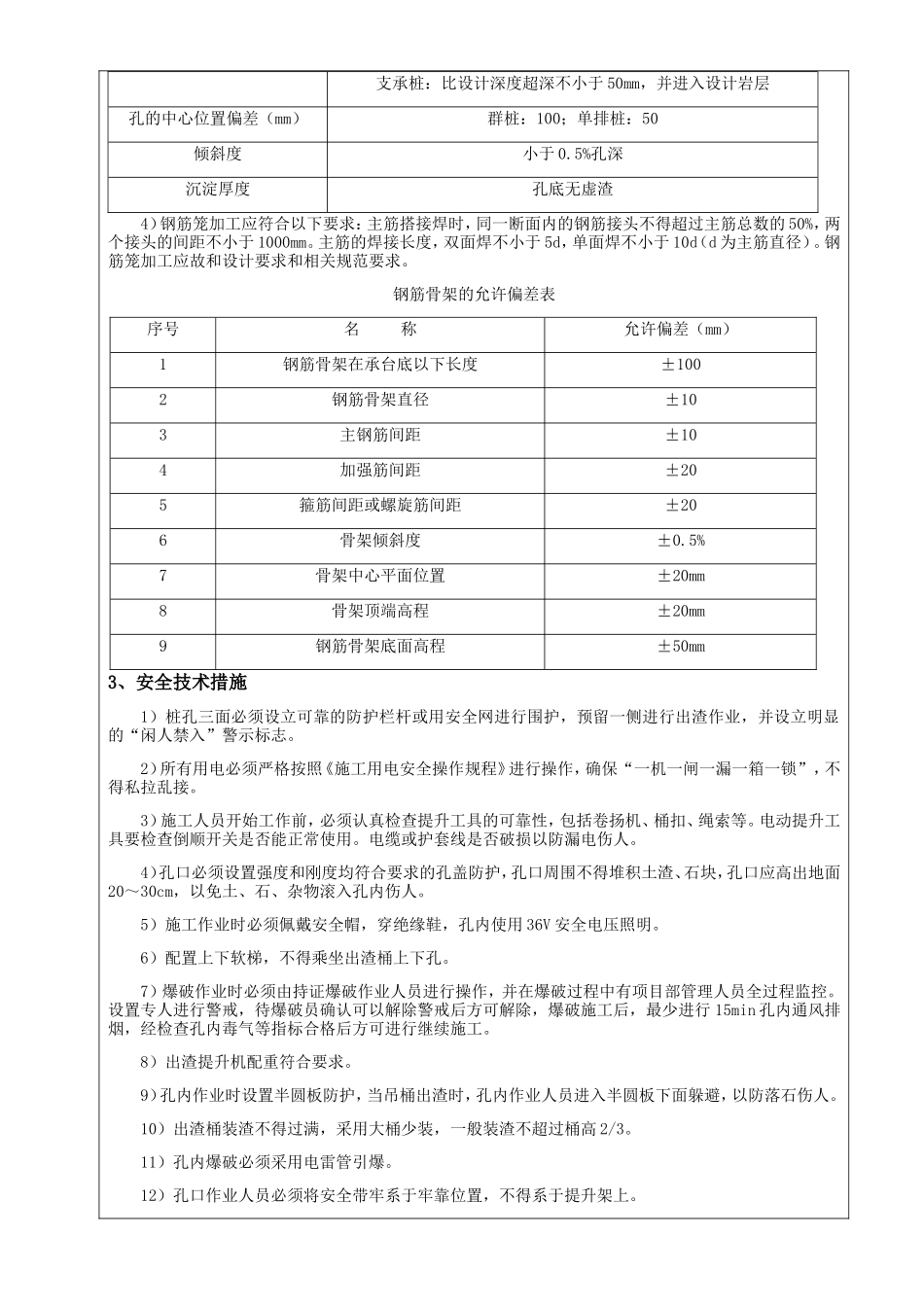

桥梁工程人工挖孔桩技术交底--技术交底_第3页
3/4

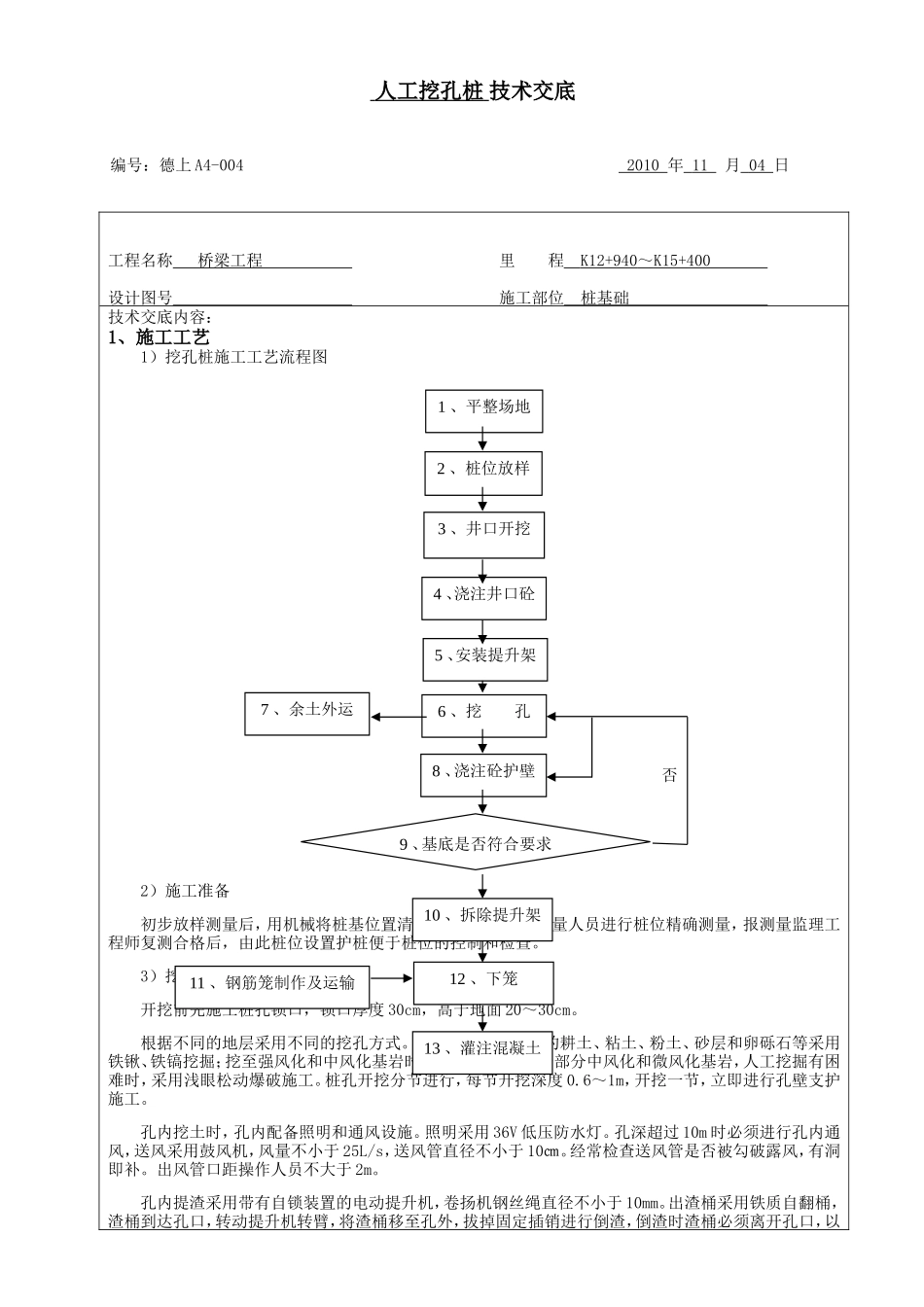

人工挖孔桩 技术交底 编号:德上 A4-004 2010 年 11 月 04 日工程名称 桥梁工程 里 程 K12+940 ~ K15+400 设计图号 施工部位 桩基础 技术交底内容:1、施工工艺1)挖孔桩施工工艺流程图2)施工准备初步放样测量后,用机械将桩基位置清理平整。挖孔前,测量人员进行桩位精确测量,报测量监理工程师复测合格后,由此桩位设置护桩便于桩位的控制和检查。3)挖孔开挖前先施工桩孔锁口,锁口厚度 30cm,高于地面 20~30cm。根据不同的地层采用不同的挖孔方式。对于表层比较松软的耕土、粘土、粉土、砂层和卵砾石等采用铁锹、铁镐挖掘;挖至强风化和中风化基岩时,用风镐开挖;对于部分中风化和微风化基岩,人工挖掘有困难时,采用浅眼松动爆破施工。桩孔开挖分节进行,每节开挖深度 0.6~1m,开...
