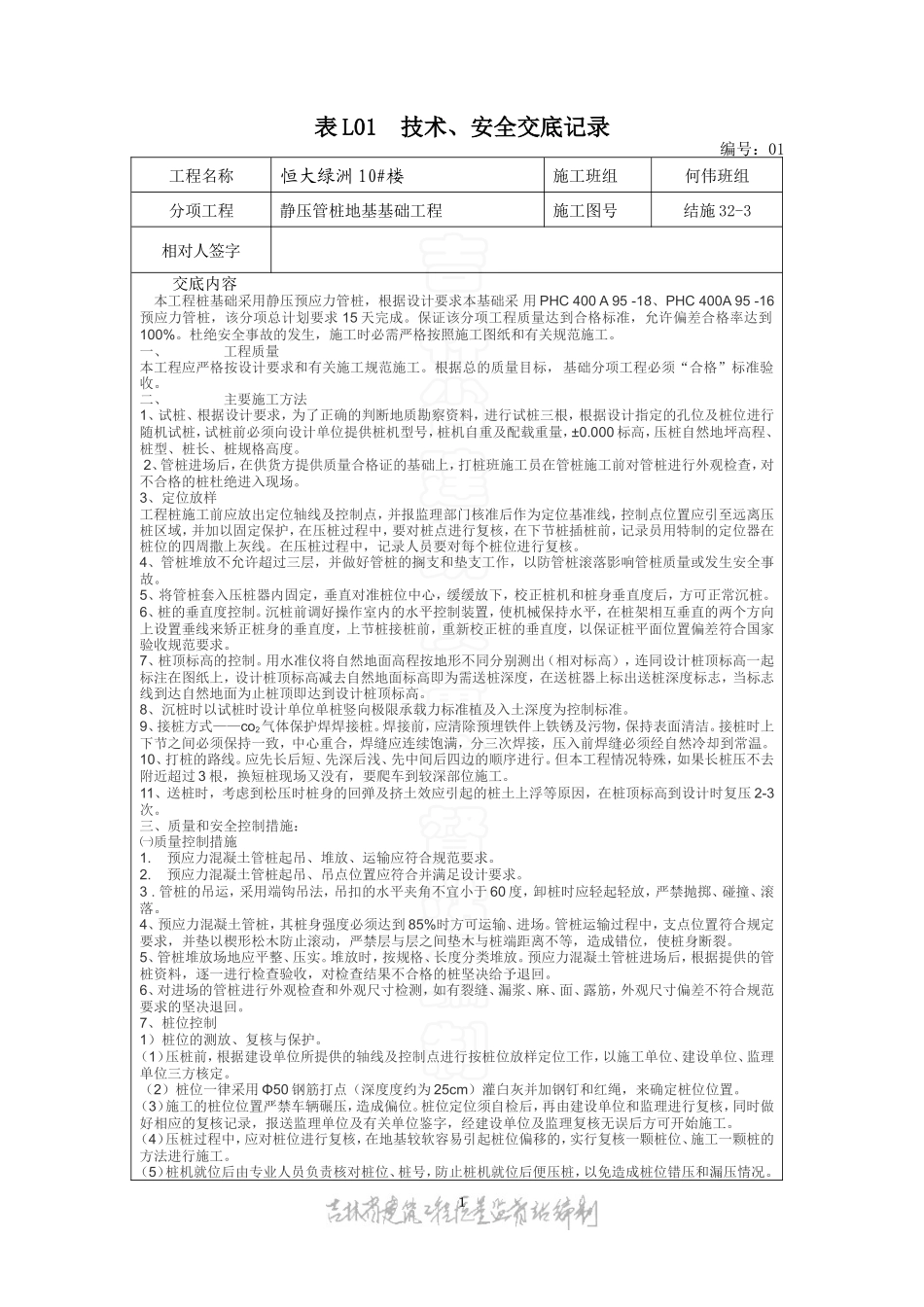

表 L01 技术、安全交底记录编号:01工程名称恒大绿洲 10#楼施工班组何伟班组分项工程静压管桩地基基础工程施工图号结施 32-3相对人签字交底内容 本工程桩基础采用静压预应力管桩,根据设计要求本基础采 用 PHC 400 A 95 -18、PHC 400A 95 -16预应力管桩,该分项总计划要求 15 天完成。保证该分项工程质量达到合格标准,允许偏差合格率达到100%。杜绝安全事故的发生,施工时必需严格按照施工图纸和有关规范施工。一、 工程质量本工程应严格按设计要求和有关施工规范施工。根据总的质量目标, 基础分项工程必须“合格”标准验收。二、 主要施工方法1、试桩、根据设计要求,为了正确的判断地质勘察资料,进行试桩三根,根据设计指定的孔位及桩位进行随机试桩,试桩前必须向设计单位提供桩机型号,...
