电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

基础垫层工程技术交底--技术交底

基础垫层工程技术交底--技术交底_第1页
1/4
基础垫层工程技术交底--技术交底_第2页
2/4
基础垫层工程技术交底--技术交底_第3页
3/4

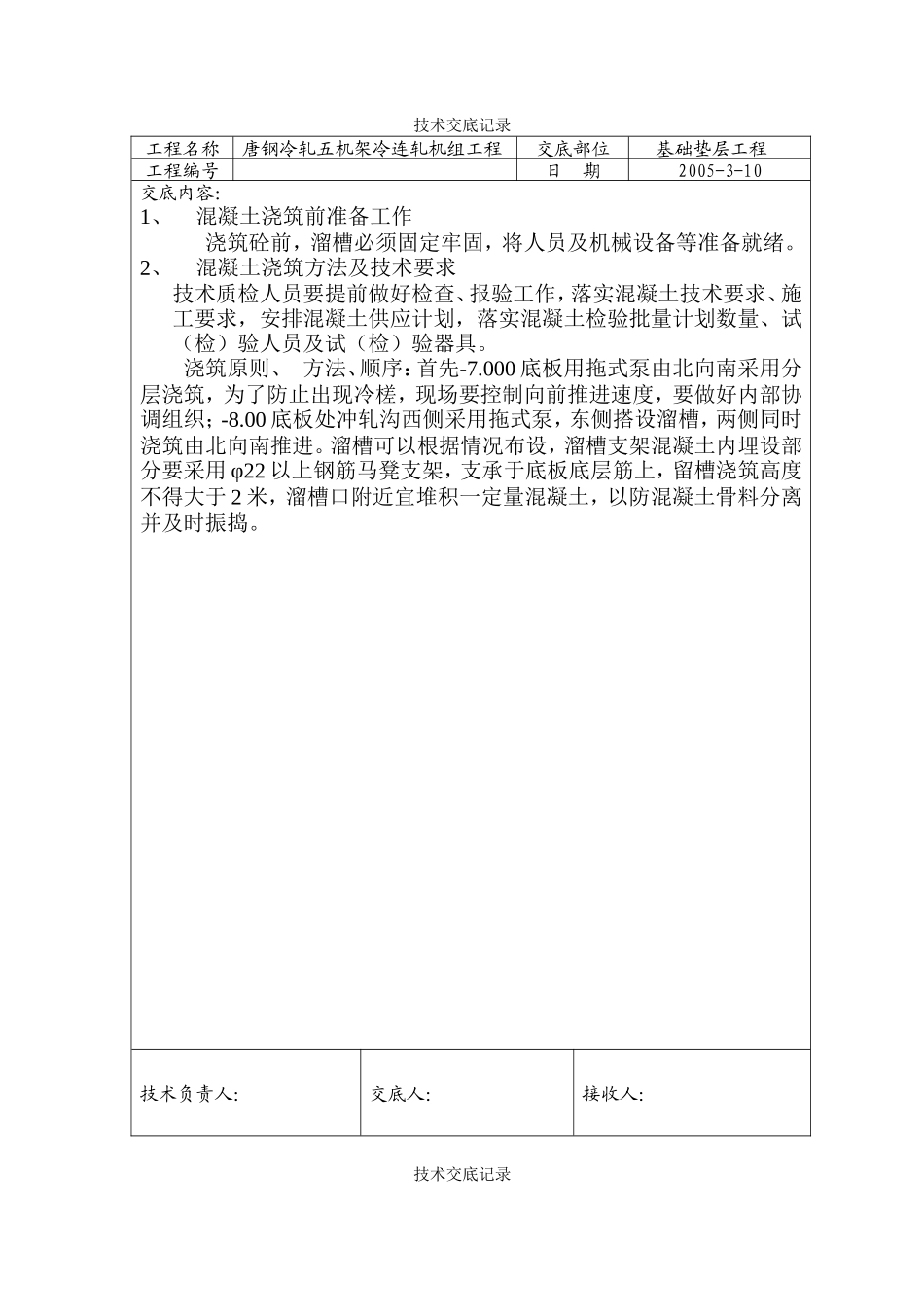

技术交底记录工程名称唐钢冷轧五机架冷连轧机组工程交底部位基础垫层工程工程编号日 期2005-3-10交底内容:1、混凝土浇筑前准备工作浇筑砼前,溜槽必须固定牢固,将人员及机械设备等准备就绪。2、混凝土浇筑方法及技术要求技术质检人员要提前做好检查、报验工作,落实混凝土技术要求、施工要求,安排混凝土供应计划,落实混凝土检验批量计划数量、试(检)验人员及试(检)验器具。浇筑原则、 方法、顺序:首先-7.000 底板用拖式泵由北向南采用分层浇筑,为了防止出现冷槎,现场要控制向前推进速度,要做好内部协调组织;-8.00 底板处冲轧沟西侧采用拖式泵,东侧搭设溜槽,两侧同时浇筑由北向南推进。溜槽可以根据情况布设,溜槽支架混凝土内埋设部分要采用 φ22 以上钢筋马凳支架,支承于底板底层筋上,留槽浇筑高度不得大于 2 米,溜槽口附近宜堆积一定量混凝土,以防混凝土骨料分离并及时振捣。技术负责人:交底人:接收人:技术交底记录工程名称唐钢三四轧易地大修工程交底部位粗轧区底板混凝土工程工程编号日 期2005-2-16交底内容:混凝土采用斜面分层浇筑,每层浇筑厚度不得大于 500mm,要水平均匀布料,上层混凝土覆盖下层混凝土时间不得大于 5 小时。混凝土振捣由下往上均匀振捣,振捣人员要分布均匀,分工明确,不得漏振。 标高控制措施:所有柱插筋处均设标高点,混凝土找平时挂线测量,用靠尺刮平,必要时可在底板筋点焊短钢筋加密标高控制点。泌水处理:由后浇带排至集水井,用水泵抽出。表面找平处理:混凝土表面平整度要求不大于 8mm,表面用靠尺刮平以后,用木抹收平,为防止大体积混凝土干缩裂缝,表面分多次压抹,混凝土收水后、终凝前最后一次用木抹搓平,要求表面不得有浮浆、裂纹及凸凹不平现象。插筋保护:为保证墙、柱插筋的位置准确,插筋必须设定位筋,混凝土浇筑期间必须设钢筋看护人员。混凝土浇筑时不得冲击墙、柱插筋,不得用振捣器别、撬墙柱插筋,看筋人员要认真坚守岗位,混凝土施工人员发现问题要及时通报、及时处理。模板保护:在混凝土浇筑时,振动棒不要紧靠模板振动,尤其是后浇带处,一定要离开钢板网模板 150mm,如在浇筑过程中发现有跑浆现象,要及时报各区技术负责人及看模人员进行处理。技术负责人:交底人:接收人:技术交底记录工程名称唐钢三四轧易地大修工程交底部位粗轧区底板混凝土工程工程编号日 期2005-2-16交底内容:大体积混凝土测温记录、整理、通报:由各区技术人员负责,按测温点布置图,见附图,采用温度计测温。混凝土浇筑完毕后进行大体积混凝土温度监测及记录,并随时整理数据,以便调整混凝土养护措施。特别是当混凝土内外温差趋近于 25℃时,要缩短监测记录间隔,严密检测、分析温差变化趋势及原因。在升温阶段每两小时测温一次,在降温阶段每四小时测温一次。在混凝土浇筑过程中,检测各测温点处混凝土入模温度。试件留样、标准养护,同条件养护:由各区技术负责人安排专人取样做试块,各区技术人员负责根据混凝土浇筑批量要求,确定混凝土标养试块数量、同条件试块数量,并将试块取样部位、强度等级、代表批量取样数量、取样日期,连同试块,报技术部混凝土试件管理员,由其委托实验室进行试件标养,同条件试块由各区技术人员负责安排在现场同条件养护及管理,到期送检。混凝土养护:为确保底板混凝土质量,在混凝土浇筑完毕后,及时覆盖一层塑料薄膜,防止混凝土脱水龟裂,根据测温结果确定是否加盖草帘,在覆盖时尤其要注意柱、墙插筋部位,一定要覆盖到位。原则上覆盖养护不得少于 7 天,在测温过程中,如发现技术负责人:交底人:接收人:技术交底记录工程名称唐钢三四轧易地大修工程交底部位粗轧区底板混凝土工程工程编号日 期2005-2-16交底内容:混凝土内外温差趋近 25℃时,要及时通知作业人员加盖保温材料。如进行上部施工需拆除覆盖层,必须报项目技术部审批后方可拆除。技术负责人:交底人:接收人:

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

基础垫层工程技术交底--技术交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
