基础底板和大体积混凝土施工技术交底--技术交底

基础底板和大体积混凝土施工技术交底--技术交底_第1页
1/10
基础底板和大体积混凝土施工技术交底--技术交底_第2页
2/10
基础底板和大体积混凝土施工技术交底--技术交底_第3页
3/10

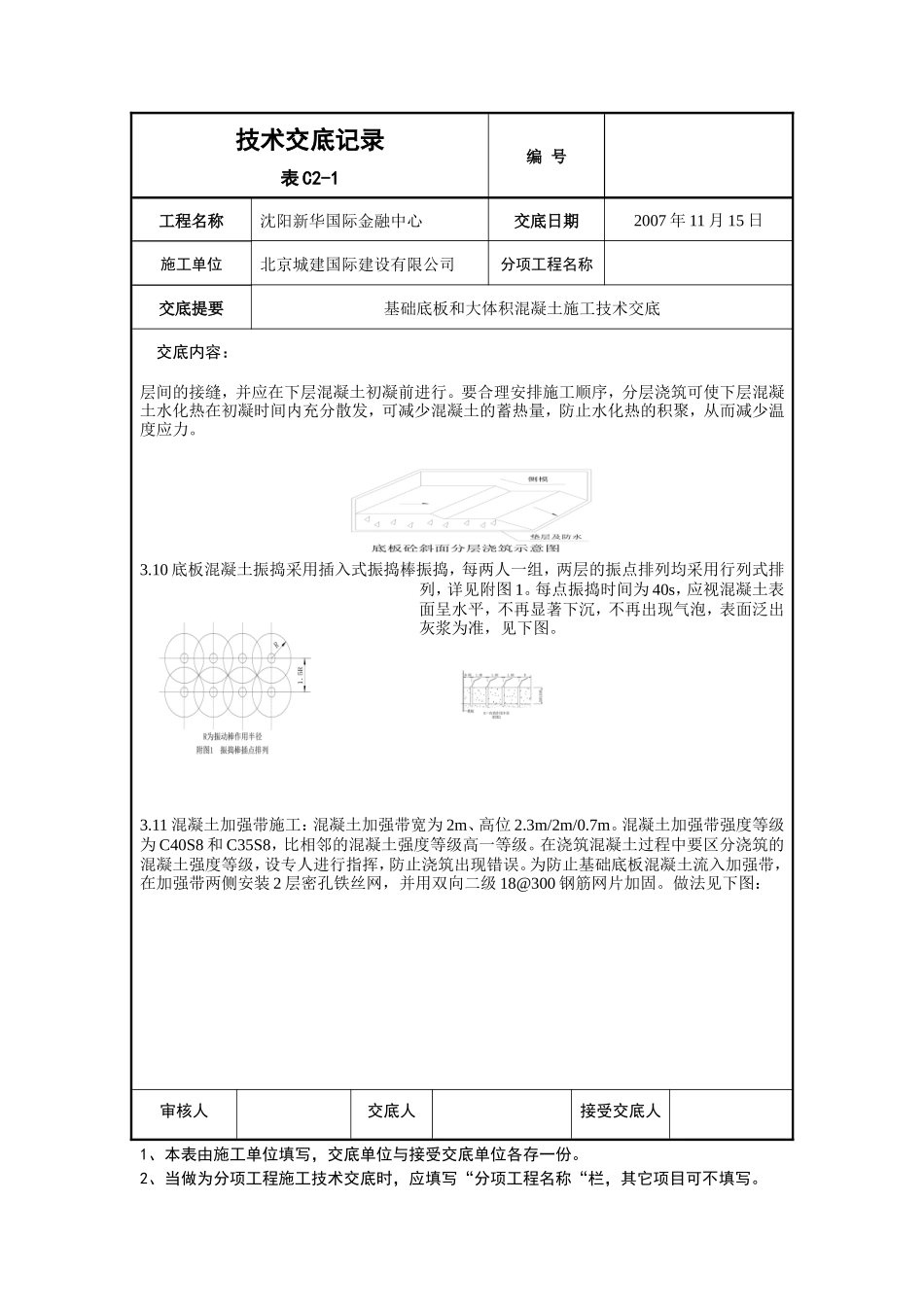

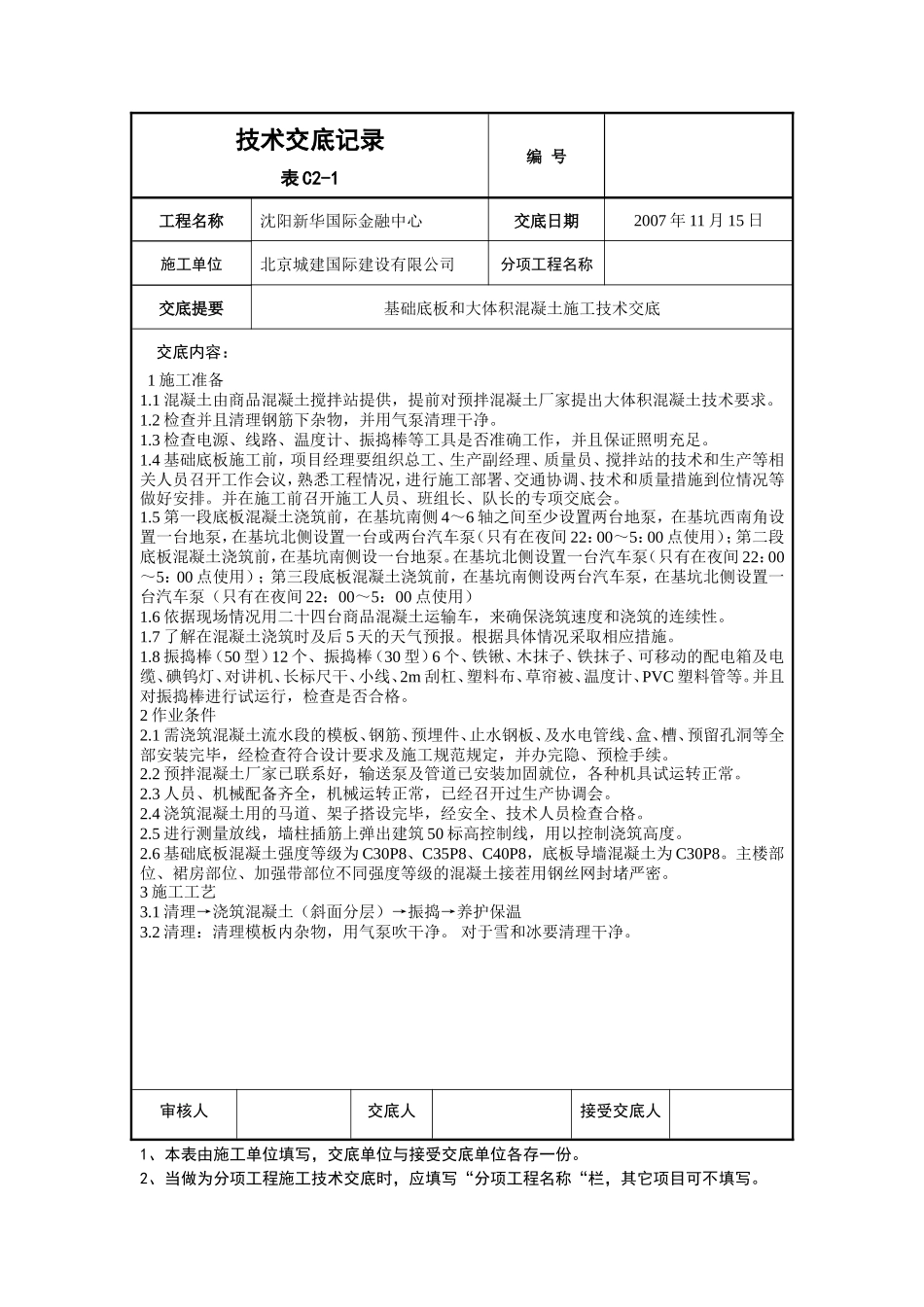

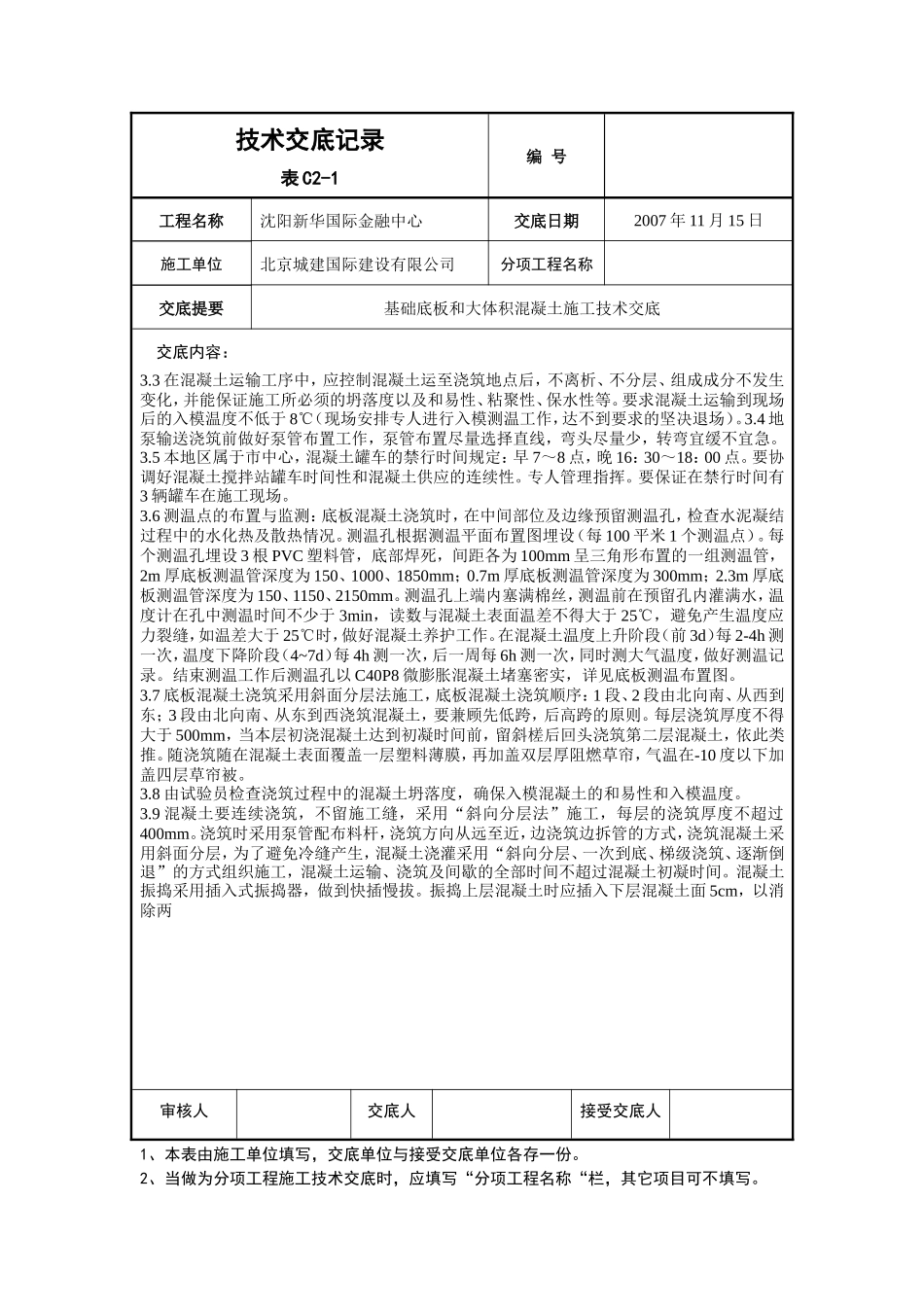

技术交底记录表 C2-1编 号工程名称沈阳新华国际金融中心交底日期2007 年 11 月 15 日施工单位北京城建国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交底交底内容:1 施工准备1.1 混凝土由商品混凝土搅拌站提供,提前对预拌混凝土厂家提出大体积混凝土技术要求。1.2 检查并且清理钢筋下杂物,并用气泵清理干净。1.3 检查电源、线路、温度计、振捣棒等工具是否准确工作,并且保证照明充足。1.4 基础底板施工前,项目经理要组织总工、生产副经理、质量员、搅拌站的技术和生产等相关人员召开工作会议,熟悉工程情况,进行施工部署、交通协调、技术和质量措施到位情况等做好安排。并在施工前召开施工人员、班组长、队长的专项交底会。1.5 第一段底板混凝土浇筑前,在基坑南侧 4~6 轴之间至少设置两台地泵,在基坑西南角设置一台地泵,在基坑北侧设置一台或两台汽车泵(只有在夜间 22:00~5:00 点使用);第二段底板混凝土浇筑前,在基坑南侧设一台地泵。在基坑北侧设置一台汽车泵(只有在夜间 22:00~5:00 点使用);第三段底板混凝土浇筑前,在基坑南侧设两台汽车泵,在基坑北侧设置一台汽车泵(只有在夜间 22:00~5:00 点使用)1.6 依据现场情况用二十四台商品混凝土运输车,来确保浇筑速度和浇筑的连续性。1.7 了解在混凝土浇筑时及后 5 天的天气预报。根据具体情况采取相应措施。1.8 振捣棒(50 型)12 个、 振捣棒(30 型)6 个、铁锹、木抹子、铁抹子、可移动的配电箱及电缆、碘钨灯、对讲机、长标尺干、小线、2m 刮杠、塑料布、草帘被、温度计、PVC 塑料管等。并且对振捣棒进行试运行,检查是否合格。2 作业条件2.1 需浇筑混凝土流水段的模板、钢筋、预埋件、止水钢板、及水电管线、盒、槽、预留孔洞等全部安装完毕,经检查符合设计要求及施工规范规定,并办完隐、预检手续。2.2 预拌混凝土厂家已联系好,输送泵及管道已安装加固就位,各种机具试运转正常。2.3 人员、机械配备齐全,机械运转正常,已经召开过生产协调会。2.4 浇筑混凝土用的马道、架子搭设完毕,经安全、技术人员检查合格。2.5 进行测量放线,墙柱插筋上弹出建筑 50 标高控制线,用以控制浇筑高度。2.6 基础底板混凝土强度等级为 C30P8、C35P8、C40P8,底板导墙混凝土为 C30P8。主楼部位、裙房部位、加强带部位不同强度等级的混凝土接茬用钢丝网封堵严密。3 施工工艺3.1 清理→浇筑混凝土(斜面分层)→振捣→养护保温3.2 清理:清理模板内杂物,用气泵吹干净。 对于雪和冰要清理干净。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。技术交底记录表 C2-1编 号工程名称沈阳新华国际金融中心交底日期2007 年 11 月 15 日施工单位北京城建国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交底交底内容:3.3 在混凝土运输工序中,应控制混凝土运至浇筑地点后,不离析、不分层、组成成分不发生变化,并能保证施工所必须的坍落度以及和易性、粘聚性、保水性等。要求混凝土运输到现场后的入模温度不低于 8℃(现场安排专人进行入模测温工作,达不到要求的坚决退场)。3.4 地泵输送浇筑前做好泵管布置工作,泵管布置尽量选择直线,弯头尽量少,转弯宜缓不宜急。3.5 本地区属于市中心,混凝土罐车的禁行时间规定:早 7~8 点,晚 16:30~18:00 点。要协调好混凝土搅拌站罐车时间性和混凝土供应的连续性。专人管理指挥。要保证在禁行时间有3 辆罐车在施工现场。3.6 测温点的布置与监测:底板混凝土浇筑时,在中间部位及边缘预留测温孔,检查水泥凝结过程中的水化热及散热情况。测温孔根据测温平面布置图埋设(每 100 平米 1 个测温点)。每个测温孔埋设 3 根 PVC 塑料管,底部焊死,间距各为 100mm 呈三角形布置的一组测温管,2m 厚底板测温管深度为 150、1000、1850mm;0.7m 厚底板测温管深度为 300mm;2.3m 厚底板测温管深度为 150、1150、2150mm。测温孔上端...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

基础底板和大体积混凝土施工技术交底--技术交底

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
