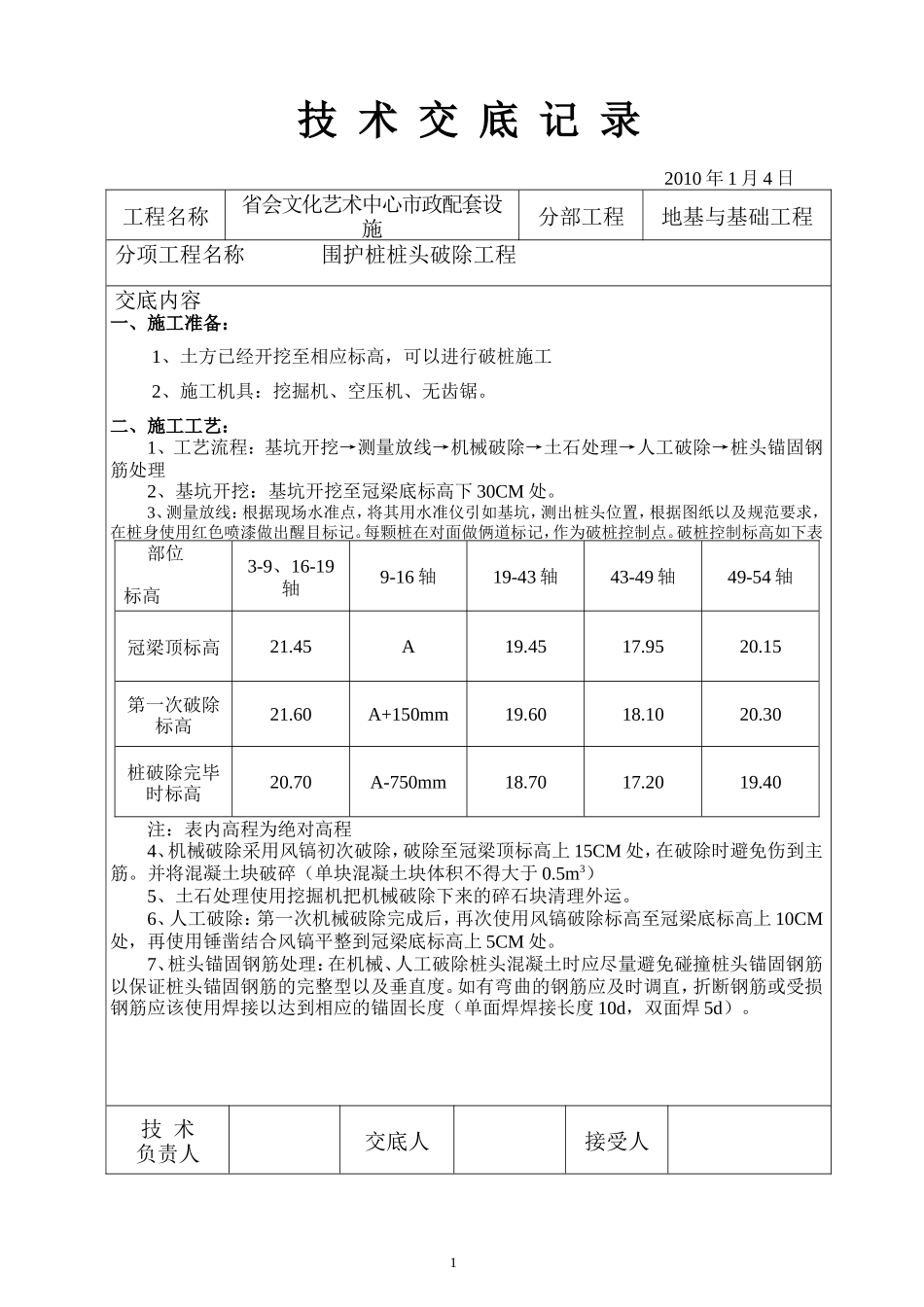

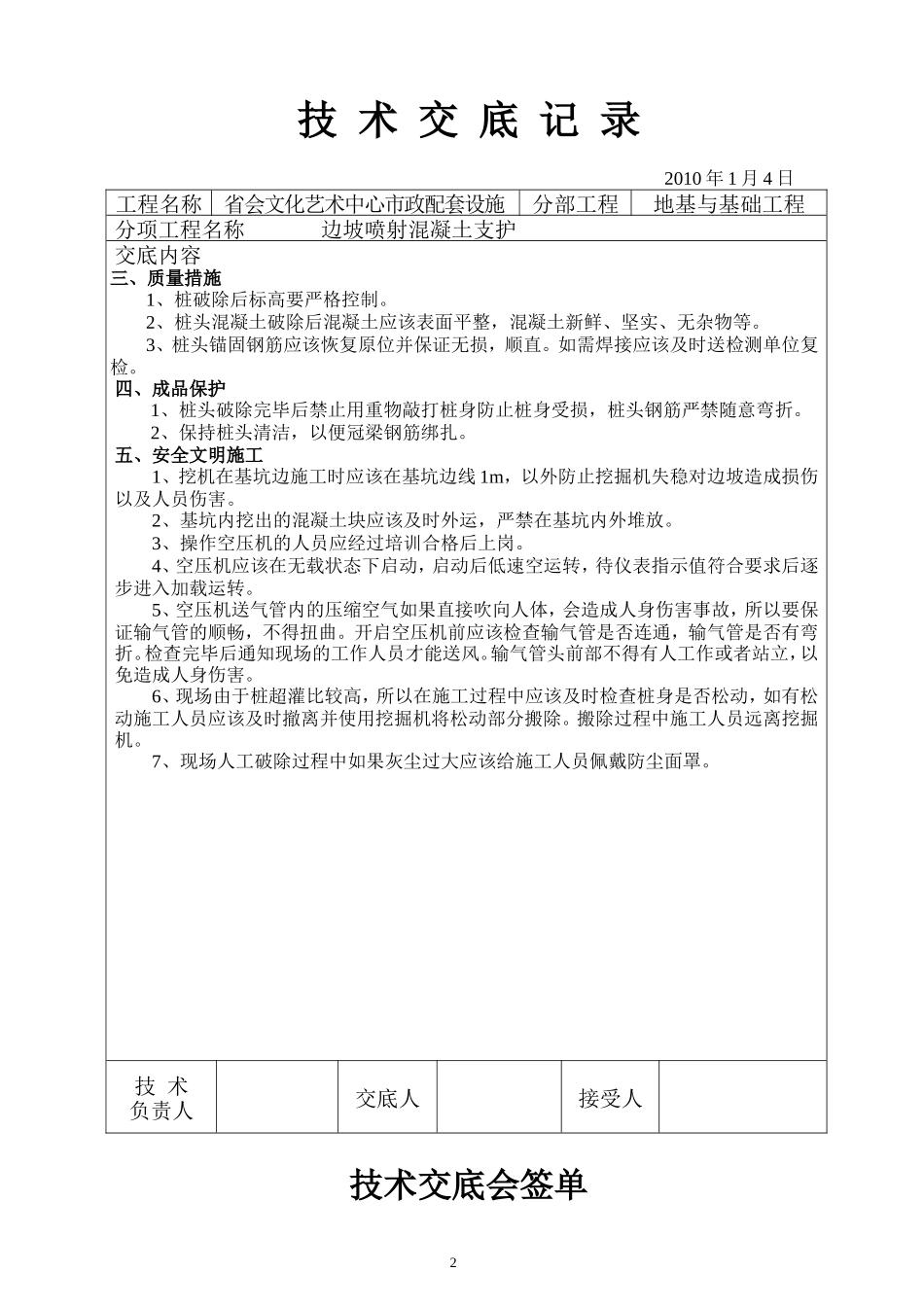

技 术 交 底 记 录2010 年 1 月 4 日工程名称省会文化艺术中心市政配套设施 分部工程地基与基础工程分项工程名称 围护桩桩头破除工程交底内容一、施工准备:1、土方已经开挖至相应标高,可以进行破桩施工2、施工机具:挖掘机、空压机、无齿锯。二、施工工艺:1、工艺流程:基坑开挖→测量放线→机械破除→土石处理→人工破除→桩头锚固钢筋处理2、基坑开挖:基坑开挖至冠梁底标高下 30CM 处。3、测量放线:根据现场水准点,将其用水准仪引如基坑,测出桩头位置,根据图纸以及规范要求,在桩身使用红色喷漆做出醒目标记。每颗桩在对面做俩道标记,作为破桩控制点。破桩控制标高如下表 部位标高3-9、16-19轴9-16 轴19-43 轴43-49 轴49-54 轴冠梁顶标高21.45A19.4517.9520.15第一次破除标高21.60A...
