遂资眉高速公路眉山段土建工程监理管理程序--监理工作流程

遂资眉高速公路眉山段土建工程监理管理程序--监理工作流程_第1页
1/24
遂资眉高速公路眉山段土建工程监理管理程序--监理工作流程_第2页
2/24
遂资眉高速公路眉山段土建工程监理管理程序--监理工作流程_第3页
3/24

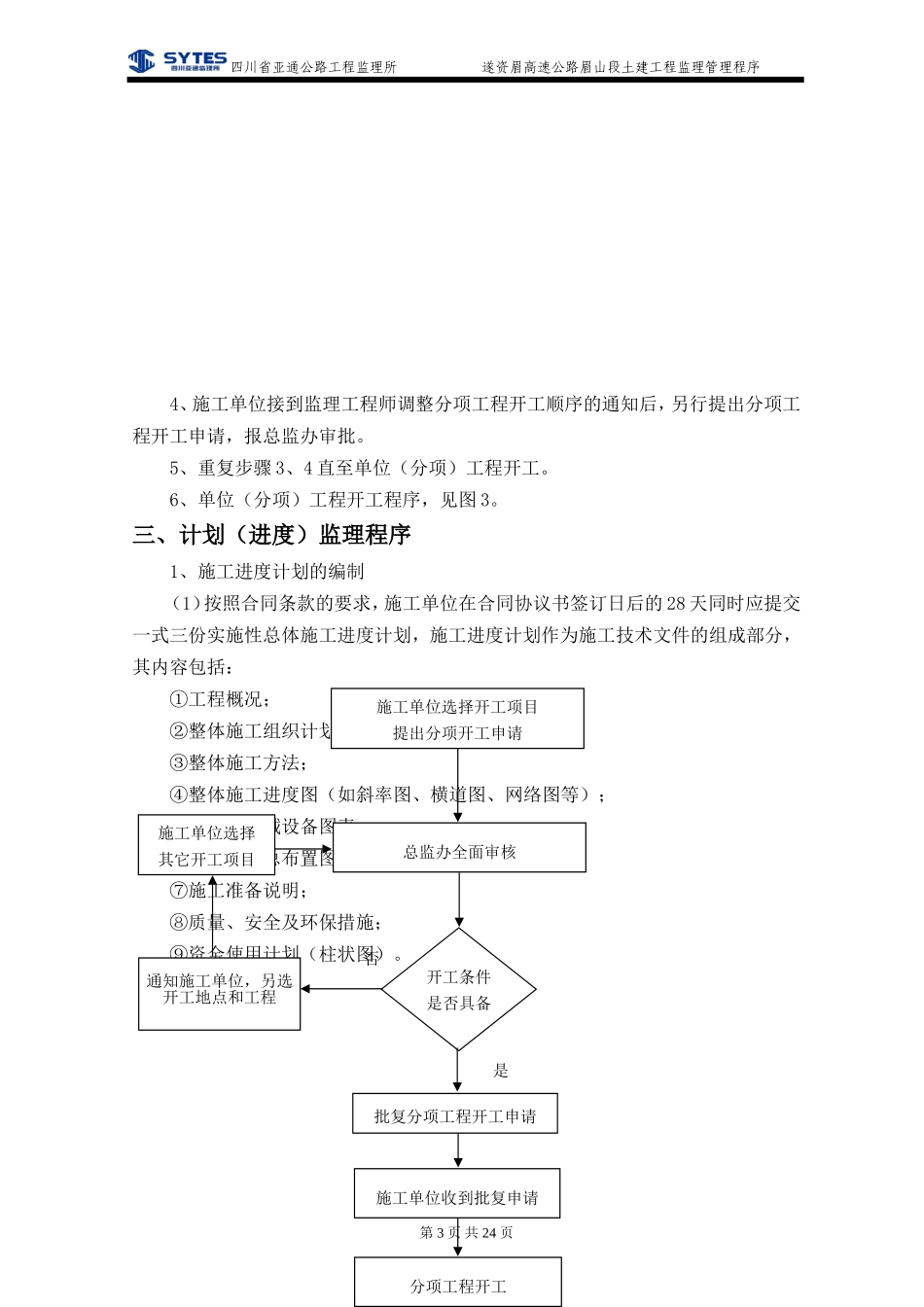

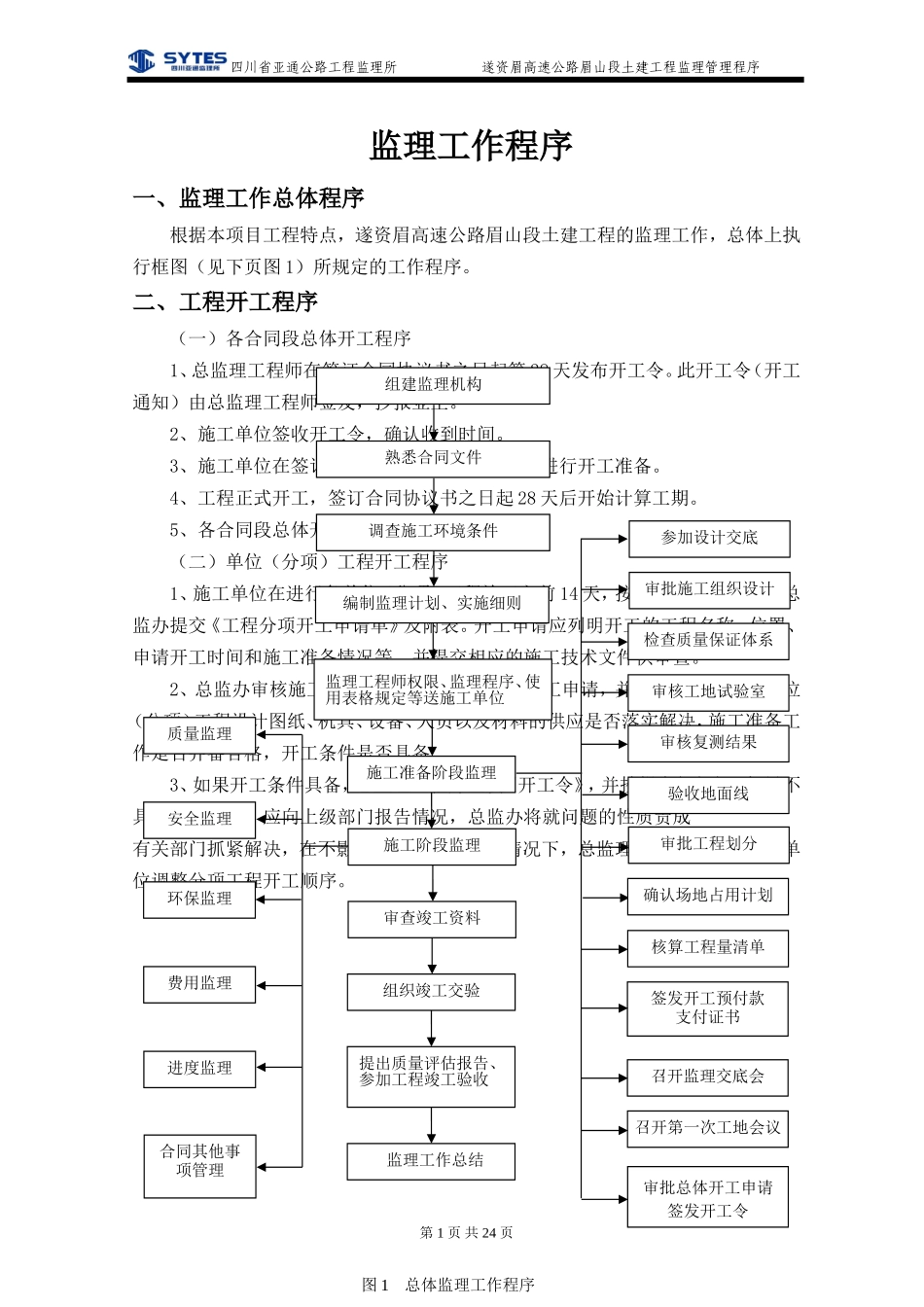

四川省亚通公路工程监理所 遂资眉高速公路眉山段土建工程监理管理程序 监理工作程序一、监理工作总体程序根据本项目工程特点,遂资眉高速公路眉山段土建工程的监理工作,总体上执行框图(见下页图 1)所规定的工作程序。二、工程开工程序(一)各合同段总体开工程序1、总监理工程师在签订合同协议书之日起第 28 天发布开工令。此开工令(开工通知)由总监理工程师签发,抄报业主。2、施工单位签收开工令,确认收到时间。3、施工单位在签订合同协议书之日起 28 天内进行开工准备。4、工程正式开工,签订合同协议书之日起 28 天后开始计算工期。5、各合同段总体开工程序框图,见图 2。(二)单位(分项)工程开工程序1、施工单位在进行各单位(分项)工程施工之前 14 天,按照工程分项单元向总监办提交《工程分项开工申请单》及附表。开工申请应列明开工的工程名称、位置、申请开工时间和施工准备情况等,并提交相应的施工技术文件供审查。2、总监办审核施工单位的单位(分项)工程开工申请,并检查申请开工的单位(分项)工程设计图纸、机具、设备、人员以及材料的供应是否落实解决,施工准备工作是否齐备合格,开工条件是否具备。3、如果开工条件具备,总监理工程师签发《开工令》,并抄报上级部门。如果不具备开工条件,应向上级部门报告情况,总监办将就问题的性质责成有关部门抓紧解决,在不影响整体工程进度的情况下,总监理工程师可通知施工单位调整分项工程开工顺序。第 1 页 共 24 页图 1 总体监理工作程序质量监理环保监理费用监理进度监理合同其他事项管理安全监理编制监理计划、实施细则监理工程师权限、监理程序、使用表格规定等送施工单位施工准备阶段监理施工阶段监理审查竣工资料组织竣工交验提出质量评估报告、参加工程竣工验收监理工作总结熟悉合同文件组建监理机构调查施工环境条件审批总体开工申请签发开工令召开监理交底会召开第一次工地会议检查质量保证体系审核工地试验室审核复测结果验收地面线审批工程划分确认场地占用计划核算工程量清单签发开工预付款支付证书参加设计交底审批施工组织设计四川省亚通公路工程监理所 遂资眉高速公路眉山段土建工程监理管理程序第 2 页 共 24 页签订合同协议书之日起第 28 天发布开工令签订合同协议书开工准备(施工单位)下达开工令(总监)施工单位正式开工签订合同协议书之日起第 28 天发布开工令图 2 各合同段总体开工程序四川省亚通公路工程监理所 遂资眉高速公路眉山段土建工程监理管理程序4、施工单位接到监理工程师调整分项工程开工顺序的通知后,另行提出分项工程开工申请,报总监办审批。5、重复步骤 3、4 直至单位(分项)工程开工。6、单位(分项)工程开工程序,见图 3。三、计划(进度)监理程序1、施工进度计划的编制(1)按照合同条款的要求,施工单位在合同协议书签订日后的 28 天同时应提交一式三份实施性总体施工进度计划,施工进度计划作为施工技术文件的组成部分,其内容包括:①工程概况;②整体施工组织计划;③整体施工方法;④整体施工进度图(如斜率图、横道图、网络图等);⑤劳力与机械设备图表;⑥施工场地总布置图;⑦施工准备说明;⑧质量、安全及环保措施;⑨资金使用计划(柱状图)。第 3 页 共 24 页施工单位选择其它开工项目施工单位选择开工项目提出分项开工申请总监办全面审核通知施工单位,另选开工地点和工程开工条件是否具备批复分项工程开工申请施工单位收到批复申请分项工程开工否是四川省亚通公路工程监理所 遂资眉高速公路眉山段土建工程监理管理程序(2)施工单位应根据图纸、技术规范和批准的施工计划进行施工。并在每个新的单位(分项)工程开工前至少 7 天提交该计划(或程序)的详细报告请总监理工程师批准,其内容包括:①施工的基本情况;②施工内容;③详细的方法和工作程序;④材料、设备、劳力的安排(包括机构、人员分工和职责);⑤质量保障,内容应包括:各种工地实验,以及原材料的标准试验,混合料配合比设计试验成果;⑥安全保证措施;⑦计划进度;⑧临时工程;⑨环保措施。2、施工进度计划的审查与进度监理总...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

遂资眉高速公路眉山段土建工程监理管理程序--监理工作流程

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
