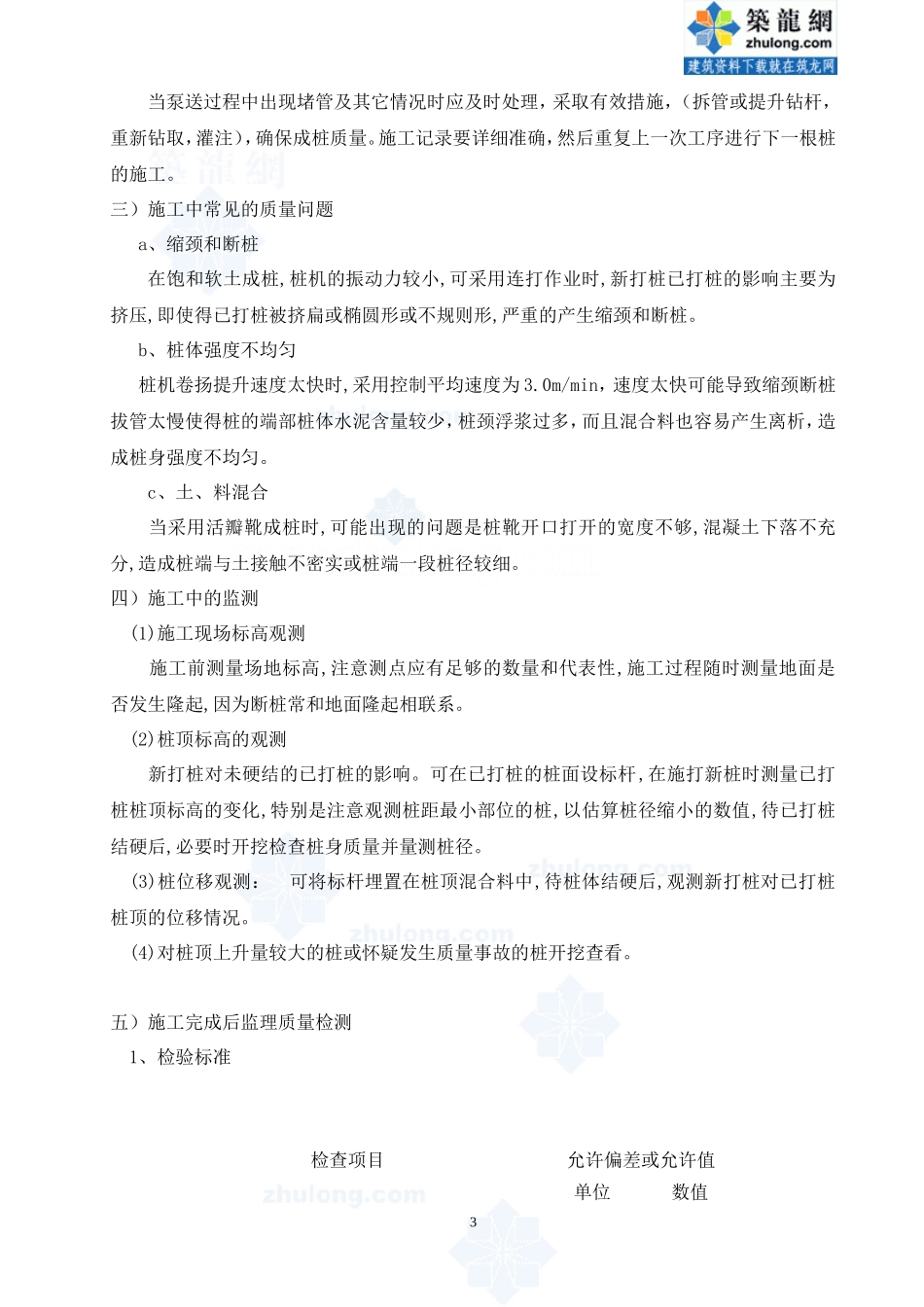

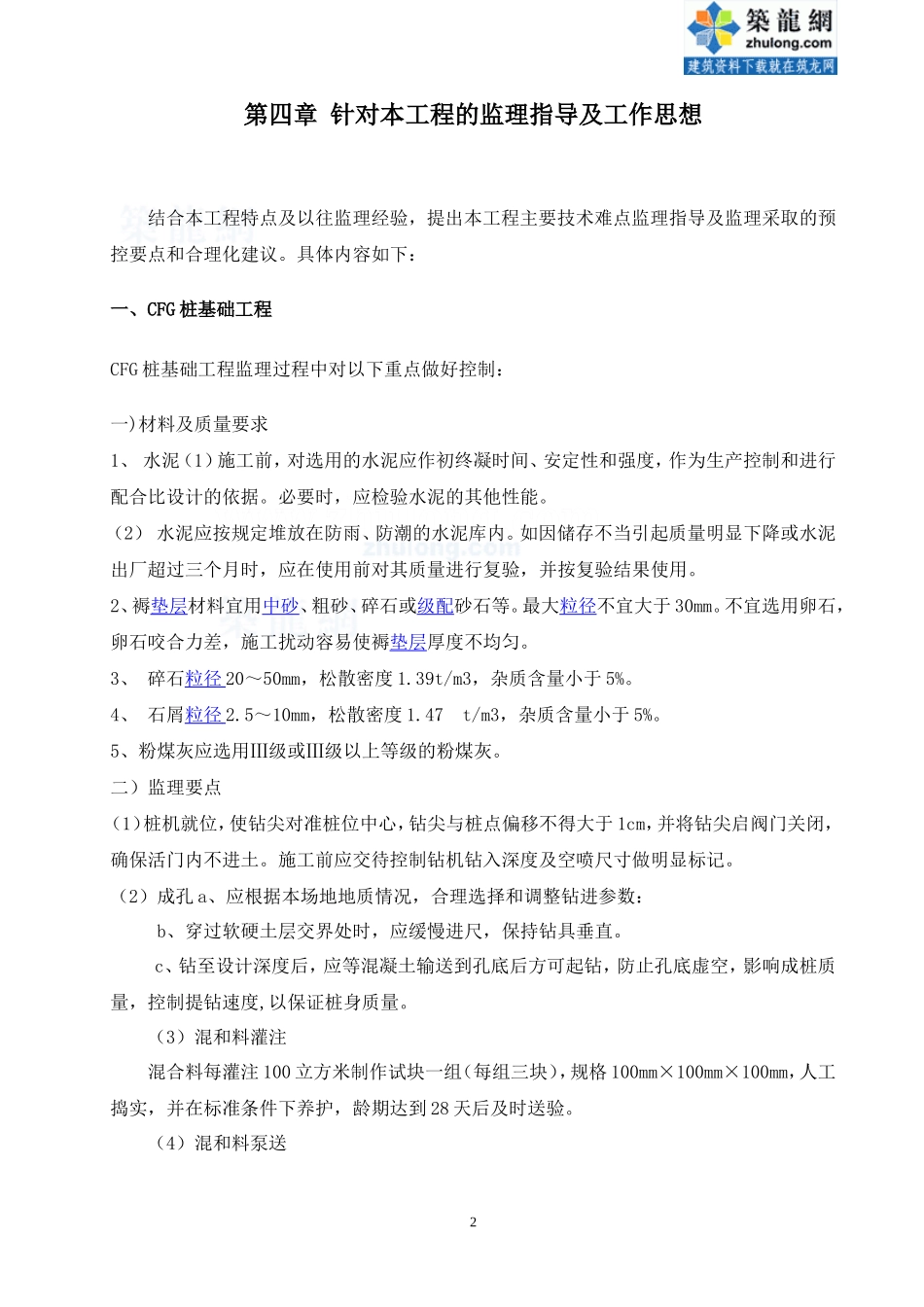

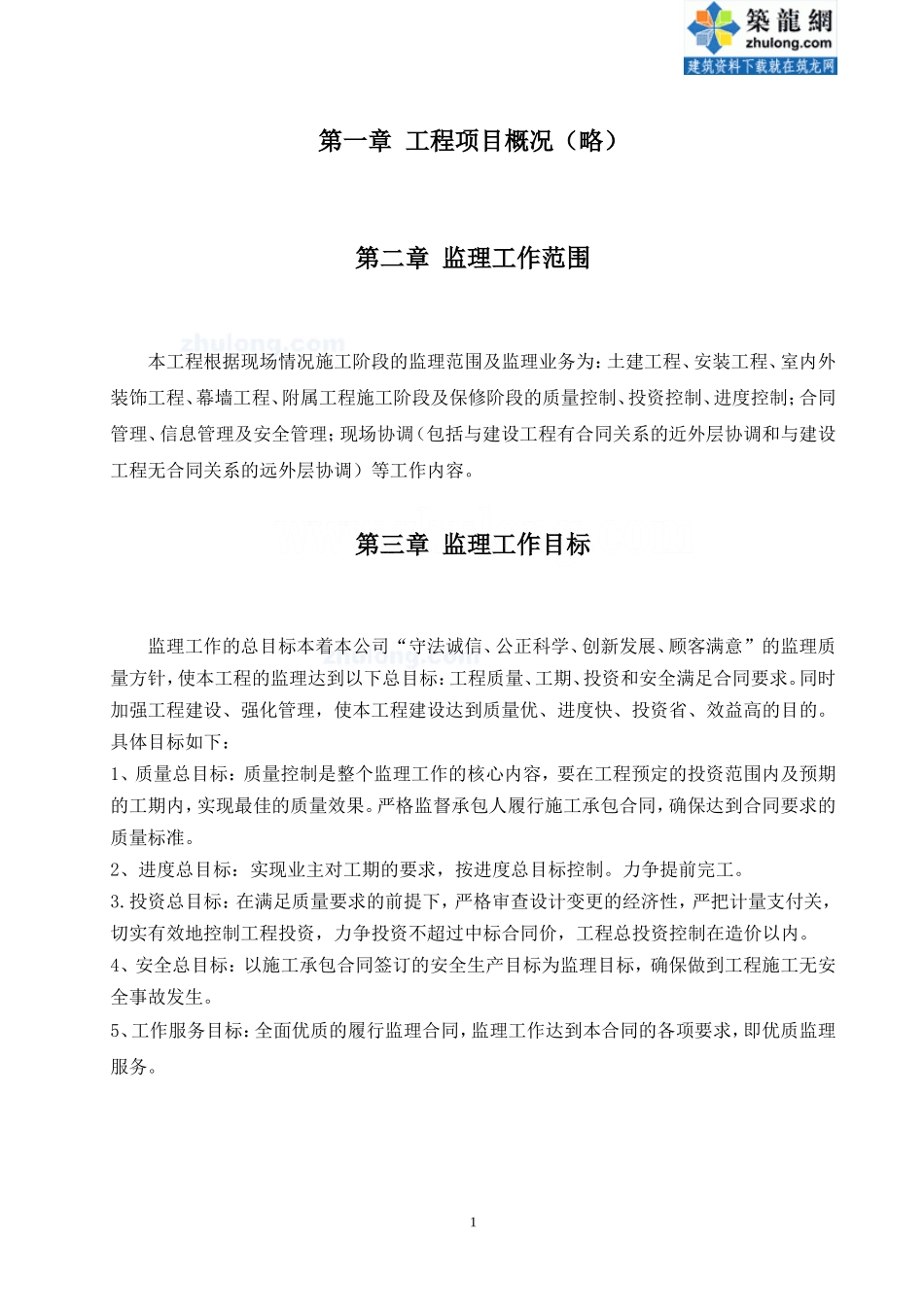

第一章 工程项目概况(略)第二章 监理工作范围本工程根据现场情况施工阶段的监理范围及监理业务为:土建工程、安装工程、室内外装饰工程、幕墙工程、附属工程施工阶段及保修阶段的质量控制、投资控制、进度控制;合同管理、信息管理及安全管理;现场协调(包括与建设工程有合同关系的近外层协调和与建设工程无合同关系的远外层协调)等工作内容。第三章 监理工作目标监理工作的总目标本着本公司“守法诚信、公正科学、创新发展、顾客满意”的监理质量方针,使本工程的监理达到以下总目标:工程质量、工期、投资和安全满足合同要求。同时加强工程建设、强化管理,使本工程建设达到质量优、进度快、投资省、效益高的目的。具体目标如下:1、质量总目标:质量控制是整个监理工作的核心内容,要在工程预定的投资范围内及预期的工期内,实现最佳的质量效果。严格监督承包人履行施工承包合同,确保达到合同要求的质量标准。2、进度总目标:实现业主对工期的要求,按进度总目标控制。力争提前完工。3.投资总目标:在满足质量要求的前提下,严格审查设计变更的经济性,严把计量支付关,切实有效地控制工程投资,力争投资不超过中标合同价,工程总投资控制在造价以内。4、安全总目标:以施工承包合同签订的安全生产目标为监理目标,确保做到工程施工无安全事故发生。5、工作服务目标:全面优质的履行监理合同,监理工作达到本合同的各项要求,即优质监理服务。1第四章 针对本工程的监理指导及工作思想结合本工程特点及以往监理经验,提出本工程主要技术难点监理指导及监理采取的预控要点和合理化建议。具体内容如下:一、CFG 桩基础工程CFG 桩基础工程监理过程中对以下重点做好控制:一)材料及质量要求1、 水泥(1)施工前,对选用的水泥应作初终凝时间、安定性和强度,作为生产控制和进行配合比设计的依据。必要时,应检验水泥的其他性能。(2) 水泥应按规定堆放在防雨、防潮的水泥库内。如因储存不当引起质量明显下降或水泥出厂超过三个月时,应在使用前对其质量进行复验,并按复验结果使用。2、褥垫层材料宜用中砂、粗砂、碎石或级配砂石等。最大粒径不宜大于 30mm。不宜选用卵石,卵石咬合力差,施工扰动容易使褥垫层厚度不均匀。3、 碎石粒径 20~50mm,松散密度 1.39t/m3,杂质含量小于 5%。4、 石屑粒径 2.5~10mm,松散密度 1.47 t/m3,杂质含量小于 5%。5、粉煤灰应选用Ⅲ级或Ⅲ级以上等级的粉煤灰。二)监理要点(1)桩机就位,使钻尖对准桩位中心,钻尖与桩点偏移不得大于 1cm,并将钻尖启阀门关闭,确保活门内不进土。施工前应交待控制钻机钻入深度及空喷尺寸做明显标记。(2)成孔 a、应根据本场地地质情况,合理选择和调整钻进参数:b、穿过软硬土层交界处时,应缓慢进尺,保持钻具垂直。c、钻至设计深度后,应等混凝土输送到孔底后方可起钻,防止孔底虚空,影响成桩质量,控制提钻速度,以保证桩身质量。(3)混和料灌注混合料每灌注 100 立方米制作试块一组(每组三块),规格 100mm×100mm×100mm,人工捣实,并在标准条件下养护,龄期达到 28 天后及时送验。(4)混和料泵送2当泵送过程中出现堵管及其它情况时应及时处理,采取有效措施,(拆管或提升钻杆,重新钻取,灌注),确保成桩质量。施工记录要详细准确,然后重复上一次工序进行下一根桩的施工。三)施工中常见的质量问题a、缩颈和断桩在饱和软土成桩,桩机的振动力较小,可采用连打作业时,新打桩已打桩的影响主要为挤压,即使得已打桩被挤扁或椭圆形或不规则形,严重的产生缩颈和断桩。b、桩体强度不均匀 桩机卷扬提升速度太快时,采用控制平均速度为 3.0m/min,速度太快可能导致缩颈断桩拔管太慢使得桩的端部桩体水泥含量较少,桩颈浮浆过多,而且混合料也容易产生离析,造成桩身强度不均匀。c、土、料混合 当采用活瓣靴成桩时,可能出现的问题是桩靴开口打开的宽度不够,混凝土下落不充分,造成桩端与土接触不密实或桩端一段桩径较细。四)施工中的监测 (1)施工现场标高观测 施工前测量场地标高,注意测点应有足够的数量和代表性,施工过程随时测量地面是否发生隆起,因为断桩常和地面隆起...
