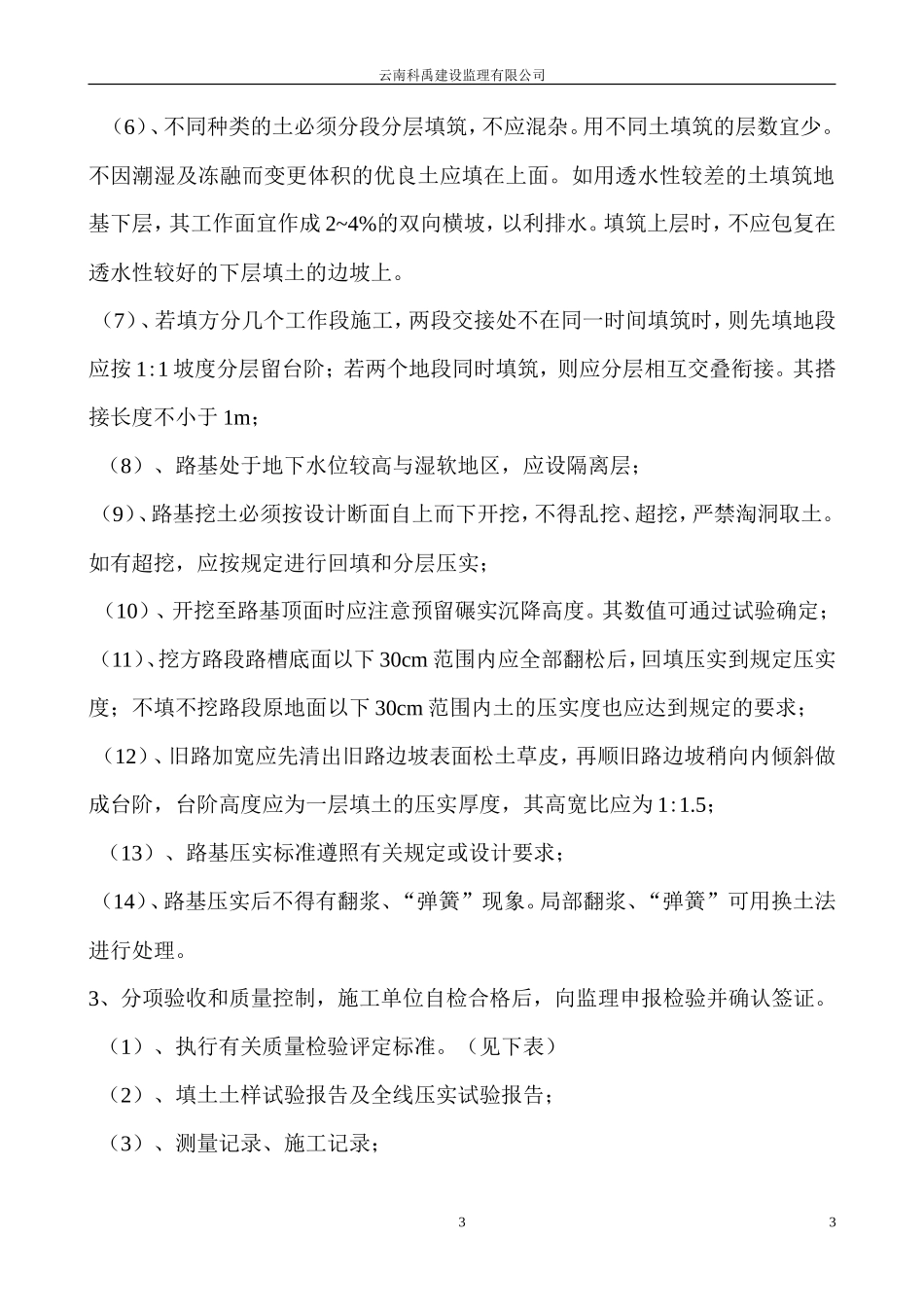

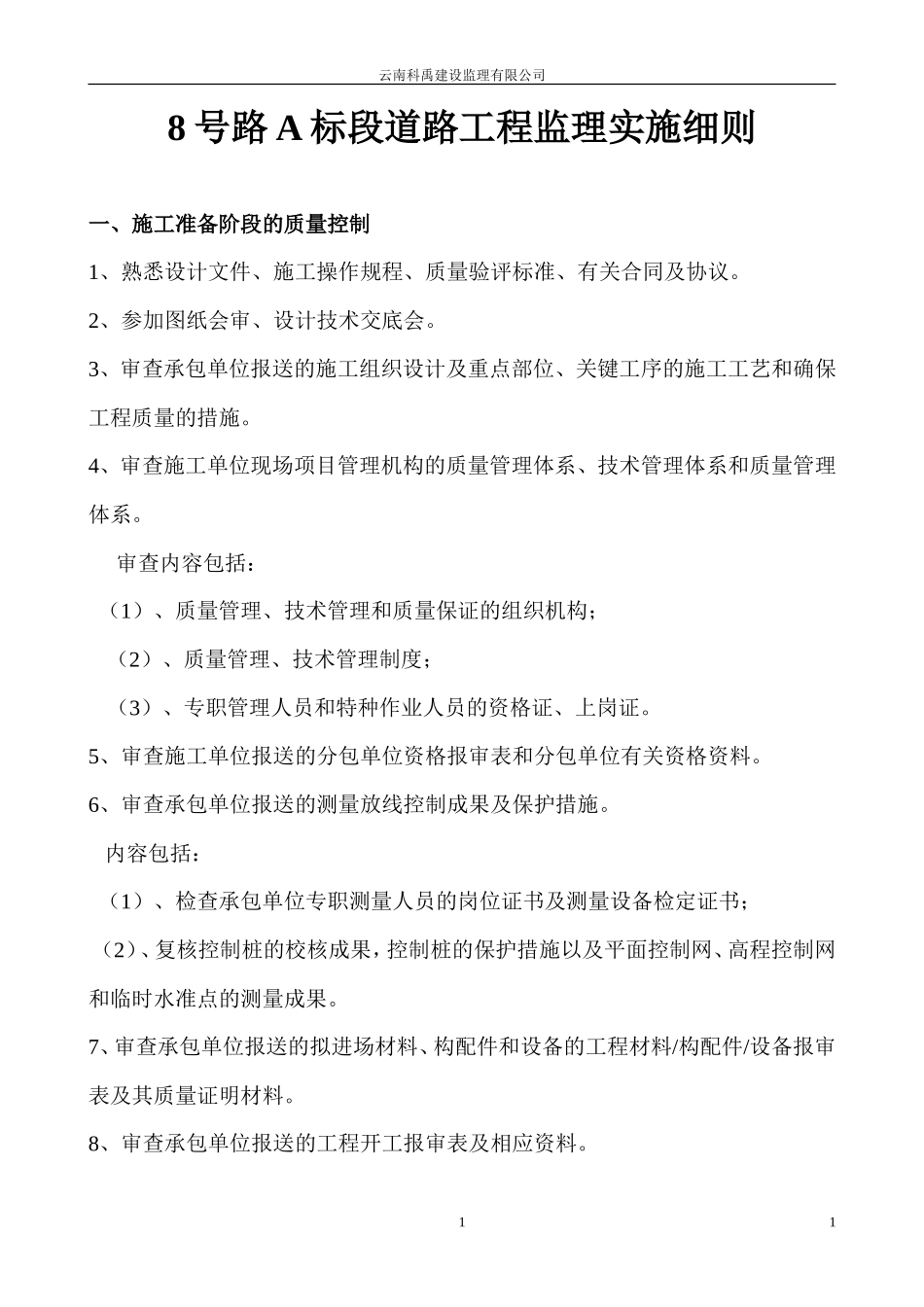

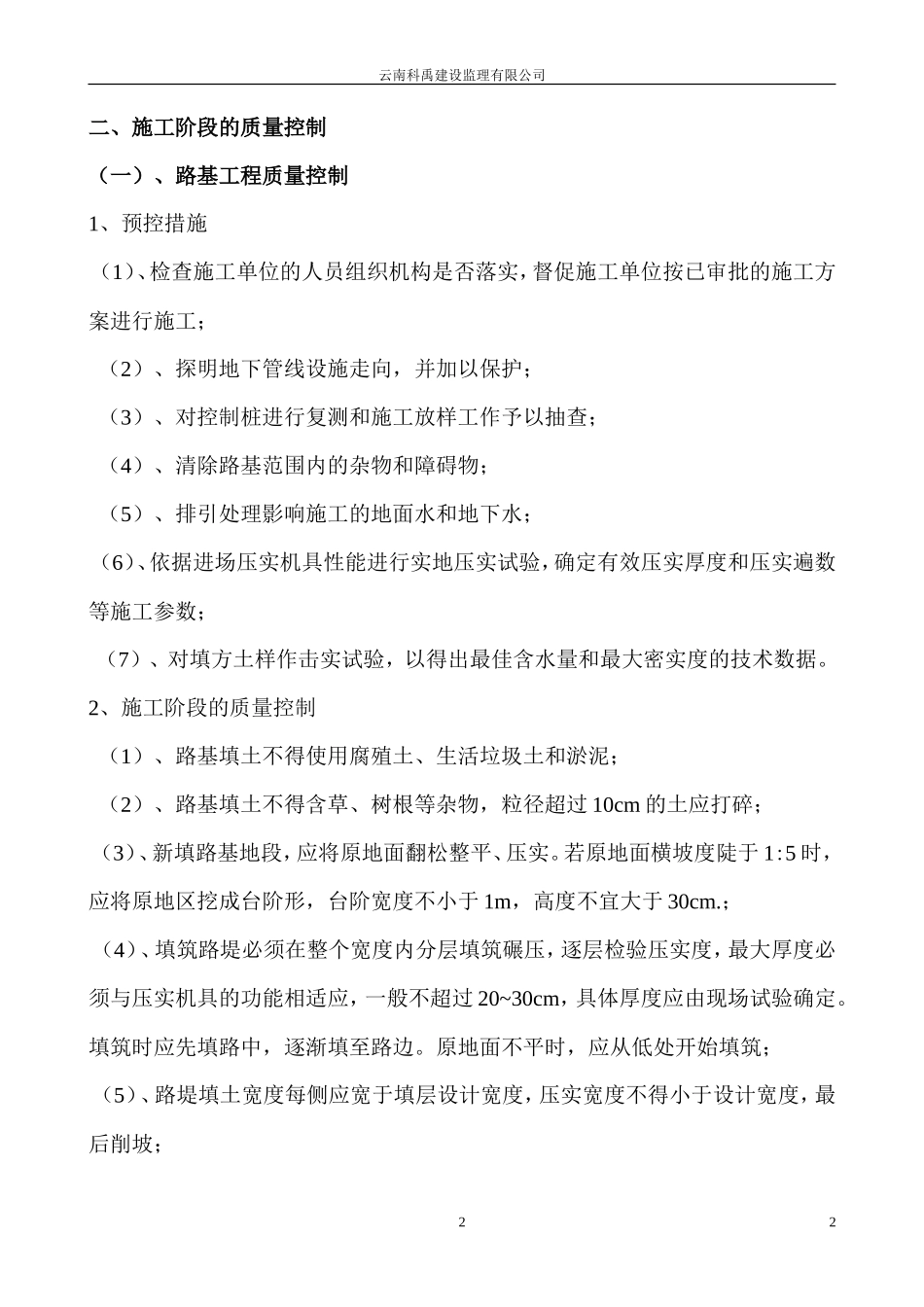

云南科禹建设监理有限公司8 号路 A 标段道路工程监理实施细则一、施工准备阶段的质量控制1、熟悉设计文件、施工操作规程、质量验评标准、有关合同及协议。2、参加图纸会审、设计技术交底会。3、审查承包单位报送的施工组织设计及重点部位、关键工序的施工工艺和确保工程质量的措施。4、审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量管理体系。审查内容包括: (1)、质量管理、技术管理和质量保证的组织机构; (2)、质量管理、技术管理制度; (3)、专职管理人员和特种作业人员的资格证、上岗证。5、审查施工单位报送的分包单位资格报审表和分包单位有关资格资料。6、审查承包单位报送的测量放线控制成果及保护措施。 内容包括: (1)、检查承包单位专职测量人员的岗位证书及测量设备检定证书; (2)、复核控制桩的校核成果,控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。7、审查承包单位报送的拟进场材料、构配件和设备的工程材料/构配件/设备报审表及其质量证明材料。8、审查承包单位报送的工程开工报审表及相应资料。11云南科禹建设监理有限公司二、施工阶段的质量控制(一)、路基工程质量控制1、预控措施 (1)、检查施工单位的人员组织机构是否落实,督促施工单位按已审批的施工方案进行施工; (2)、探明地下管线设施走向,并加以保护; (3)、对控制桩进行复测和施工放样工作予以抽查; (4)、清除路基范围内的杂物和障碍物; (5)、排引处理影响施工的地面水和地下水; (6)、依据进场压实机具性能进行实地压实试验,确定有效压实厚度和压实遍数等施工参数; (7)、对填方土样作击实试验,以得出最佳含水量和最大密实度的技术数据。2、施工阶段的质量控制 (1)、路基填土不得使用腐殖土、生活垃圾土和淤泥; (2)、路基填土不得含草、树根等杂物,粒径超过 10cm 的土应打碎; (3)、新填路基地段,应将原地面翻松整平、压实。若原地面横坡度陡于 1:5 时,应将原地区挖成台阶形,台阶宽度不小于 1m,高度不宜大于 30cm.; (4)、填筑路堤必须在整个宽度内分层填筑碾压,逐层检验压实度,最大厚度必须与压实机具的功能相适应,一般不超过 20~30cm,具体厚度应由现场试验确定。填筑时应先填路中,逐渐填至路边。原地面不平时,应从低处开始填筑; (5)、路堤填土宽度每侧应宽于填层设计宽度,压实宽度不得小于设计宽度,最后削坡;22云南科禹建设监理有限公司(6)、不同种类的土必须分段分层填筑,不应混杂。用不同土填筑的层数宜少。不因潮湿及冻融而变更体积的优良土应填在上面。如用透水性较差的土填筑地基下层,其工作面宜作成 2~4%的双向横坡,以利排水。填筑上层时,不应包复在透水性较好的下层填土的边坡上。 (7)、若填方分几个工作段施工,两段交接处不在同一时间填筑时,则先填地段应按 1:1 坡度分层留台阶;若两个地段同时填筑,则应分层相互交叠衔接。其搭接长度不小于 1m; (8)、路基处于地下水位较高与湿软地区,应设隔离层; (9)、路基挖土必须按设计断面自上而下开挖,不得乱挖、超挖,严禁淘洞取土。如有超挖,应按规定进行回填和分层压实; (10)、开挖至路基顶面时应注意预留碾实沉降高度。其数值可通过试验确定; (11)、挖方路段路槽底面以下 30cm 范围内应全部翻松后,回填压实到规定压实度;不填不挖路段原地面以下 30cm 范围内土的压实度也应达到规定的要求; (12)、旧路加宽应先清出旧路边坡表面松土草皮,再顺旧路边坡稍向内倾斜做成台阶,台阶高度应为一层填土的压实厚度,其高宽比应为 1:1.5; (13)、路基压实标准遵照有关规定或设计要求; (14)、路基压实后不得有翻浆、“弹簧”现象。局部翻浆、“弹簧”可用换土法进行处理。3、分项验收和质量控制,施工单位自检合格后,向监理申报检验并确认签证。 (1)、执行有关质量检验评定标准。(见下表) (2)、填土土样试验报告及全线压实试验报告; (3)、测量记录、施工记录;33云南科禹建设监理有限公司 (4)、自检记录、检测报告; (5)、质量评定记录。 (6...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

道路工程监理实施细则9-文库--监理实施细则

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
