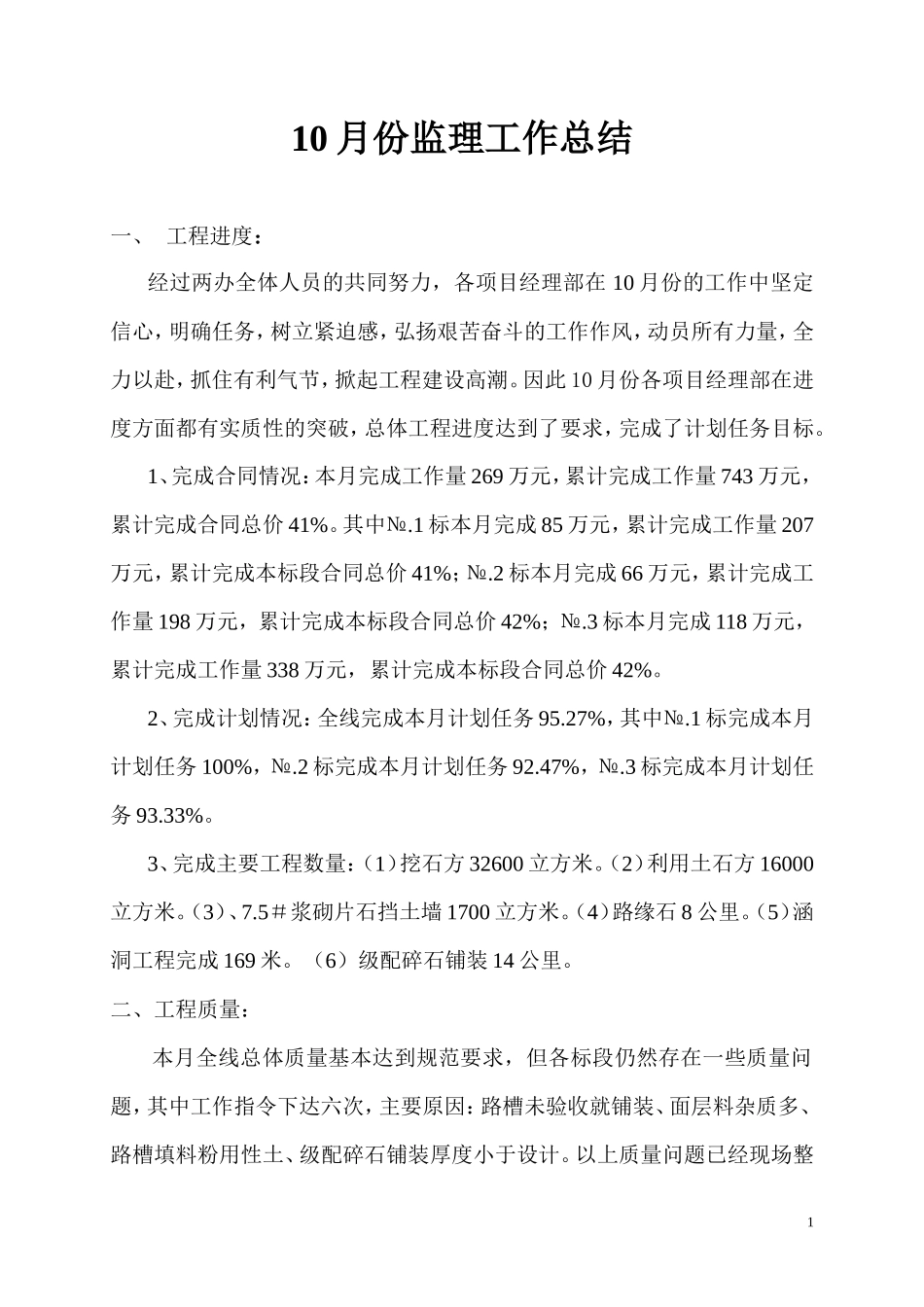

10 月份监理工作总结一、 工程进度:经过两办全体人员的共同努力,各项目经理部在 10 月份的工作中坚定信心,明确任务,树立紧迫感,弘扬艰苦奋斗的工作作风,动员所有力量,全力以赴,抓住有利气节,掀起工程建设高潮。因此 10 月份各项目经理部在进度方面都有实质性的突破,总体工程进度达到了要求,完成了计划任务目标。1、完成合同情况:本月完成工作量 269 万元,累计完成工作量 743 万元,累计完成合同总价 41%。其中№.1 标本月完成 85 万元,累计完成工作量 207万元,累计完成本标段合同总价 41%;№.2 标本月完成 66 万元,累计完成工作量 198 万元,累计完成本标段合同总价 42%;№.3 标本月完成 118 万元,累计完成工作量 338 万元,累计完成本标段合同总价 42%。2、完成...
