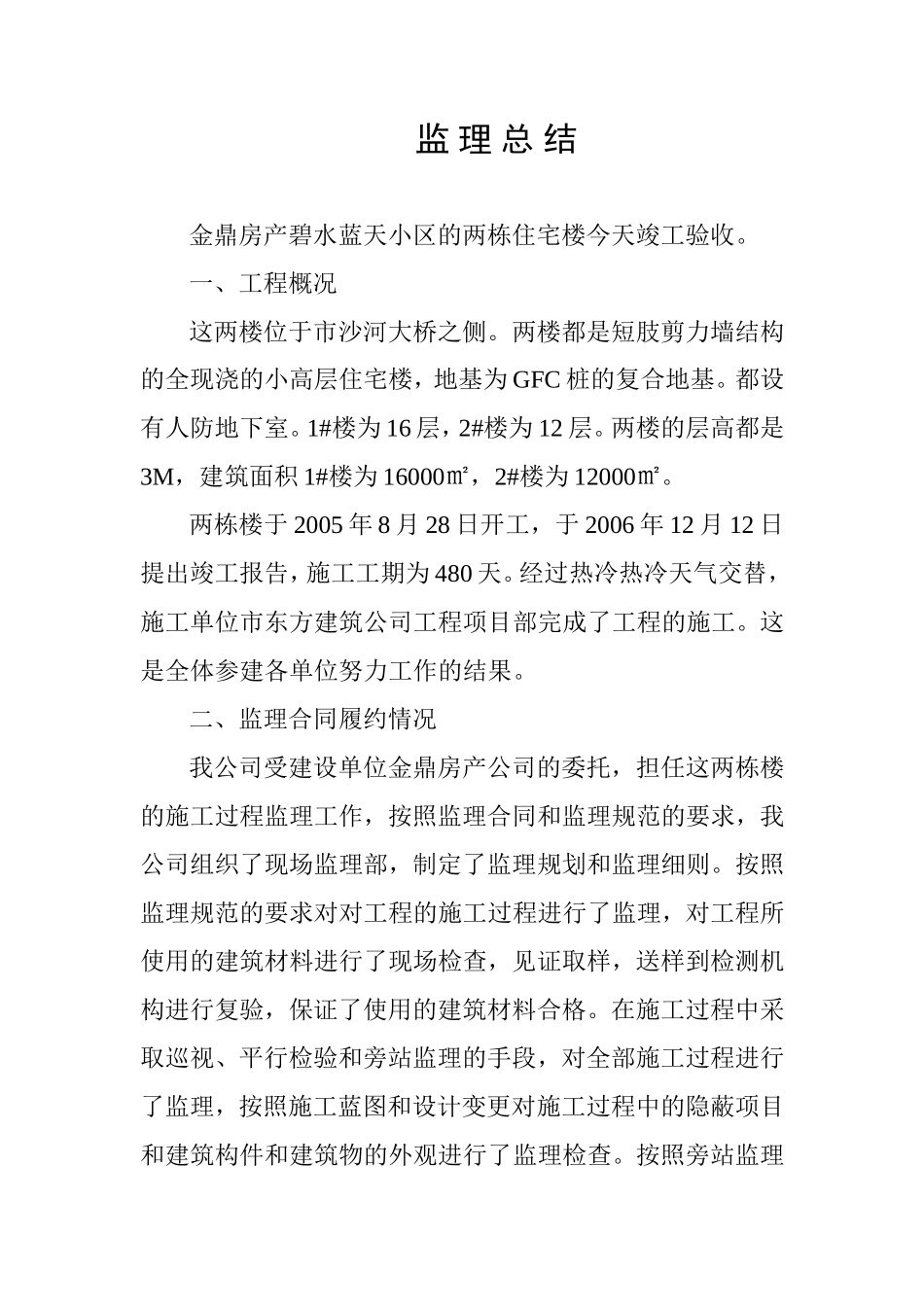

监 理 总 结金鼎房产碧水蓝天小区的两栋住宅楼今天竣工验收。一、工程概况这两楼位于市沙河大桥之侧。两楼都是短肢剪力墙结构的全现浇的小高层住宅楼,地基为 GFC 桩的复合地基。都设有人防地下室。1#楼为 16 层,2#楼为 12 层。两楼的层高都是3M,建筑面积 1#楼为 16000㎡,2#楼为 12000㎡。两栋楼于 2005 年 8 月 28 日开工,于 2006 年 12 月 12 日提出竣工报告,施工工期为 480 天。经过热冷热冷天气交替,施工单位市东方建筑公司工程项目部完成了工程的施工。这是全体参建各单位努力工作的结果。二、监理合同履约情况我公司受建设单位金鼎房产公司的委托,担任这两栋楼的施工过程监理工作,按照监理合同和监理规范的要求,我公司组织了现场监理部,制定了监理规划和监理细则。按照监理规范的要求对对工程的施工过程进行了监理,对工程所使用的建筑材料进行了现场检查,见证取样,送样到检测机构进行复验,保证了使用的建筑材料合格。在施工过程中采取巡视、平行检验和旁站监理的手段,对全部施工过程进行了监理,按照施工蓝图和设计变更对施工过程中的隐蔽项目和建筑构件和建筑物的外观进行了监理检查。按照旁站监理的规定对工程施工中的关键部位和关键工序进行了旁站监理,如工程的基坑支护、地下防水施工、砼浇筑全过程、人防工程的防护节点、屋面防水施工等。每个月向建设单位提出了监理月报,批出本月施工进度的情况、分析本月存在的问题,如何督促施工项目部纠正,在保证工程质量达到合格标准起到了应有的作用。按照施工安全的规律法规对工程的施工过程安全进行了监理监督。在市东方建筑公司施工项目部的努力下本工程的施工过程是安全的!我公司在工程的施工过程中履行了监理合同约定的监理工作任务。三、对工程施工的建议这两栋楼施工中采用了分段的悬挑外墙脚手架,施工单位根据外地的施工经验,制定了外脚手架的专项施工方案,施工项目部在施工过程中组织了有经验的施工队伍,按照施工方案的要求进行了施工。从整个施工过程中,经历了两场达到 6 级以上的大风,历经十个多月,外墙脚手架安全的完成了使命。从经济角度看,这样的施工方案降低了施工成本。建议施工单位对这个施工方案进行专家论证,使它成为一个可以安全使用的施工方案,这对小高层施工降低施工成本和增加施工单位的市场竟争是有很大的意义。今天工程已胜利的完成了,将接受各位专家的检查验收,提出宝贵的意义,以利我们改进工作中的不足,将以后的工作做好。 总监工程师:河南省致诚工程技术有限公司二○○七年一月八日

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

金鼎房产碧水蓝天小区的两栋住宅楼竣工监理总结【盘古】--监理工作总结

莲生六十一+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
