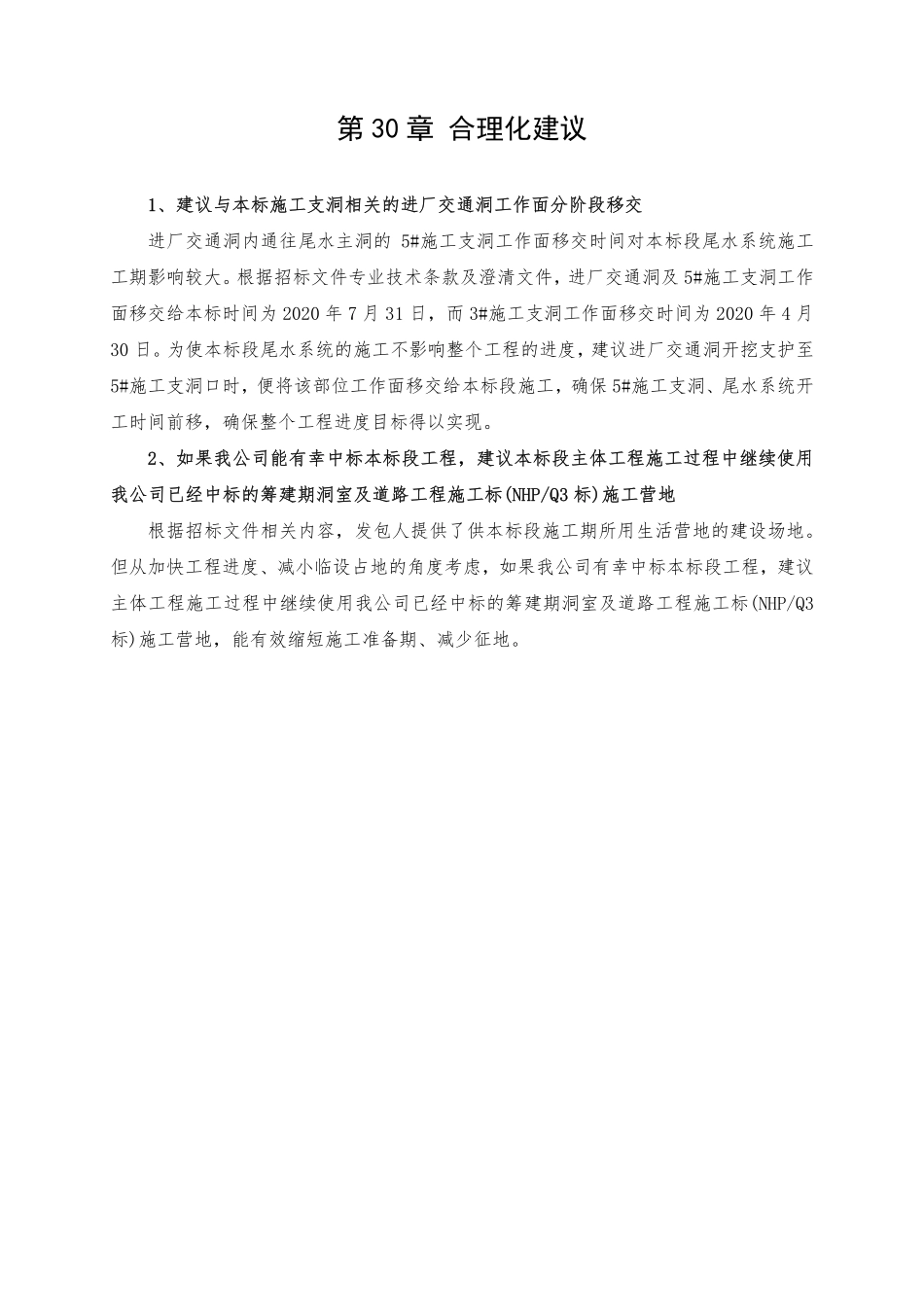

第 30 章 合理化建议 1、建议与本标施工支洞相关的进厂交通洞工作面分阶段移交 进厂交通洞内通往尾水主洞的 5#施工支洞工作面移交时间对本标段尾水系统施工工期影响较大。根据招标文件专业技术条款及澄清文件,进厂交通洞及 5#施工支洞工作面移交给本标时间为 2020 年 7 月 31 日,而 3#施工支洞工作面移交时间为 2020 年 4 月30 日。为使本标段尾水系统的施工不影响整个工程的进度,建议进厂交通洞开挖支护至5#施工支洞口时,便将该部位工作面移交给本标段施工,确保 5#施工支洞、尾水系统开工时间前移,确保整个工程进度目标得以实现。 2、如果我公司能有幸中标本标段工程,建议本标段主体工程施工过程中继续使用我公司已经中标的筹建期洞室及道路工程施工标(NHP/Q3 标)施工营地 根据招...
