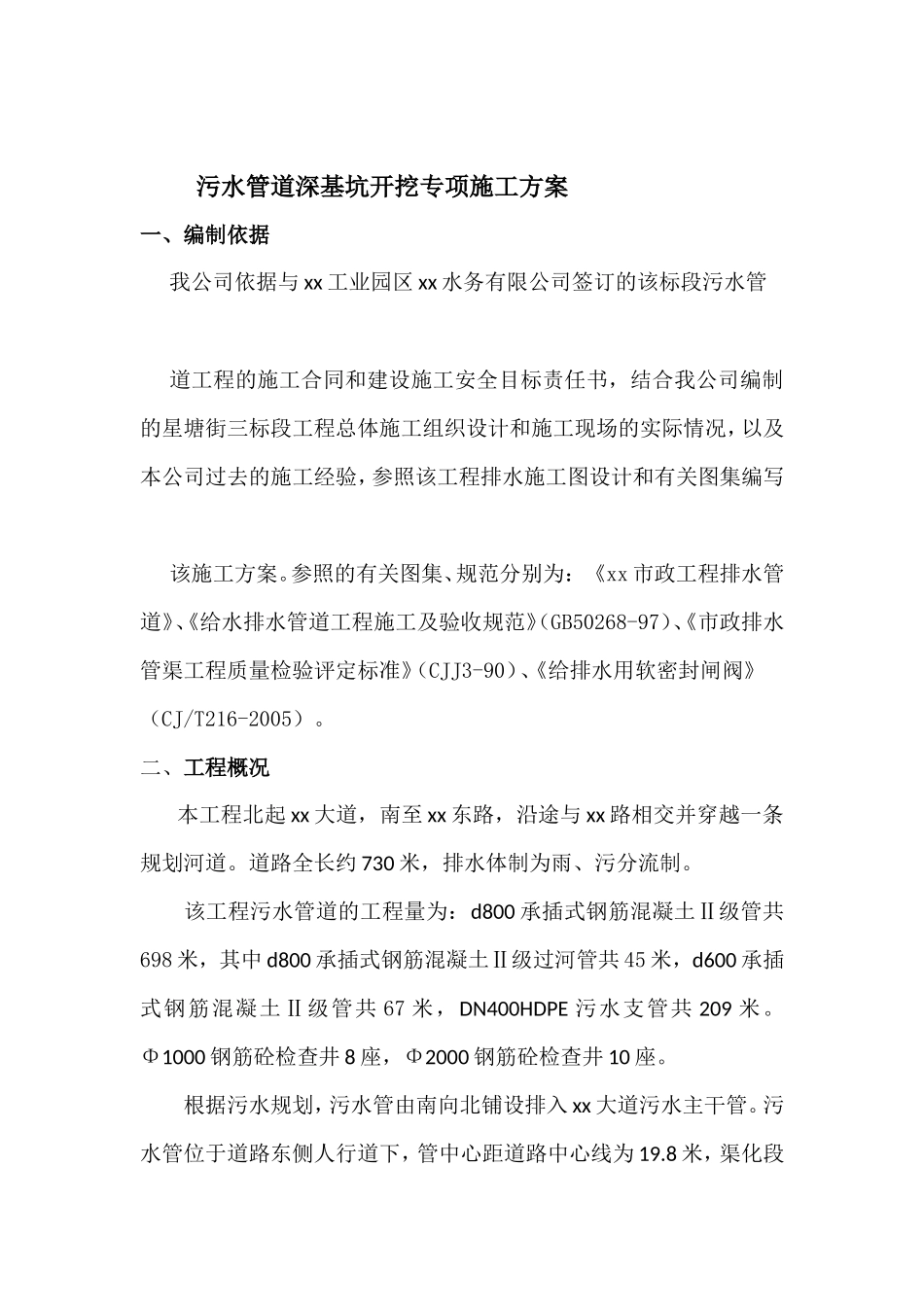

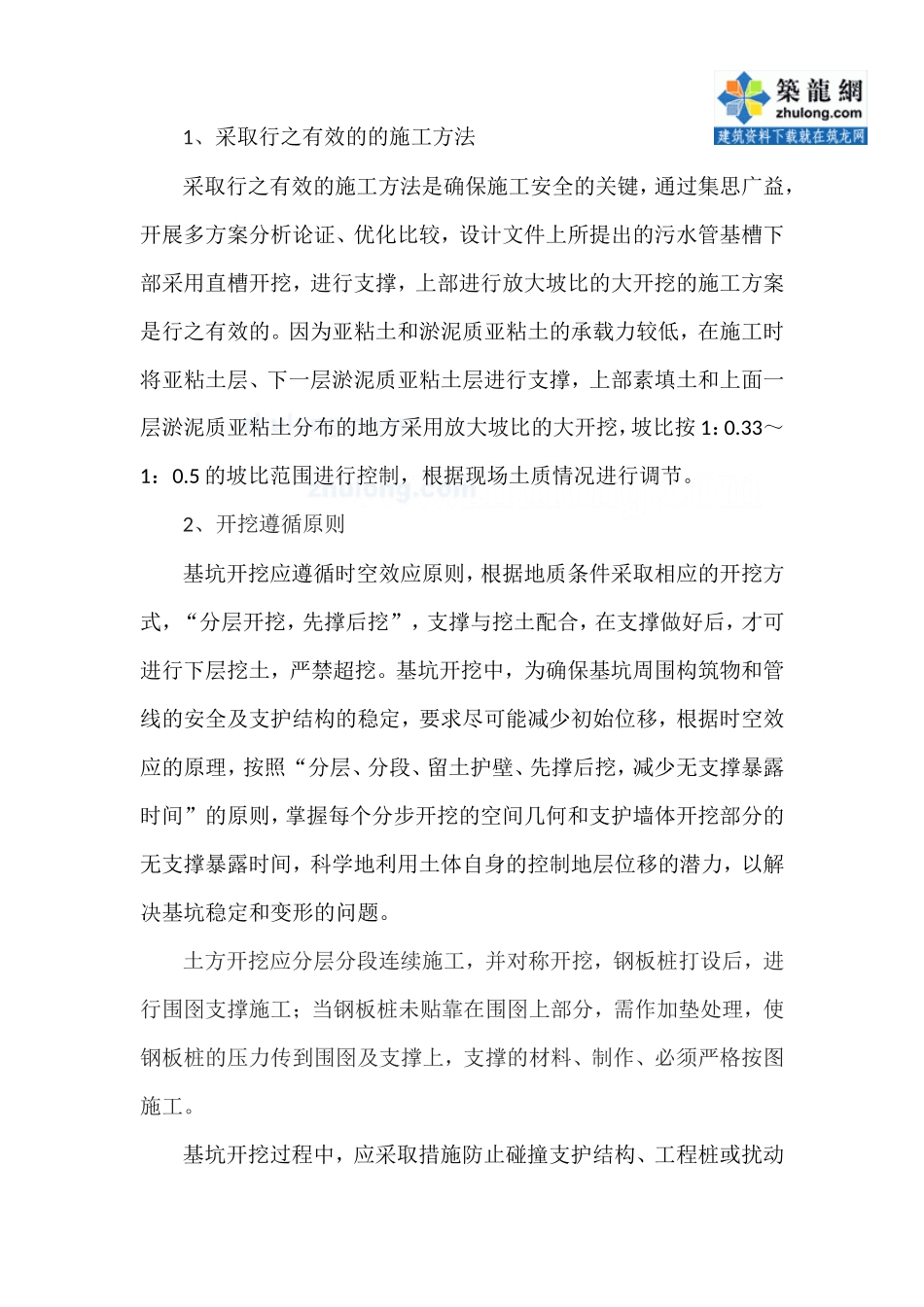

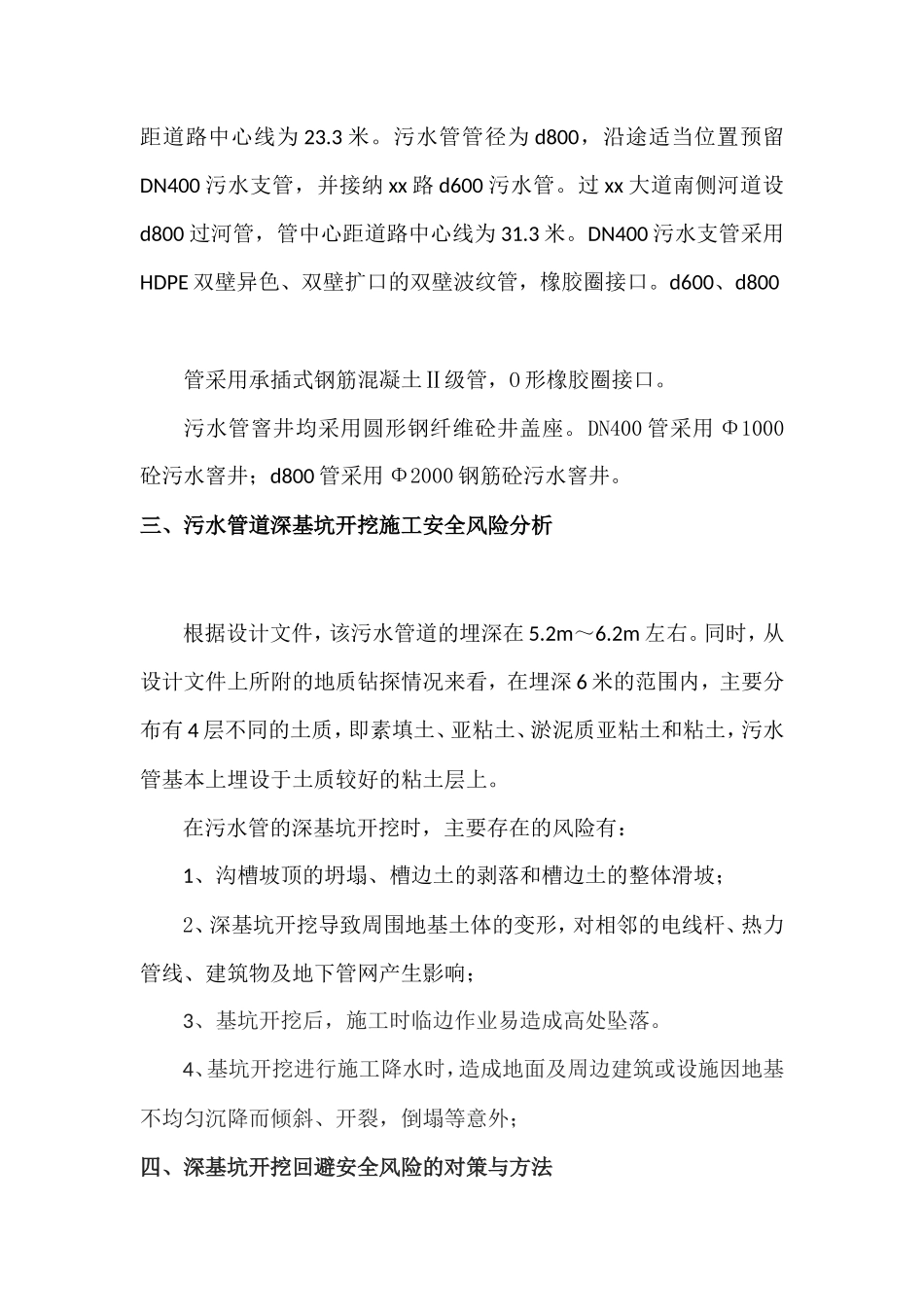

污水管道深基坑开挖专项施工方案一、编制依据 我公司依据与 xx 工业园区 xx 水务有限公司签订的该标段污水管道工程的施工合同和建设施工安全目标责任书,结合我公司编制的星塘街三标段工程总体施工组织设计和施工现场的实际情况,以及本公司过去的施工经验,参照该工程排水施工图设计和有关图集编写该施工方案。参照的有关图集、规范分别为:《xx 市政工程排水管道》、《给水排水管道工程施工及验收规范》(GB50268-97)、《市政排水管渠工程质量检验评定标准》(CJJ3-90)、《给排水用软密封闸阀》(CJ/T216-2005)。二、工程概况本工程北起 xx 大道,南至 xx 东路,沿途与 xx 路相交并穿越一条规划河道。道路全长约 730 米,排水体制为雨、污分流制。该工程污水管道的工程量为:d800 承插式钢筋混凝土Ⅱ级管共698 米,其中 d800 承插式钢筋混凝土Ⅱ级过河管共 45 米,d600 承插式钢筋混凝土Ⅱ级管共 67 米,DN400HDPE 污水支管共 209 米。Φ1000 钢筋砼检查井 8 座,Φ2000 钢筋砼检查井 10 座。根据污水规划,污水管由南向北铺设排入 xx 大道污水主干管。污水管位于道路东侧人行道下,管中心距道路中心线为 19.8 米,渠化段距道路中心线为 23.3 米。污水管管径为 d800,沿途适当位置预留DN400 污水支管,并接纳 xx 路 d600 污水管。过 xx 大道南侧河道设d800 过河管,管中心距道路中心线为 31.3 米。DN400 污水支管采用HDPE 双壁异色、双壁扩口的双壁波纹管,橡胶圈接口。d600、d800 管采用承插式钢筋混凝土Ⅱ级管,O 形橡胶圈接口。污水管窨井均采用圆形钢纤维砼井盖座。DN400 管采用 Φ1000砼污水窨井;d800 管采用 Φ2000 钢筋砼污水窨井。三、污水管道深基坑开挖施工安全风险分析根据设计文件,该污水管道的埋深在 5.2m~6.2m 左右。同时,从设计文件上所附的地质钻探情况来看,在埋深 6 米的范围内,主要分布有 4 层不同的土质,即素填土、亚粘土、淤泥质亚粘土和粘土,污水管基本上埋设于土质较好的粘土层上。在污水管的深基坑开挖时,主要存在的风险有:1、沟槽坡顶的坍塌、槽边土的剥落和槽边土的整体滑坡;2、深基坑开挖导致周围地基土体的变形,对相邻的电线杆、热力管线、建筑物及地下管网产生影响;3、基坑开挖后,施工时临边作业易造成高处坠落。4、基坑开挖进行施工降水时,造成地面及周边建筑或设施因地基不均匀沉降而倾斜、开裂,倒塌等意外;四、深基坑开挖回避安全风险的对策与方法1、采取行之有效的的施工方法采取行之有效的施工方法是确保施工安全的关键,通过集思广益,开展多方案分析论证、优化比较,设计文件上所提出的污水管基槽下部采用直槽开挖,进行支撑,上部进行放大坡比的大开挖的施工方案是行之有效的。因为亚粘土和淤泥质亚粘土的承载力较低,在施工时将亚粘土层、下一层淤泥质亚粘土层进行支撑,上部素填土和上面一层淤泥质亚粘土分布的地方采用放大坡比的大开挖,坡比按 1:0.33~1:0.5 的坡比范围进行控制,根据现场土质情况进行调节。2、开挖遵循原则基坑开挖应遵循时空效应原则,根据地质条件采取相应的开挖方式,“分层开挖,先撑后挖”,支撑与挖土配合,在支撑做好后,才可进行下层挖土,严禁超挖。基坑开挖中,为确保基坑周围构筑物和管线的安全及支护结构的稳定,要求尽可能减少初始位移,根据时空效应的原理,按照“分层、分段、留土护壁、先撑后挖,减少无支撑暴露时间”的原则,掌握每个分步开挖的空间几何和支护墙体开挖部分的无支撑暴露时间,科学地利用土体自身的控制地层位移的潜力,以解决基坑稳定和变形的问题。土方开挖应分层分段连续施工,并对称开挖,钢板桩打设后,进行围囹支撑施工;当钢板桩未贴靠在围囹上部分,需作加垫处理,使钢板桩的压力传到围囹及支撑上,支撑的材料、制作、必须严格按图施工。基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。发生异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土3、基坑边堆放荷载的控制坑边荷载,是形成基坑失稳的不利荷载,加大土体内的剪应力,一旦控制...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

污水管道深基坑开挖专项施工方案_secret

漫步者+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
