电脑桌面
添加盘古文库-分享文档发现价值到电脑桌面
安装后可以在桌面快捷访问

项目经理年终总结报告

项目经理年终总结报告_第1页
1/4
项目经理年终总结报告_第2页
2/4
项目经理年终总结报告_第3页
3/4

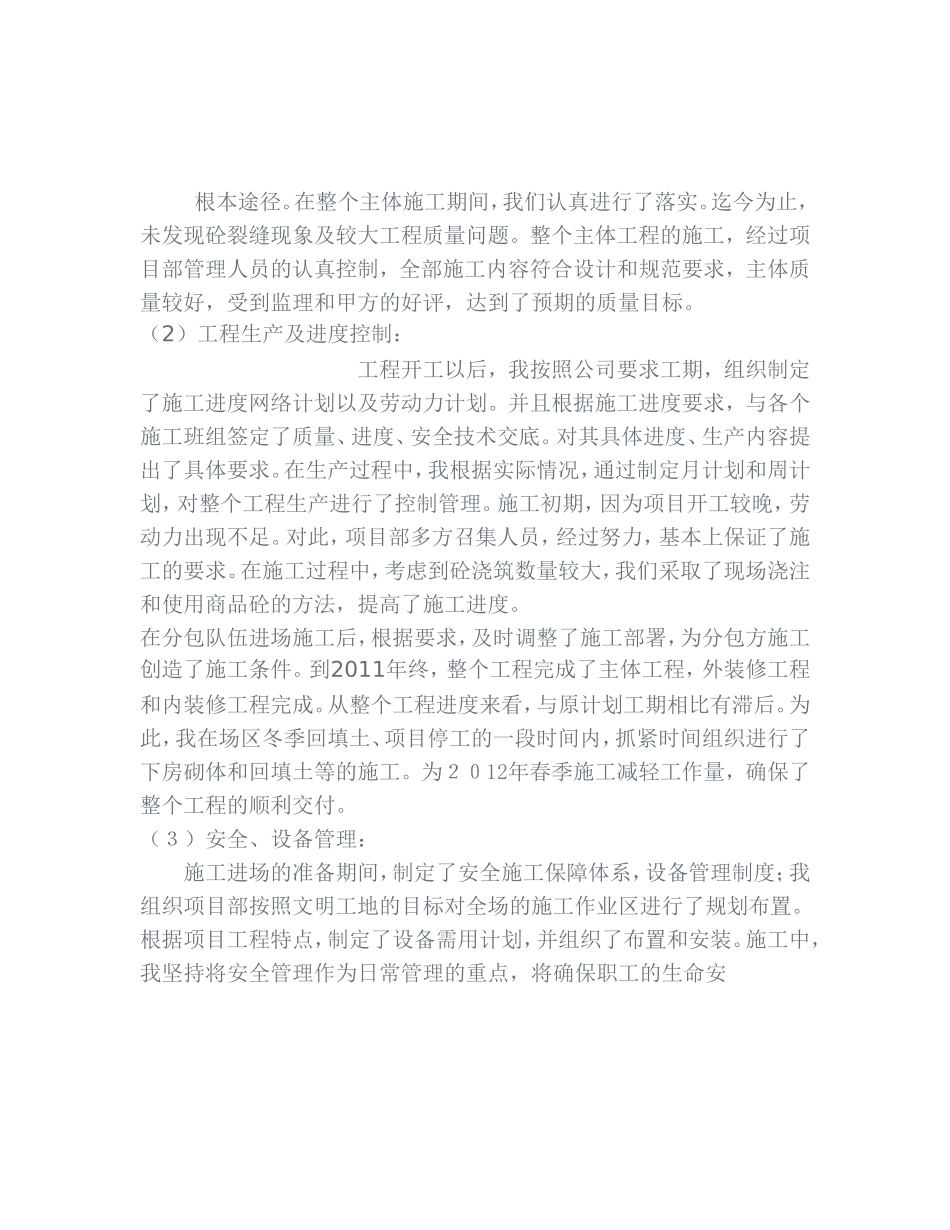

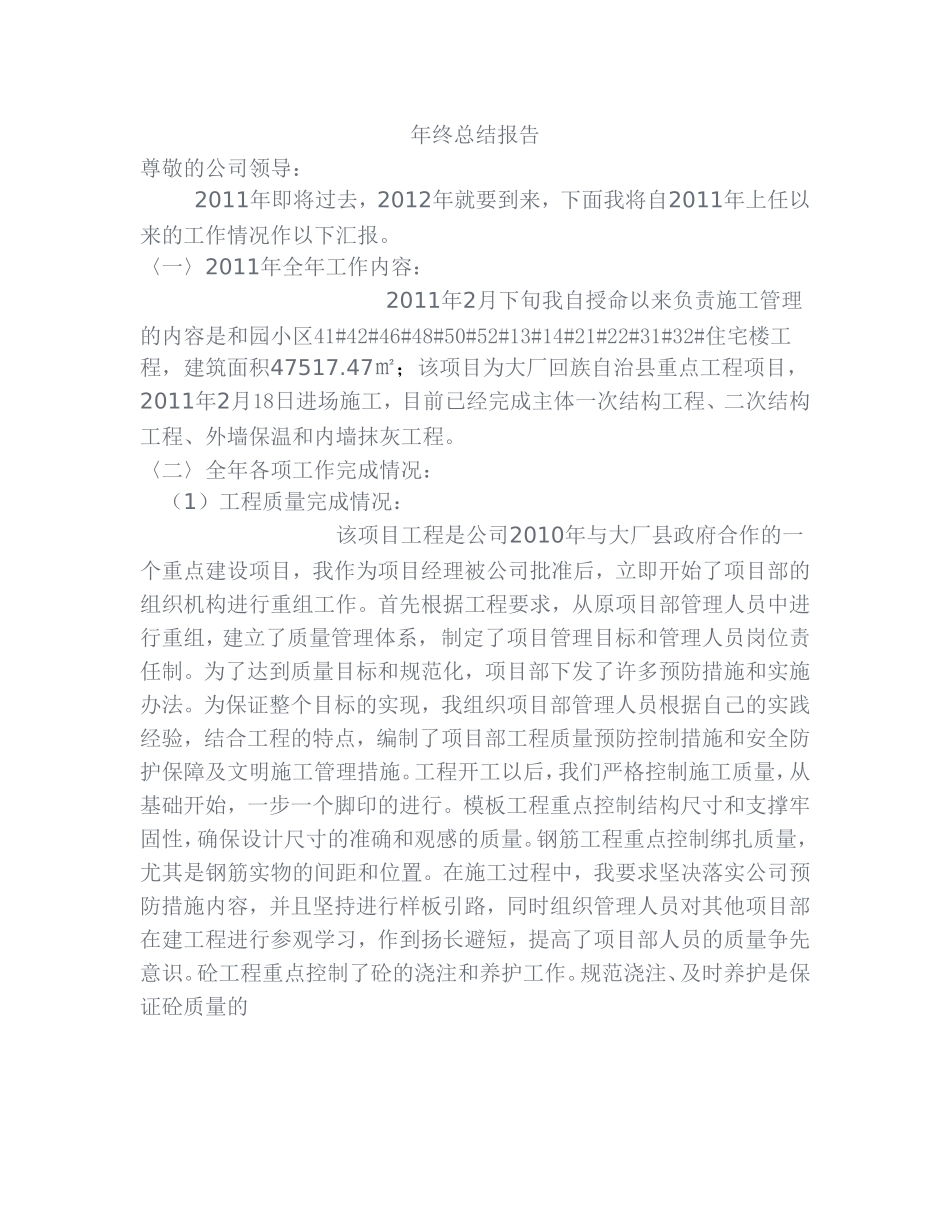

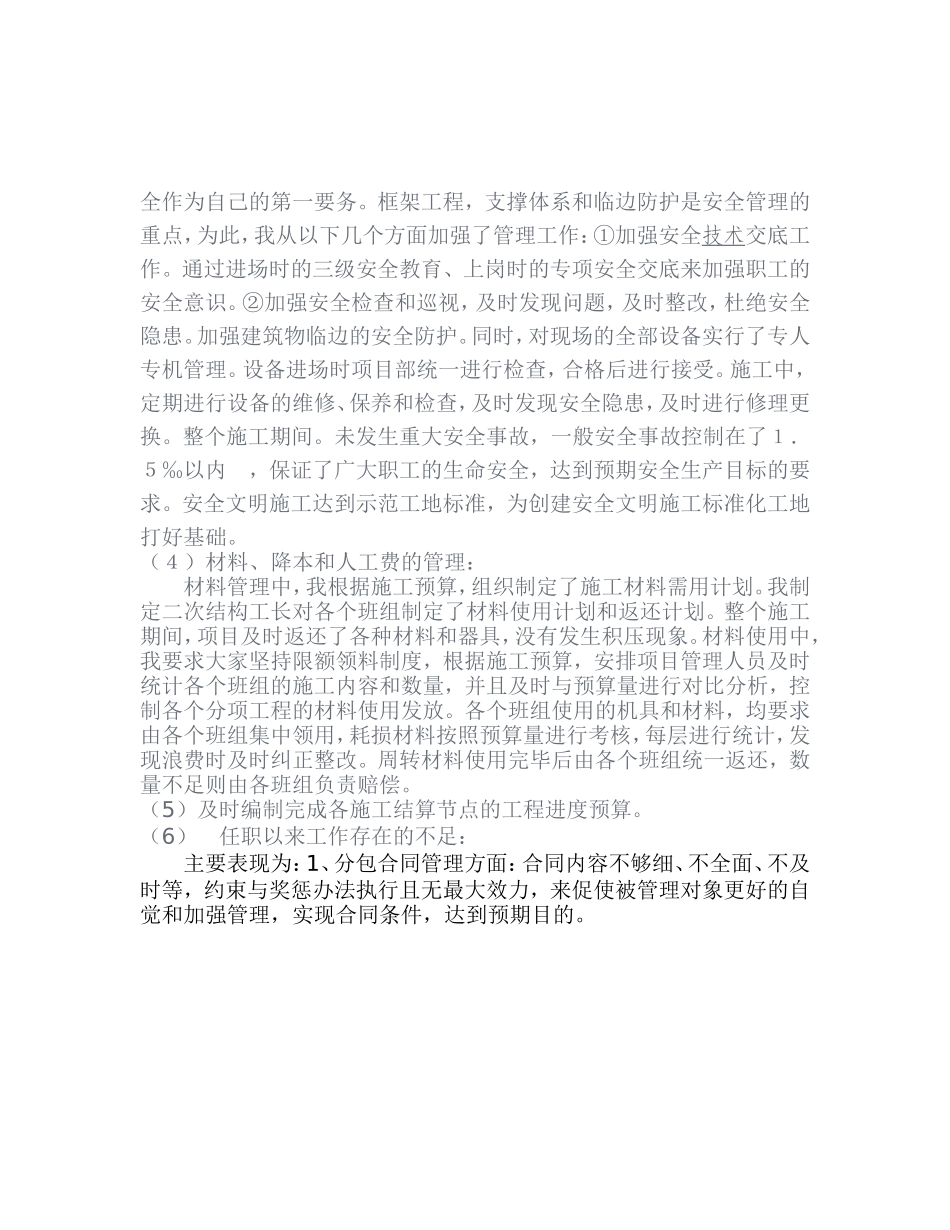

年终总结报告尊敬的公司领导:2011年即将过去,2012年就要到来,下面我将自2011年上任以来的工作情况作以下汇报。〈一〉2011年全年工作内容: 2011年2月下旬我自授命以来负责施工管理的内容是和园小区41#42#46#48#50#52#13#14#21#22#31#32#住宅楼工程,建筑面积47517.47㎡;该项目为大厂回族自治县重点工程项目,2011年2月18日进场施工,目前已经完成主体一次结构工程、二次结构工程、外墙保温和内墙抹灰工程。〈二〉全年各项工作完成情况: (1)工程质量完成情况: 该项目工程是公司2010年与大厂县政府合作的一个重点建设项目,我作为项目经理被公司批准后,立即开始了项目部的组织机构进行重组工作。首先根据工程要求,从原项目部管理人员中进行重组,建立了质量管理体系, 制定了项目管理目标和管理人员岗位责任制。为了达到质量目标和规范化,项目部下发了许多预防措施和实施办法。为保证整个目标的实现,我组织项目部管理人员根据自己的实践经验,结合工程的特点,编制了项目部工程质量预防控制措施和安全防护保障及文明施工管理措施。工程开工以后,我们严格控制施工质量,从基础开始,一步一个脚印的进行。模板工程重点控制结构尺寸和支撑牢固性,确保设计尺寸的准确和观感的质量。钢筋工程重点控制绑扎质量,尤其是钢筋实物的间距和位置。在施工过程中,我要求坚决落实公司预防措施内容,并且坚持进行样板引路,同时组织管理人员对其他项目部在建工程进行参观学习,作到扬长避短,提高了项目部人员的质量争先意识。砼工程重点控制了砼的浇注和养护工作。规范浇注、及时养护是保证砼质量的根本途径。在整个主体施工期间,我们认真进行了落实。迄今为止,未发现砼裂缝现象及较大工程质量问题。整个主体工程的施工,经过项目部管理人员的认真控制,全部施工内容符合设计和规范要求,主体质量较好,受到监理和甲方的好评,达到了预期的质量目标。 (2)工程生产及进度控制: 工程开工以后,我按照公司要求工期,组织制定了施工进度网络计划以及劳动力计划。并且根据施工进度要求,与各个施工班组签定了质量、进度、安全技术交底。对其具体进度、生产内容提出了具体要求。在生产过程中,我根据实际情况,通过制定月计划和周计划,对整个工程生产进行了控制管理。施工初期,因为项目开工较晚,劳动力出现不足。对此,项目部多方召集人员,经过努力,基本上保证了施工的要求。在施工过程中,考虑到砼浇筑数量较大,我们采取了现场浇注和使用商品砼的方法,提高了施工进度。在分包队伍进场施工后,根据要求,及时调整了施工部署,为分包方施工创造了施工条件。到2011年终,整个工程完成了主体工程,外装修工程和内装修工程完成。从整个工程进度来看,与原计划工期相比有滞后。为此,我在场区冬季回填土、项目停工的一段时间内,抓紧时间组织进行了下房砌体和回填土等的施工。为2012年春季施工减轻工作量,确保了整个工程的顺利交付。(3)安全、设备管理: 施工进场的准备期间,制定了安全施工保障体系,设备管理制度;我组织项目部按照文明工地的目标对全场的施工作业区进行了规划布置。根据项目工程特点,制定了设备需用计划,并组织了布置和安装。施工中,我坚持将安全管理作为日常管理的重点,将确保职工的生命安全作为自己的第一要务。框架工程,支撑体系和临边防护是安全管理的重点,为此,我从以下几个方面加强了管理工作:①加强安全技术交底工作。通过进场时的三级安全教育、上岗时的专项安全交底来加强职工的安全意识。②加强安全检查和巡视,及时发现问题,及时整改,杜绝安全隐患。加强建筑物临边的安全防护。同时,对现场的全部设备实行了专人专机管理。设备进场时项目部统一进行检查,合格后进行接受。施工中,定期进行设备的维修、保养和检查,及时发现安全隐患,及时进行修理更换。整个施工期间。未发生重大安全事故,一般安全事故控制在了1.5‰以内 ,保证了广大职工的生命安全,达到预期安全生产目标的要求。安全文明施工达到示范工地标准,为创建安全文明施工标准化工地打好基础。 (4)材料、降本和人工费的管理: 材料管理中,我根据施工预...

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

项目经理年终总结报告

漫步者+ 关注
机构认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
回到顶部
